MOL-Dunai finomító 2016 évi nagyjavításának tapasztalatai
|
|
- István Fehér
- 6 évvel ezelőtt
- Látták:
Átírás
1 I. Magyar Nagyjavítási Konferencia, Kazincbarcika, március 8-9. MOL-Dunai finomító 2016 évi nagyjavításának tapasztalatai Bartakovics Vojtech (Béla), MOL Karbantartás vezető 1 Mozga Tamás, MOL Nagyleállási szakértő
2 AGENDA MOL - Dunai finomító Nagyjavítási projekt 2016 Műszaki tartalom Előkészítés Megvalósítás Eredmények Tanulságok 2
3 Műszaki tartalom 286 készülék, kolonna vizsgálata 434 hőcserélő tisztítása, ellenőrzése 57 forgógép ( kompresszor, szivattyú, ventilátor) karbantartása 3300 méréskör ellenőrzése 2390 armatúra (szelep, tolózár) javítása 770 szabályzó szelep karbantartása 360 biztonsági szelep beállítása, hitelesítése 201 kör nyomáspróbája ellenőrző mérés (falvastagság mérés: UH és Rtg) 452 csővezeték szakasz vizsgálata 11 km csővezeték csere 3
4 Előkészítés 4
5 Nagyleállás projekt menedzsment - szervezet NL IB: Site vezető Termelés vezető Karbantartás vezető Nagyleállás iroda EBK Technológia Beszerzés Projekt előkészítés Beruházás Pénzügy Szervizcég Műszaki felügyelet Nagyleállás Irányító Bizottság (NL IB) Integrált NL projekt vezető Beszerzés Beruházás Üzemi Integrált NL projet vezető Ütemi Integrált NL projekt vezető Nagyleállás iroda NL Projekt team: NL projekt vezető Üzem vezető Beruházás projekt vezető Szervizcég operatív projekt irányító Karbantartó mérnök Technológia Beszerzés Műszaki felügyelet EBK Üzem 1 Nagyleállás Team Üzem 2 Karbantartás Minor Capex Katalizátor Üzem 3 Üzem 4 Kisleállás Team Üzem 5 Karbantartás Minor Capex Katalizátor Üzem 6 NL projektek NL projektek NL projektek Egyedi Projektek * Egyedi Projekt Egyedi Projekt Egyedi Projekt
6 Előkészítés kulcs feladatai Előkészítés indítása 18 hónappal a NL előtt Integrált NL projekt szervezet létrehozása o o o o NL Irányító Bizottság (NL IB) NL Projekt Menedzser Támogató team (Logisztikai terv) Mátrix szervezet az üzemi és finomítói szintű feladatokra NL Kulcs teljesítmény mutatók meghatározása Részletes integrált ütemterv az előkészítésre (Milestones plan) Műszaki tartalom meghatározás (Karbantartás & projektek) Vizsgálati tervek összeállítása (nyomáspróba tervek) Kockázatok meghatározása (Risk regiszter) NL folyamat felülvizsgálata, fejlesztése (Pótmunka engedélyezés, elszámolás) Előrehaladás szigorú riportálása (NL IB 2 hetente) Készültségi vizsgálat külső tanácsadó bevonásával (T-7, T-3) Akció terv a kockázatok, késések kezelésére Integrált kivitelezési ütemterv a megvalósításra (karbantartás & projekt) Tervek: EBK, Logisztika, Kommunikáció, Minőség stb. Kivitelezői Fórum 6

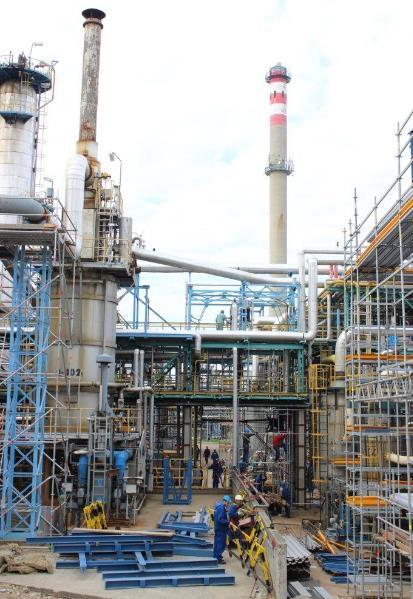

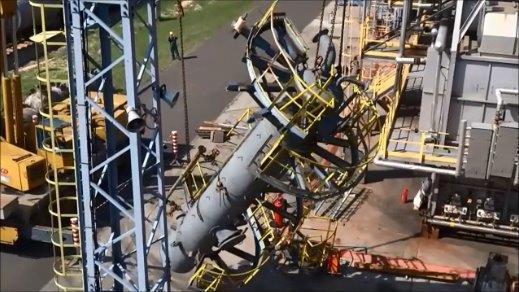

7 Nagyjavítási projekt menedzsment - fázisok Ütemezés START kezdete PRELIMINARY WORK LIST FÁZIS I hónappal a kivitelezés előtt Kivitelezői kiválasztás kezdete FÁZIS II 10-4 hónappal a kivitelezés előtt Megrendelések befagyasztása FÁZIS III 4-2 hónappal a kivitelezés előtt Kivitelezés kezdete FÁZIS IV KIVITELEZÉS 52 nap Kivitelezés vége FÁZIS V ÉRTÉKELÉS 2-3 hónap Értékelések bemutatása Ütemezés harmonizálás MOL csoport szinten TA ütemterv és KPI-ok meghatározása Elsődleges műszaki tervezés Költségtervezés Erőforrás tervezés Vizsgálati tervek Részletes műszaki tervezés TASK LIST Belső megrendelések feladása TA folyamat felülvizsgálata Készültségi felmérés T-7 Felkészülési WS Kockázatok azonosítása, Risk regiszter Akciótervek kidolgozása, megvalósítása Tendereztetés Kiválasztás Szerződések véglegesítése Elsődleges kivitelezési ütem tervek Munkák megrendelése Készültségi felmérés T-3 Akciótervek megvalósítása Kivitelezői bejárások, egyeztetések Integrált kivitelezési ütemterv kidolgozása EBK, Logisztikai tervek kiadása Kivitelezői Fórum Nagyjavítás Megvalósítása Napi előrehaladás követése üzemi és site szinten EBK bejárás Napi koordinációs meeting Minőség & műszaki ellenőrzés Probléma kezelés Napi riport Számlák elfogadása Állapotfelmérő jelentések összegzése AS-BUILT dokumentációk Értékelő jelentések kidolgozása Learning pontok meghatározása KPI-ok értékelése
8 Vizsgálati tervek (VT) készítése VT véglegesítés: Mérési helyek Mérési módszerek Mérési terjedelem Előmérhetőség Szigetelés Közeg áramlási irány Deadleg azonosítása Megrendelések 8
9 TASK LIST tevékenységek időnorma alapon Műszaki paraméterek Megrendelő Főtevékenységek (norma óra) Munkairányító/ Felelős: Gipsz Jakab SM Rendelésszám: Munkalap Altevékenységek (norma óra) Tevékenység/Főművelet: 0110 Szivattyú szétszerelése, javítása Tevékenység Norma Tény SSC Norma SUM: Szivattyú szétszerelése, javítása 49,8 SSC Norma 48: Tengelykapcsoló leszerelése 0,75 SSC Norma 49: Forgórész kiszerelése a házból 1 SSC Norma 50: Csúszógyűrűs-nem patronos-töm. leszerelése 0,5 SSC Norma 52: Tengelyvédő hüvely leszerelése 0,75 SSC Norma 54: Járókerék és távtartó hüvely leszerelése 0,75 SSC Norma 55: Csapágyház megbontása, csapágyak kiszerelése 2 SSC Norma 60: Alkatrészek tisztítása 1,5 SSC Norma 61: Szivattyú segédrendszereinek tisztítása 1 SSC Norma 62: Állapotfelmérés /jegyzőkönyv készítés stb./ 4 SSC Norma 67: Mechanikus tömítés javítása 20 SSC Norma 70: Szivattyú tömítő felületeinek javítása 1 SSC Norma 87: Forgórész összeszerelése kiegyensúlyozás miatt Scheduling timeline data 1 SSC Norma 88: Forgórész kiegyensúlyozása 3 SSC Norma 89: Forgórész szétszerelése kiegyensúlyozás után 1 SSC Norma 90: Belsőház visszahelyezése 1,5 SSC Norma 91: Csapágyház összeszerelése 4 SSC Norma 92: Járókerék és távtartó hüvely visszaszerelése 0,5 SSC Norma 93: Forgórész visszaszerelése a házba 1,5 SSC Norma 94: Mechanikus tömítés visszaszerelése 2,5 SSC Norma 95: Tömszelencetér fojtó gyűrű beszerelése 0,5 SSC Norma 97: Tömszelence öblítővezeték felszerelése 0,5
10 Pótmunka folyamat Task list Pótmunka folyamat a műszaki tartalom befagyasztása után Kizárólag SAP rendszerben munka közben történik a folyamat A pótigények SAP-ba történő feltöltése az Üzemi karbantartó felelőssége Tartalék keret létrehozása az Üzemek részére Pótmunkák megrendelése 1mft alatt Üzemi projekt team hatásköre Pótmunkák megrendeléséről 1mft felett Operatív NL Irányító Bizottság dönt naponta Árajánlat helyett azonnali becsült költség A Szervizcég ellenőrzi a becsült költségeket munka közben Belső megrendelés 24 órán belül BECSLÉS 10
11 Logisztika, organizáció Beléptetés, kapuk használata Ütemezett beléptetés Közlekedés, utak jelölése Útbaigazító táblák kihelyezése Üzemek megközelítése Organizációs térkép Konténerek elhelyezése Daruzás Mentési útvonalak Engedély kiadás Koordinációs konténer Parkolás Kivitelezők számára létesített parkolók Étkezés Meleg étkező sátrak Telepített Büfék Szociális létesítmények biztosítása Dohányzó konténerek Szaniter konténerek 11
12 Megvalósítás 12
13 Nagyleállási projekt végrehajtási fázis Operatív NL IB kinevezése (napi problémák kezelése) NL IB heti koordinációs meeting Meeting struktúra (üzemi, finomítói szint) napi megbeszélések Kiemelt feladatok finomítói szintű koordinálása o Nyomástartó készülékek ellenőrzése, vizsgálatok o Nyomáspróba (Nitrogén biztosítás ütemezés) o Hőcserélő tisztítás o Daruzás, szállítás o Armatúra és biztonsági szelep javítás o Szabályzó szelep & terepi műszer karbantartás o Retesz rendszerek ellenőrzése Napi előrehaladás követése, probléma kezelés Napi finomítói riport o Vezetői összefoglaló, értékelés o Üzemi szintű fő tevékenységekre 13
14 Cél: Leállások végrehajtása EBK esemény nélkül EBK Terv Oktatás JSA LMRA Munkaengedélyek MEFTIR Napló EBK Ellenőrzés Folyamatos jelenlét, Folyamatos kontrol Szabályszegés esetén figyelmeztetés Súlyos vagy ismételt szabályszegés - szankciók 14
15 MEGVALÓSÍTOTTUK A NAGYLEÁLLÁST A KÉT ÉVES MUNKA KÖZÖS EREDMÉNYE TERVZÉS MŰSZAKI TARTALOM ÜTEMEZÉS NYOMONKÖVETÉS SZERZŐDÉSEK TENDEREZTETÉS Projektek aránya 50%) EBK OKTATÁS, ELLENŐRZÉS KIVITELEZÉS INTEGRÁLT MŰKÖDÉS KÖLTSÉG MENEDZSMENT KOCKÁZAT ELEMZÉS, AKCIÓ TERVEK LOGISZTIKA, ORGANIZÁCIÓ 15
16 ÉRTÉKELÉS 16
17 KULCS MUTATÓK ÉRTÉKELÉSE EBK teljesítmény megfelelő: TRI:4 (LTI:2, MTC:2) Nem történt súlyos EBK esemény 168 óra kiesés a munkaórából Nagyleállás (IAS 16) tervezett költségek tartása (- 7 %) A leállások átfutása a tervezettnek megfelelően (kivéve HDS revamp projekt B terv megvalósítása) Tervezett CÉLKITŰZÉS: műszaki tartalom Finomító megvalósítása Rendelkezésre állás (OA) > 97% Hatósági előírások teljesítése (pl: nyomástartó készülék vizsgálatok) A biztonságos és megbízható üzemeltetéshez szükséges feladatok elvégzése 17
18 EBK teljesítmény KPI PLAN FACT TRIF 2,3 4,66 LTIF 2 2,33 FAC - 7 Near Miss - 9 EBK ellenőrzések száma Büntetés Munkavégzési engedély száma Összesen Nem megfelelőség 669 9,60% 3884 EUR MEFTIR BE KI Napló Papir Összesített értékelés: MEGFELELŐ TRI (Total number of Lost Time Injuries + Medical Treatment cases + Restricted Work Cases.): 4 LTI (Lost Time Injuries - Munkaidő kiesés): 2 (Kivitelező munkavállaló forrázásos balesete) (Kivitelező munkavállalójára állványpalló zuhant) MTC (Medical Treatment Case Orvosi ellátás): 2 (Kivitelező munkavállaló ujjsérülés) (Kivitelező munkavállaló szemsérülése) Mit mutat az eredmény: A nagyleállást megvalósítottuk kritikus EBK esemény nélkül A ledolgozott munkaórákra vetített mutatók alapján 2 jelentés kötelezett esemény lett volna tolerálható ezzel szemben 4 kisebb súlyú esemény történt A ledolgozott összes munkaórából összesen 168 óra esett ki baleset miatt, kis mértékben léptük túl a kitűzött célt Tovább kell fejlesztenünk a kivitelezői EBK tudatosságot, melyhez mind a kivitelezők kiválasztásban mind a munkavállalók felkészítésében előremutató lépésekre van szükség 18
19 TAPASZTALATOK 19
20 EREDMÉNYEK Az APN készültségi felmérés (T-7, T-3) ajánlásai alapján akció terv kidolgozása, megvalósítása Új integrált nagyleállási (karbantartás + projekt) modell bevezetése, sikeres alkalmazása, Nagyleállási Irányító Bizottság (SC) hatékonyságának növelése Nagyleállási projekt előkészítésének erősítése, társegységek bevonásának növelése, site szintű tevékenységek kezelése Részletes ütemterv az előkészítés feladataira, szigorú előrehaladás monitorozás (DR 2016 Nagyleállási projekt ütemterv) Részletes organizációs és logisztikai tervek kidolgozása, alkalmazása üzemi és site szinten (belépés, közlekedés, parkolás, étkezés, kommunikáció) A karbantartási feladatokra Task List és norma rendszer bevezetése Pótmunka folyamat bevezetése és sikeres alkalmazása Integrált ütem tervezés alkalmazása (MS project), módszertanok fejlesztése (üzemeltetői feladatok, leállás-indítás, nyomókör alapú ütemezés egységesítése) A kivitelezés fázisának integrált koordinációja és nyomon követése, üzemi és site szinten, napi riportálás és akció meghatározás 20
21 TANULSÁGOK Kockázatok : Kritikus késések az előkészítés során mind a karbantartási mind a projekt feladatoknál A meghatározott akciók nem teljes körű megvalósítása erőforrás hiányában Korlátozottan rendelkezésre álló, esetenként nem megfelelő kvalifikáltságú kivitelezői erőforrás FEJLESZTENDŐ TERÜLETEK: Kivitelezői EBK tudatosság tovább fejlesztése (oktatás, ellenőrzés, jutalmazás) Kivitelezők kiválasztása, vizsgáztatása Az éves tervezett nagyleállások több ütemben történő megvalósítása MOL csoport illetve Magyarország szintű harmonizáció Külföldi kivitelezők bevonása Részletes tevékenység és erőforrás tervezés - kompetencia fejlesztés Műszaki tartalom tervezés pontosságának növelése, ennek ellenőrzése NL projekt menedzsment képességek fejlesztése Változás kezelés menedzselése a műszaki dokumentációknál 21
22 Sztenderdek kialakítása Köszönjük a megtisztelő figyelmet! vbartakovics@mol.hu tmozga@mol.hu Bereznai Gábor, , Karbantartás vezetői 22 értekezlet
A évi nagyjavítás eredményei és tanulságai a MOL Petrolkémiában Tiszaújváros
A 2016. évi nagyjavítás eredményei és tanulságai a MOL Petrolkémiában Mezzey Viszóczki Péter - István 2017.03.08-09. 2016.10.19.- Tiszaújváros A 2016. évi MPK nagyjavítás napirendi pontok A nagyjavítás
RészletesebbenDunai Refinery 2016 TA EVENT KIVITELEZŐI FÓRUM
Dunai Refinery 2016 TA EVENT KIVITELEZŐI FÓRUM 2016.07.27 1 Program 9:00 Megnyitó (Mozga Tamás) 2016 Nagyleállás bemutatása (Mozga Tamás) DR Organizációs térkép (Nagy Krisztián) Szociális létesítmények,
RészletesebbenMOL-csoport Kivitelezői EBK rendszere Új elemek Finomítás Beszállítói EBK Fórum Plecskó Attila, Varga Attila
MOL-csoport Kivitelezői EBK rendszere Új elemek Finomítás Beszállítói EBK Fórum Plecskó Attila, Varga Attila Százhalombatta, 2012.11.08 1 Beszállítói folyamat EBK vonatkozások 1 2 3 4 5 Előminősítés/ Előszűrés
RészletesebbenKöltséghatékony karbantartás tervezése: Hogyan kezeljük a nem várt költségeket?
Költséghatékony karbantartás tervezése: Hogyan kezeljük a nem várt költségeket? Előadó: Páll István Z. ny. villamosmérnök, mérnök-közgazdász MIKSZ - Karbantartás Felmérési Munkacsoport EFNMS - Maintenance
RészletesebbenVÁLLALKOZÓI EBK PROGRAM
VÁLLALKOZÓI EBK PROGRAM 2017-2018 OVERVIEW FOCUS AREAS AND MAIN ACTIONS Beszállítók Kiválasztása 1. SCC TANÚSÍTÁSOK 2. E-BESZERZÉS (SQS) 3. ÚJ TANÚSÍTÁSI LEHETŐSÉGEK ELEMZÉSE (SQAS, RIGPASS) Beszállítók
Részletesebben2017 Nagyjavítási konferencia
2017 Nagyjavítási konferencia TDI gyártás Nagyjavítás a termelő üzemek oldaláról Budai Róbert Senior manager Kazincbarcika 2017.03.09 1 TDI történelem TDI gyártás 2001 óta folyik Kazincbarcikán. TDI-1
RészletesebbenEBK ellenőrzések tapasztalatai. Kanyó Szilvia Petrolszolg Kft EBK szakértő
EBK ellenőrzések tapasztalatai Kanyó Szilvia Petrolszolg Kft EBK szakértő Tapasztalatok, újragondolás, fejlődés Big June 2015 Leállások 2016 júliusban Nagyleállás August 2016 Organizációs tervek: újragondolva
RészletesebbenEngedély kiadás és a karbantartási-kivitelezési munkák gyakorlati tapasztalatai a Dunai Finomító tárolóterein
Engedély kiadás és a karbantartási-kivitelezési munkák gyakorlati tapasztalatai a Dunai Finomító tárolóterein Összeállította: Soczó Attila Általános üzemirányító DS Magyarország Dunai Finomító Tárolás-Keverés
RészletesebbenMŰSZAKI SPECIFIKÁCIÓK
Termékelőállítás és Kereskedelem Logisztika MOL Nyrt. MŰSZAKI SPECIFIKÁCIÓK GÉPÉSZET KÖTET- ÉS FÜZETJEGYZÉK MGS - M - LOG M LI Rev 2.00.00 Ez a dokumentáció a MOL Csoport tulajdona. A felhasználása csak
RészletesebbenÚj felállás a MAVIR diagnosztika területén. VII. Szigetelésdiagnosztikai Konferencia 2007 Siófok
Új felállás a MAVIR diagnosztika területén VII. Szigetelésdiagnosztikai Konferencia 2007 Siófok Állapotfelmérés, -ismeret 1 Célja: Karbantartási, felújítási, rekonstrukciós döntések megalapozása, Üzem
RészletesebbenForgógépes Norma oktatás. Előadók: Sóti Csaba, Erdélyi Miklós
Forgógépes Norma oktatás Előadók: Sóti Csaba, Erdélyi Miklós Napirendi pontok: 09:20-9:35 Norma bevezetése a MOL-csoportban - Erdélyi Miklós 09:35-12:00 Forgógépes Norma bemutatása - Sóti Csaba 12:00-12:30
RészletesebbenHogyan használja a roncsolásmentes vizsgálatokat a petrokémiai ipar?
Hogyan használja a roncsolásmentes vizsgálatokat a petrokémiai ipar? MOL Nyrt. Mátyási Ede Százhalombatta 19 st October, 2015 Eger Március 22-24 Tartalom Anyagvizsgálatok jelentősége a MOL Finomítás életében,
RészletesebbenVállalati folyamatok támogatása ELO-val Beszerzés management
Vállalati folyamatok támogatása ELO-val Beszerzés management Leitereg Miklós junior tanácsadó Budapest, 2011. október 4. A PREZENTÁCIÓ CÉLJA A prezentáció célja A beszerzési folyamat áttekintése ELO technikák
RészletesebbenSzekunder rekonstrukció a CERN-ben
Szekunder rekonstrukció a CERN-ben Bosznay Zsolt MVM OVIT Zrt. Siófok, 2014. június 5. Tartalom CERN projekt előkészítési és elbírálási metódusának rövid ismertetése 66kV-os rekonstrukció projektfolyamatának
RészletesebbenAz új szabványok támogató szerepe a működési kiválóság gyakorlatára
Az új szabványok támogató szerepe a működési kiválóság gyakorlatára Az út amin jár(hat)unk. Nagy István gyártási osztályvezető, MIR megbízott Vasúti Berendezések Kft. A hazai kötöttpályás közlekedés első
RészletesebbenPROJEKTMENEDZSMENT. Wolf András műszak igazgató Market Építő Zrt.
PROJEKTMENEDZSMENT Wolf András műszak igazgató Market Építő Zrt. CÉGCSOPORT FELÉPÍTÉSE, FŐBB TEVÉKENYSÉGI KÖRÖK LOGISZTIKAI ÉS IPARI INGATLANOK KIVITELEZÉSE IRODAHÁZAK, KÖZINTÉZMÉNYEK ÉS SZÁLLODÁK KIVITELEZÉSE
RészletesebbenBuBi A FŐVÁROSI KÖZÖSSÉGI KÖZLEKEDÉS ÚJ SZEREPLŐJE 2011 02-18 EPOMM PLUS KKKR WORKSHOP, ARANYTÍZ KULTÚRHÁZ
BuBi A FŐVÁROSI KÖZÖSSÉGI KÖZLEKEDÉS ÚJ SZEREPLŐJE 2011 02-18 EPOMM PLUS KKKR WORKSHOP, ARANYTÍZ KULTÚRHÁZ MI A BUBI? BUDAPESTI KERÉKPÁROS KÖZÖSSÉGI KÖZLEKEDÉSI RENDSZER EU FINANSZÍROZÁS, KÖZSZOLGÁLTATÁSI
RészletesebbenA projektvezetési eszköz implementációja hazai építő-, szerelőipari vállalkozásoknál
A projektvezetési eszköz implementációja hazai építő-, szerelőipari vállalkozásoknál Előadó: Ulicsák Béla műszaki igazgató BRIT TECH Üzleti Tanácsadó Kft. Napirend 1. Az építő-, szerelőipar érdekcsoportjai
RészletesebbenA MÉRNÖK SZEREPE AZ M0 ÉSZAKI DUNA-HÍD MEGVALÓSÍTÁSÁBAN
A MÉRNÖK SZEREPE AZ M0 ÉSZAKI DUNA-HÍD MEGVALÓSÍTÁSÁBAN AZ M0 KÖRGYŰRŰ ÉSZAKI SZAKASZÁNAK LEBONYOLÍTÓI M0 Beruházási Főmérnökség 2007. október ELŐKÉSZÍTÉS IDŐSZAKA: Általában tendertervek, jelen esetben
RészletesebbenFejlesztésekről és beruházásokról üzemeltetői szemmel
Fejlesztésekről és beruházásokról üzemeltetői szemmel A MÁV Zrt. Pályavasúti üzemeltetési főigazgatóság működése napjainkban XVI. Közlekedésfejlesztési és beruházási konferencia BÜKFÜRDŐ 2015.04.15-17.
RészletesebbenAMBSz Alapvető Munkabiztonsági Szabályok A munkavégzés engedélyezésének új szabályozási keretrendszere
AMBSz Alapvető Munkabiztonsági Szabályok A munkavégzés engedélyezésének új szabályozási keretrendszere Alapvető munkabiztonsági szabályok MOL Flagship szabályzat: HSE_1_G7.1.1_MOL5.1 Alapvető munkabiztonsági
RészletesebbenCselekvési ütemterv a projekt intézményi megvalósításához
A projekt megvalósításának időtartama 8 hónap. A projekt időszak: 2012.04.01 2012.11.30. Cselekvési ütemterv a projekt intézményi megvalósításához m á j u s A projekt végrehajtásának előkészítése. Támogató
RészletesebbenVÁLLALKOZÓK EBK MENEDZSMENTJE
VÁLLALKOZÓK EBK MENEDZSMENTJE VÁLLALKOZÓK BIZTONSÁGI TANÚSÍTVÁNYA Kurucz Csaba Egészségvédelem és munkabiztonság MOL vezető 2018. május 10. FLAGSHIP A JÖVŐ KIHÍVÁSAI A MOL-CSOPORTBAN A MOL-CSOPORT 2030-AS
RészletesebbenO-PMM Projekt és Marketing Menedzsment Kft.
A projekt ütemezése Feladat Szerződött cég Kezdési időpont Befejezési időpont Megvalósíthatósági Tanulmány, költség-haszon elemzés Az MT+CBA készítőjének feladata: megvalósíthatósági tanulmány készítése
RészletesebbenProjektmenedzsment tréning
Projektmenedzsment tréning Komplex szervezetfejlesztési projekt megvalósítása Kaposvár Megyei Jogú Város Polgármesteri Hivatalánál ÁROP-1.A.2/B-2008-0020 2010.10.20. Tematika Projektek Projektcsapat összeállítása
RészletesebbenKözvilágítás energiatakarékos korszerűsítése Szarvas Városban
Közvilágítás energiatakarékos korszerűsítése Szarvas Városban A projekt bruttó összköltsége: 166.817.040.- Ft, 100%-os támogatási intenzitás mellett. Megvalósítási időszak: 2015.02.02-2015.05.29. Projektazonosító:
RészletesebbenFejlesztési és beruházási projektek monitoringja
Első Önkormányzati és Befektetői projektbörze Fejlesztési és beruházási projektek monitoringja ZÁRT RENDSZERBŐL, HITELES ADATOKKAL! Budapest, 2010. 03. 31. A prezentáció célja: Bemutatni cégünk sikeres,
RészletesebbenKlinikai kutatási munkatárs (CRA) és a megbízó (szponzor) feladatai. GCP tanfolyam - MKVT - Synexus 2015. Szeptember 11-12.
Klinikai kutatási munkatárs (CRA) és a megbízó (szponzor) feladatai GCP tanfolyam - MKVT - Synexus 2015. Szeptember 11-12. Hallgas Balázs Megbízó és CRA feladatai MEGBÍZÓ (SPONSOR) CRA Szabályozói/hatósági
RészletesebbenNEMZETI SZAKKÉPZÉSI és FELNŐTTKÉPZÉSI HIVATAL. Komplex szakmai vizsga Gyakorlati vizsgatevékenység
NEMZETI SZAKKÉPZÉSI és FELNŐTTKÉPZÉSI HIVATAL Komplex szakmai vizsga Gyakorlati vizsgatevékenység Szakképesítés száma, megnevezése: 32 524 01 Nyomástartóedény-gépész Vizsgafeladat megnevezése: Nyomástartóedény-gépész
RészletesebbenKarbantartási filozófiák. a karbantartás szervezetére és a folyamat teljes végrehajtására vonatkozó alapelvek rendszere.
Karbantartási filozófiák a karbantartás szervezetére és a folyamat teljes végrehajtására vonatkozó alapelvek rendszere. TPM Total Productive Maintanance Teljeskörű hatékony karbantartás, Termelésbe integrált
RészletesebbenI. Magyar Nagyjavítási Konferencia BorsodChem Zrt. Kazincbarcika március 8-9
I. Magyar Nagyjavítási Konferencia BorsodChem Zrt. Kazincbarcika 2017. március 8-9 A 2017 év kiemelt beruházási feladata: VCM üzemi oxihidroklórozó reaktor tervezése, gyártása és telepítése Purzsa Tamás
RészletesebbenINFORMATIKAI PROJEKTELLENŐR
INFORMATIKAI PROJEKTELLENŐR Projektek EU támogatással 30 MB KÁLMÁN MIKLÓS ÉS RÁCZ JÓZSEF PROJEKTMENEDZSERI ÉS PROJEKTELLENŐRI FELADATOK 2018. 03. 07. MMK-Informatikai projektellenőr képzés 1 Projektek
RészletesebbenHogyan készülünk fel a évi nagyjavításra?
Hogyan készülünk fel a 2016. évi nagyjavításra? Cél: Leállások végrehajtása EBK esemény nélkül 2 1. Munkaengedélyek kiadása I. EBK kritikus tevékenységek végzése esetén munkaengedély kiadása szükséges
RészletesebbenII. rész: a rendszer felülvizsgálati stratégia kidolgozását támogató funkciói. Tóth László, Lenkeyné Biró Gyöngyvér, Kuczogi László
A kockázat alapú felülvizsgálati és karbantartási stratégia alkalmazása a MOL Rt.-nél megvalósuló Statikus Készülékek Állapot-felügyeleti Rendszerének kialakításában II. rész: a rendszer felülvizsgálati
RészletesebbenPapp Tibor Karbantartási menedzser Sinergy Kft.
Gázmotor üzemeltetés új kihívásai a Virtuális Erőmű (VE) korszakban, az üzemeltető tapasztalatai Balatonfüred, 2015. március 26. Papp Tibor Karbantartási menedzser Sinergy Kft. Gázmotor üzemeltetés új
RészletesebbenA MOL Nyrt. új Kivitelezői EBK rendszere II. MOL Beszállítói Fórum Plecskó Attila TÁSZ & FU FF&EBK vezető Százhalombatta, 2010.12.
A MOL Nyrt. új Kivitelezői EBK rendszere II. MOL Beszállítói Fórum Plecskó Attila TÁSZ & FU FF&EBK vezető Százhalombatta, 2010.12.20 1 Hajtóerők - Még mindig történnek halálos munkabalesetek - Vállalkozók
RészletesebbenEnergiamegtakarítás SULZER HST Turbókompresszorokkal
Energiamegtakarítás SULZER HST Turbókompresszorokkal Szennyvíztisztítás Üzemeltetési Költségeinek Csökkentése Szakmai Nap Budapest, 2018. április 19. Miért a sűrített levegő ellátás? Szennyvíztisztító
RészletesebbenKoordinációs feladatok a fejlesztések előkészítésétől az üzemeltetésig
Koordinációs feladatok a fejlesztések előkészítésétől az üzemeltetésig Kiss Gábor Vezető Műszaki Felügyeleti és Technológiai Igazgatóság Műszaki Hálózati Koordináció 1 Az Általános vezérigazgató-helyettes
RészletesebbenTájékoztató a vállalkozói szerződések EBK mellékleteinek változásairól
Tájékoztató a vállalkozói szerződések EBK mellékleteinek változásairól 2017. https://mol.hu/hu/molrol/beszallitoikozpont A szabályok hatálya A szabályok területi hatálya kiterjed a MOL Nyrt., MPK és MSC
RészletesebbenElőadó: Tárnai Ferenc Budapest,
Villamos hálózatok organizációja, munka előkészítés, veszélyforrások, megelőző intézkedések, munkaterület átadás-átvétel, műszaki átadás-átvétel, dokumentáció, műszaki ellenőrzés Előadó: Tárnai Ferenc
RészletesebbenMŰSZAKI KÖVETELMÉNYEK. Menetíró készülékek javítása, felülvizsgálata
MŰSZAKI KÖVETELMÉNYEK 12. sz. melléklet Menetíró készülékek javítása, felülvizsgálata 1. rész: Kienzle típusú menetíró készülékek javítása, felülvizsgálata 2. rész: FH12 típusú menetíró készülékek javítása,
RészletesebbenPolgár-Veres Árpád. Önéletrajz SZEMÉLYI ADATOK július 25. Budapest SZAKMAI TAPASZTALAT
SZEMÉLYI ADATOK Polgár-Veres Árpád 1983. július 25. Budapest a.polgarveres@vasassc.hu SZAKMAI TAPASZTALAT 2014.01.01 - Vasas Sport Club, Sportszakmáért felelős elnökhelyettes A klub sportszakmával kapcsolatos
RészletesebbenÍGY BERUHÁZUNK MI. avagy hogyan jut el egy felmerülő igény a megvalósulásig a BKV útvesztőiben. Buzinkay Tamás. KTE konferencia, 2018.
ÍGY BERUHÁZUNK MI avagy hogyan jut el egy felmerülő igény a megvalósulásig a BKV útvesztőiben Buzinkay Tamás KTE konferencia, 2018. Balatonfenyves Mit is rejt a cím? Nem a műszaki érdekességek bemutatása
RészletesebbenFoglalkozási napló a 20 /20. tanévre
Foglalkozási napló a 20 /20. tanévre Központifűtés- és gázhálózat rendszerszerelő szakma gyakorlati oktatásához OKJ száma: 34 582 09 A napló vezetéséért felelős: A napló megnyitásának dátuma: A napló lezárásának
RészletesebbenPROJEKTIRÁNYÍTÁS. 7 szerzõdéskötés 4 SZAKASZ KIVITELEZÉS 8 projektfelügyelet. 5 SZAKASZ BEFEJEZÉS 9 projektgondozás, dokumentálás
PROJEKTIRÁNYÍTÁS 1 SZAKASZ ELÕKÉSZÍTÉS 0 projekt kitalálása 1 alapadatok rögzítése 2 SZAKASZ TERVEZÉS 2 elõterv 3 tanulmányterv 4 engedélyezési terv 3 SZAKASZ KIVITELEZÉS 5 kiviteli terv ELÕKÉSZÍTÉS 6
RészletesebbenHegesztő üzemi technológus
pedig Békéscsabán (PPM) található. Az OROS Divízió tevékenysége mezőgazdasági és építőipari gépgyártásra terjed ki. Elsősorban hazai, nyugat és kelet-európai, valamint észak-amerikai piacokat szolgál ki.
RészletesebbenÉPÍTŐIPARI PROJEKTMENEDZSMENT. Állami és magánberuházásokban
ÉPÍTŐIPARI PROJEKTMENEDZSMENT Állami és magánberuházásokban PROJEKT FELÉPÍTÉSE Ötlet (előkészítés) Tervezés Optimalizálás (előkészítés) Pályáztatás Optimalizálás (előkészítés) Vállalkoztatás Használat
RészletesebbenTanszék Építéskivitelezés szervezés 2 1. rész Projektek erőforrásai (9. Ressource) Horváth György
BME Építéstechnológia és Menedzsment Építéskivitelezés szervezés 2 1. rész Projektek erőforrásai (9. Ressource) Horváth György okl. építészmérnök, szervező szakmérnök, vállalkozási ov. ÓBUDA ÚJLAK zrt.
RészletesebbenAz ISO szabvány szerinti energiairányítási rendszer kialakítása és alkalmazásának tapasztalatai a MOL Nyrt-nél
Az ISO 50001 szabvány szerinti energiairányítási rendszer kialakítása és alkalmazásának tapasztalatai a MOL Nyrt-nél Juszku Lajos 2017. Szeptember 28. Agenda MOL Magyarország bemutatása Energia fontossága
RészletesebbenCselekvési ütemterv a projekt intézményi megvalósításához. Projektmenedzser, szakmai megvalósítók
1 A projekt megvalósításának időtartama 8 hónap. A projekt időszak: 2012.03.01 2012.10.31. Cselekvési ütemterv a projekt intézményi megvalósításához. A projekt végrehajtásának előkészítése, szakmai megvalósítók
RészletesebbenMozgólépcsők műszaki-biztonsági követelményei
Mozgólépcsők műszaki-biztonsági követelményei Csomai-Kürtössy Roland Norbert BKV ZRt. Mozgólépcső Szolgálat Galyatető 2017.04.03. Bemutatkozás Tömegközlekedési útvonalon üzemelő mozgólépcsők karbantartása.
RészletesebbenT2S NUG TÁRSASÁGI ESEMÉNYEK MUNKACSOPORT 8. ÜLÉSE AGENDA
T2S NUG TÁRSASÁGI ESEMÉNYEK MUNKACSOPORT 8. ÜLÉSE 2013. JÚNIUS 17. 15.00-16.00 KELER Zrt. épülete, Tárgyaló 516. AGENDA 1. Bevezető, napirend, update 2. 2013. évi gap analízis esedékes CASG kérdőív (módosított
Részletesebbenállapot felügyelete állapot rendelkezésre
Forgógépek állapot felügyelete állapot megbízhat zhatóság rendelkezésre állás A forgógépek állapot felügyelete jelenti az aktuális állapot vizsgálatát, a további üzemeltetés engedélyezését ill. korlátozását,
RészletesebbenA jelentés a Véglegesítés projektszakasz (2009. november február 8.) eseményeinek összefoglalását tartalmazza.
III. PROJEKTSZAKASZ ÖSSZEFOGLALÓ JELENTÉSE HATÉKONY SZERVEZETI MŰKÖDÉS KIALAKÍTÁSA HEVES ÖNKORMÁNYZATI HIVATALÁBAN PROJEKT ELŐZMÉNY Ezen jelentés a Hatékony szervezeti működés kialakítása Heves Önkormányzati
RészletesebbenAZ ÖTLETMENEDZSMENT RENDSZER FEJLŐDÉSE A MOL-BAN ~ A MUNKAVÁLLALÓK MOTIVÁLÁSA ÉRDEKÉBEN. Balatonalmádi, szeptember 14.
AZ ÖTLETMENEDZSMENT RENDSZER FEJLŐDÉSE A MOL-BAN ~ A MUNKAVÁLLALÓK MOTIVÁLÁSA ÉRDEKÉBEN Balatonalmádi, 2017. szeptember 14. Almássy Erika Szabályozás és adatmenedzsment vezető szakértő KEREKASZTAL MUNKAVÁLLALÓI
RészletesebbenDr. Klein Lajos Richter Gedeon Nyrt.
Dr. Klein Lajos Richter Gedeon Nyrt. Tartalom 1. Injekció gyártó üzem átvilágítás 2. Termelés Követő Rendszer Előzmények 2014-ben 5 kiemelt hatékonyságjavítási program indult vállalati szinten az IFUA
RészletesebbenLétesítménygazdálkodási szabványok a klubmenedzsmentben
Létesítménygazdálkodási szabványok a klubmenedzsmentben Berta Zsolt 2011. november 9-11. Miben segítenek a szabványok? Tartalom Létesítménygazdálkodás EN szabványok Létesítménygazdálkodási szabványok A
RészletesebbenALAGÚT TECHNIKUS munkakörbe
A, Szekszárd-Bóly-Pécs üzemeltetésére alakult külföldi tulajdonú ALAGÚT TECHNIKUS Az üzemmérnökségen és az autópályán található alagutakban telepített biztonságtechnikai és forgalomszabályozási rendszer,
RészletesebbenAz Eiffel Palace esettanulmánya
Az Eiffel Palace esettanulmánya avagy egy résfalas munkatér-határolás kivitelezői és tervezői tapasztalatai dr.deli Árpád műszaki igazgató HBM Kft., címzetes egyetemi tanár SZE 2014. november 18. SZE KOCKÁZATKEZELÉS
RészletesebbenAz ISO szabvány szerinti energiairányítási rendszer kialakítása és alkalmazásának tapasztalatai a MOL Nyrt-nél
Az ISO 50001 szabvány szerinti energiairányítási rendszer kialakítása és alkalmazásának tapasztalatai a MOL Nyrt-nél Juszku Lajos 2017. november 24. Juszku Lajos Downstream Támogatás MOL vezető Tapasztalat:
RészletesebbenI. Magyar Nagyjavítási Konferencia
I. Magyar Nagyjavítási Konferencia Wanhua BorsodChem Szabó Lajos Központi Karbantartási és Fenntartási Főosztály Kazincbarcika 2017.03.08. A BorsodChem Európa egyik piacvezető, kiváló minőségű műanyagipari
RészletesebbenFoglalkozási napló a 20 /20. tanévre
Foglalkozási napló a 20 /20. tanévre Hűtő- és légtechnikai rendszerszerelő szakma gyakorlati oktatásához OKJ száma: 34 582 05 A napló vezetéséért felelős: A napló megnyitásának dátuma: A napló lezárásának
RészletesebbenFoglalkozási napló a 20 /20. tanévre
Foglalkozási napló a 20 /20. tanévre Hűtő- és légtechnikai rendszerszerelő szakma gyakorlati oktatásához OKJ száma: 34 582 05 A napló vezetéséért felelős: A napló megnyitásának dátuma: A napló lezárásának
RészletesebbenBeruházások. Kis- és középvállalkozások. Beruházás folyamata. Ügyvezetés I. és II.
Kis- és középvállalkozások Ügyvezetés I. és II. 1 Beruházások 2 Beruházás folyamata Nagy vállalkozásokra értelmezve Megvalósíthatósági vizsgálat (tanulmány) Beruházási alapokmány Beruházás előkészítése
RészletesebbenProjektportfólió-menedzsment az MVM Csoportban
Microsoft Project 2010 bevezetési esettanulmány Projektportfólió-menedzsment az MVM Csoportban Balázs István MVM Zrt. 2013.10.17. Tematika 1 Portfóliómenedzsment kompetencia kiépítése 2 Működés 3 PPM eszköz
RészletesebbenUniós Projektek Megvalósítása Pénzügyi Szemmel. Uniós pályázatok és projektek felépítése
Uniós Projektek Megvalósítása Pénzügyi Szemmel Uniós pályázatok és projektek felépítése A pályázati dokumentáció tartalma Pályázati felhívás Pályázati útmutató Pályázati adatlap Egyéb útmutatók Útmutató
RészletesebbenHogyan pályázzunk kazánra? 2015. március 26. Build Communication Kft Thermo Súlypont Rendezvényterem Budapest
Hogyan pályázzunk Várépítő pályázatra? Tájékoztató rendezvény Hasznos tanácsokkal Hogyan pályázzunk kazánra? 2015. március 26. Build Communication Kft Thermo Súlypont Rendezvényterem Budapest Versits Tamás
RészletesebbenNagyjavítás tervezés fejlesztése a BorsodChem Zrt nél,
Nagyjavítás tervezés fejlesztése a BorsodChem Zrt nél, a modern technológiák bevezetésének lehetőségei, lépései Gátsik Attila Központi Karbantartási és Fenntartási Főosztály 2017.03.08 Tartalomjegyzék
RészletesebbenProjektmenedzsment státusz autóipari beszállító cégeknél tréning tapasztalatok alapján herczeg.ivan@pmakademia.hu mobil: +36-20-485-02-80
Projektmenedzsment státusz autóipari beszállító cégeknél tréning tapasztalatok alapján herczeg.ivan@pmakademia.hu mobil: +36-20-485-02-80 Herczeg Iván Mesteroktató Semmelweis Egyetem. Szervező mérnök First
RészletesebbenA KKK megbízásából készülő kerékpáros projektek. Mihálffy Krisztina. Projekt Előkészítési Napok, 2013. november 26-27.
A KKK megbízásából készülő kerékpáros projektek Mihálffy Krisztina Projekt Előkészítési Napok, 2013. november 26-27. Tartalom Előzmények A projekt haladási üteme A projekt részei A projekt tartalma, indokoltsága
RészletesebbenNagy méretű projektekhez kapcsolódó kockázatok felmérése és kezelése a KKV szektor szemszögéből
Nagy méretű projektekhez kapcsolódó kockázatok felmérése és kezelése a KKV szektor szemszögéből Dr. Fekete István Budapesti Corvinus Egyetem tudományos munkatárs SzigmaSzervíz Kft. ügyvezető XXIII. Magyar
RészletesebbenAzonnali fizetési rendszer megvalósítása
Azonnali fizetési rendszer megvalósítása 2017. 05. 24. Keretek, alapvetések, megoldandók (minden projekt résztvevőnek) 24/7/365-ös működés (folyamatos működés a karbantartások, upgrade-ek alatt is). Tranzakciók
RészletesebbenÜzletmenet folytonosság menedzsment [BCM]
Üzletmenet folytonosság menedzsment [BCM] Üzletmenet folytonosság menedzsment Megfelelőség, kényszer? Felügyeleti előírások Belső előírások Külföldi tulajdonos előírásai Szabványok, sztenderdek, stb Tudatos
RészletesebbenA tételsor a 21/2007. (V.21.) SZMM rendeletben foglalt szakképesítés szakmai és vizsgakövetelménye alapján készült.
A 10/07 (II. 27.) SzMM rendelettel módosított 1/06 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,
RészletesebbenKommunikációs és változásmenedzsment terv
II. fázis VI. kötet Alsómocsoládi Körjegyzői Hivatal Kommunikációs és változásmenedzsment terv című pályázatban ÁROP- 1.A.2/A-2008-0138 vállalt feltételek szerinti szervezet-fejlesztési és képzési szolgáltatás
RészletesebbenÉpítési projektek kockázatmenedzsmentje
Építési projektek kockázatmenedzsmentje Dr. Fekete István Budapesti Corvinus Egyetem tudományos főmunkatárs SzigmaSzervíz Kft. ügyvezető Nagyberuházások sikeres megvalósítása Projektmenedzsment Fórum 2016
RészletesebbenA projekt ütemezése 2010. 2011. 2012. 6. 7. 8. 9. 10. 11. 12. 1. 2. 3 4. 5. 6. 7. 8. 9. 10. 11. 12. 1. 2. 3. 4. 5. Tevékenység
A projekt ütemezése Tevékenység Projekt menedzsment 1. Munkaerőpiaci alkalmazkodás fejlesztése 1.2 Regionális- térségi szolgátatóvá váláshoz szükséges módszertani és szervezeti fejlesztések A Regionális
Részletesebben5. Témakör TARTALOMJEGYZÉK
5. Témakör A méretpontosság technológiai biztosítása az építőiparban. Geodéziai terv. Minőségirányítási terv A témakör tanulmányozásához a Paksi Atomerőmű tervezési feladataiból adunk példákat. TARTALOMJEGYZÉK
RészletesebbenInfor PM10 Üzleti intelligencia megoldás
Infor PM10 Üzleti intelligencia megoldás Infor Üzleti intelligencia (Teljesítmény menedzsment) Web Scorecard & Műszerfal Excel Email riasztás Riportok Irányít Összehangol Ellenőriz Stratégia Stratégia
RészletesebbenÚj követelmények a szerződések EBK mellékletében
Új követelmények a szerződések EBK mellékletében Kurucz Csaba Egészségvédelem és munkabiztonság MOL vezető Tiszaújváros, 2017.április 28. Új fogalmak bevezetése Beépítésre kerültek a munkaengedélyezéshez
RészletesebbenMunkahelyi egészség és biztonság. helyi programja
Munkahelyi egészség és biztonság tantárgy helyi programja Készült a tantárgy központi programja alapján 2013. A tantárgy tanításának célja: A tanuló általános felkészítése az egészséget nem veszélyeztető
RészletesebbenÜzemszervezés. Projekt tervezés. Dr. Juhász János
Üzemszervezés Projekt tervezés Dr. Juhász János Projekt tervezés - Definíció Egy komplex tevékenység feladatainak, meghatározott célok elérése érdekében, előre megtervezett módon, az erőforrások sajátosságainak
RészletesebbenTermék azonosítási és nyomon követési szabvány alkalmazásának előnyei az egészségügyben
Termék azonosítási és nyomon követési szabvány alkalmazásának előnyei az egészségügyben Molnár Attila az EGVE leköszönő elnöke Az üzleti élet közös nyelve Miért van szükség egy szabványra? Értünk egymás
RészletesebbenMinőségcélok és tevékenységek Magyarországon, a GYEMSZI Minőségügyi Főosztály tevékenysége. Dr. Kárpáti Edit
Minőségcélok és tevékenységek Magyarországon, a GYEMSZI Minőségügyi Főosztály tevékenysége Dr. Kárpáti Edit Csapatunk azért dolgozik, hogy az egészségügyi ellátásban résztvevő szereplők (szolgáltatói szervezetek
Részletesebben20. melléklet a 2/2006. (I. 13.) IM rendelethez. Összegezés az egyszerű közbeszerzési eljárásban az ajánlatok elbírálásáról
20. melléklet a 2/2006. (I. 13.) IM rendelethez Összegezés az egyszerű közbeszerzési eljárásban az ajánlatok elbírálásáról 1. Az ajánlatkérő neve és címe: Veszprémi Főegyházmegye 8200 Veszprém, Vár utca
RészletesebbenFoglalkozási napló a 20 /20. tanévre
Foglalkozási napló a 20 /20. tanévre Villanyszerelő szakma gyakorlati oktatásához OKJ száma: 34 522 04 A napló vezetéséért felelős: A napló megnyitásának dátuma: A napló lezárásának dátuma: Tanulók adatai
RészletesebbenTÁMOP 3.1.4 projektindítás gyakorlati szemmel
TÁMOP 3.1.4 projektindítás gyakorlati szemmel Bedő Ferenc intézményfejlesztési folyamat szaktanácsadó közoktatási szakértő www.zalai-iskola.hu bedof@enternet.hu Projektindító tájékoztató Célunk a projektek
RészletesebbenOsztályozó és javító vizsga formája és követelményei Munkahelyi egészség és biztonságtantárgyból
Osztályozó és javító vizsga formája és követelményei Munkahelyi egészség és biztonságtantárgyból A vizsga formája: Írásbeli vizsga. A vizsga időtartama: 60 perc A vizsga leírása: A vizsgázó feladatlapot
RészletesebbenA Nemzeti Szakképzési és Felnőttképzési Hivatal szakképzési és felnőttképzési feladatai. Markhard József
A Nemzeti Szakképzési és Felnőttképzési Hivatal szakképzési és felnőttképzési feladatai Markhard József Ágazati irányítás Irányító szerv Nemzetgazdasági Minisztérium Közigazgatási Államtitkárság Szakképzés
RészletesebbenAz előadási anyagot összeállította: dr. Váró György
Az előadási anyagot összeállította: dr. Váró György A VCA/SCC biztonsági, egészség- és környezetvédelmi ellenőrző listája a beszállítók és alvállalkozók SHE (safety, health, environment) értékelési és
RészletesebbenMINTA Kereskedelmi és Szolgáltató Kft. FELMÉRÉS EREDMÉNYE
MINTA Kereskedelmi és Szolgáltató Kft. FELMÉRÉS EREDMÉNYE Jelen dokumentációban található bizalmas és szerzői jog által védett információk védelmében az anyag harmadik személy részére történő akár közvetlen
RészletesebbenSzervezeti teljesítményértékelő mutatószámrendszer. Eredményességi mutatószámok. Mutatószám megnevezése Célérték Akció
Szervezeti teljesítményértékelő mutatószámrendszer Eredményességi mutatószámok Mutatószám megnevezése Célérték Akció A Képviselő Testület elvárásaihoz kötött célok mutatószámai Kintlévőségek aránya Ne
RészletesebbenA Megyeri híd projekt tapasztalatai
tapasztalatai 2006-2008 Projektmenedzsment szakmai teadélután Windisch László Hídépítő Zrt. TARTALOMJEGYZÉK: Első tétel: - A projekt bemutatása - Tervek tények összevetése röviden - Kivitelező szervezet
Részletesebben2007-13 támogatási ciklus számokban A Felügyelő mérnök. Szakmai naphoz. Dr. Nagy Gábor Vezérigazgató-helyettes KIKSZ Zrt.
2007-13 támogatási ciklus számokban A Felügyelő mérnök Szakmai naphoz Dr. Nagy Gábor Vezérigazgató-helyettes KIKSZ Zrt. Projektjeink számokban Gyorsforgalmi utak MT: 450 km fejlesztésének vizsgálata Előkészítés:
RészletesebbenAz Országos Hulladékgazdálkodási Ügynökség tevékenysége, 2012. Q1. 2012. április 11.
Az Országos Hulladékgazdálkodási Ügynökség tevékenysége, 2012. Q1 2012. április 11. Az új termékdíjas törvény Az új koncepció céljai: Egyablakos rendszer kiépítése Átlátható Számonkérhető Nyomon követhető
RészletesebbenBemutatkozik a BIZMUT EHS szakértőktől XXI. Század igényeihez igazodva
e-ehs szoftverek egyéni igényekre szabva Bemutatkozik a BIZMUT EHS szakértőktől XXI. Század igényeihez igazodva 1. e-hulladékkezelő Tervezés, szervezés és együttműködés Egyszerűbb gyorsabb - biztonságosabb
RészletesebbenAz 50001-es szabvánnyal, illetve a törvényi elvárásokkal kapcsolatos felmérési, tervezési tevékenység
Az 50001-es szabvánnyal, illetve a törvényi elvárásokkal kapcsolatos felmérési, tervezési tevékenység Qualidat Kft. Együttműködésben az ÉMI TÜV SÜD-del Tartalomjegyzék Bevezetés A feladatok Projektmenedzsment
RészletesebbenInformatikai fejlesztések a hatékonyság növelése érdekében. Richter Gedeon Nyrt. Dr. Benkő Béla
Informatikai fejlesztések a hatékonyság növelése érdekében Richter Gedeon Nyrt. Dr. Benkő Béla Gondolatmenet Problémák célkitűzés megoldás eredmény Nagykereskedelmi raktár (1999) Export disztribúció (2005)
RészletesebbenSOLDIER PUMP A VEGYIPAR, A PETROLKÉMIAI IPAR, AZ ENERGETIKA, A KÕOLAJBÁNYÁSZAT ÉS FELDOLGOZÁS SZÁMÁRA, VALAMINT EGYÉB IPARI TERÜLETEKRE.
SOLDIER PUMP TECHNOLÓGIAI SZIVATTYÚK A VEGYIPAR, A PETROLKÉMIAI IPAR, AZ ENERGETIKA, A KÕOLAJBÁNYÁSZAT ÉS FELDOLGOZÁS SZÁMÁRA, VALAMINT EGYÉB IPARI TERÜLETEKRE. Buffalo Buffalo STANDARD Q=3 10 m3/h; H=3
Részletesebbenour future our clients + our values Szeptember 16. MEE vándorgyűlés 2010
MEE vándorgyűlés 2010 our clients + our values our future Az átviteli hálózati munkairányítási és eszközgazdálkodási rendszer megvalósítása 2010. Szeptember 16. A WAM projekt és azon belül az Eszközgazdálkodás
Részletesebben
