1 HAjdu Miklós PROjekttervezés: múlt, jelen és jövô A szerző a projekttervezés történetének ötvenéves évfordulója, s talán mondhatjuk, hogy a projektmenedzsment-tudomány/szakma születésének ötvenéves évfordulója alkalmából visszatekint a kezdetekre. A projektek tervezésének fejlődési folyamatait elemezve megkísérli a tapasztalható trendek figyelembevételével a jövő fejlődési irányait megbecsülni. Kulcsszavak: projekt, projekttervezés, hálós tervezési technikák, projektmenedzsment A projekttervezés tudománya 2007-ben ünnepelte születésének 50. évfordulóját ben került sor az első matematikailag is megalapozott projekttervezési eljárás, a ma CPM (Critical Path Method) néven ismert technika gyakorlati kipróbálására. A technika nem a semmiből keletkezett, a projektek tervezésének ekkor már több különböző technikája is ismert volt, s a CPM fejlesztésével szinte egy időben több helyen is folytak olyan kutató-fejlesztő munkák, melyek más eljárások kifejlesztéséhez is vezettek. Ennek ellenére kétségtelenül ez volt az az eljárás, melynek születésével a projektmenedzsment mint saját eszköztárral rendelkező alkalmazott tudományág polgárjogot nyert a tudományos és a gazdasági életben is. Gyakorlatilag a projekttervezési technikák (CPM) kifejlesztésétől datálódik a projektekkel foglalkozó szakértők szakmai közösségekbe való tömörülése, azaz a projektmenedzsment szakmai szervezetek (PMI) megalakulása is. A projektmenedzsment kifejezés értelmezése ma már lényegesen szélesebb körű, mint ötven évvel ezelőtt. Ma számos olyan területe van a projektmenedzsmentnek, melyekkel az 50-es években még nem foglalkoztak. Ennek a bővülésnek köszönhetően létrejött a projektmenedzsment területén belül is a specializáció, mely már nem követeli meg a projektmenedzsertől a mély és átfogó projekttervezési és kontrollingismereteket. Ezeket a tevékenységeket nagyobb projektek esetén már önálló feladatkörrel rendelkező projekttervezők, illetve kontrollerek végzik, s ezen tevékenységhez szükséges speciális szaktudás miatt a projekttervezést és kontrollingot mára önálló szakmának tekinthetjük. Az őskor A tervezés/ütemezés szükségességének felismerése gyakorlatilag egyidős az emberiséggel, írásos dokumentumai pedig már az írásbeliség kezdetétől megtalálhatók. A piramisok, a kínai Nagy Fal s a világ nagy építési munkái nem épülhettek volna fel valamilyen formájú ütemezés nélkül. Noha jelenlegi ismereteink szerint írásos nyoma nem maradt fenn a piramisok tervezésének, szervezésének, arról bizonyítékaink vannak, hogy a piramisok építésénél védték a munkások szemét az erős naptól, és üzemorvos is dolgozott a projekt helyszínén (Smith Hawass, 2006). Sun Tzu (ie ) kínai hadvezér a Háború művészete c. könyvében már írt az ütemezés fontosságáról, a csaták előre történő tervezésének, modellezésének kérdéseiről. Az amerikai kontinenst átszelő vasútvonalak ( ) építésénél használt írásos technikák a mai eszköztárban mérföldkőtervként ismert tervezési formák megfelelői voltak. (A nyomvonalterv mellett tüntették fel az adott helyszín tervezett elérésének dátumát.) Az építésnél rendkívüli problémát okozott a talpfák, illetve a sínek nagy távolságból való biztosítása, ennek ellenére Grenville Dodge, a kivitelezést (Union Pacific Railroad) irányító főmérnök a következőket írta viszszaemlékezéseiben: Nem emlékszem egyetlen olyan esetre sem a vonal építése során, amikor az építkezés akárcsak egy hetet csúszott volna a szükséges erőforrások (értsd építésnél felhasznált anyagok) hiánya miatt (1. ábra). 51

2 A transzkontinentális vasútvonal építése 1. ábra időbeli és a költségtervezésre egyre fokozódó mértékben megjelent, formalizált tervezési technikák azonban nem léteztek. A tervezési eszközök az 1900 évek elején kezdődtek formalizált alakot ölteni, azonban ez már a projekttervezés történetének újabb időszakát jelentette. A középkor Magyarországon az 1300-as évek végéről Luxemburgi Zsigmond magyar király és német-római császár korából származnak írásos feljegyzések, melyek a pozsonyi, illetve a visegrádi várak bővítési munkáinak ütemezéséről, költségtervezéséről, sőt az építés kontrolljáról is tanúskodnak. Az építést vezető Péter, királyi architector jelentős összeget, 200 aranyforintot kapott fizetésül 1420-ban művészi képességeinek elismeréseként csakúgy, mint technikai jártasságáért olvashatjuk Mályusz Elemér könyvében a budai királyi palota továbbépítéséről szóló részleteknél (Mályusz, 1984). A példákat oldalakon keresztül sorolhatnánk, de talán ezek is rávilágítanak a projekttervezés őskorának legfontosabb jellemzőjére, melyet úgy foglalhatunk öszsze, hogy az igény az A menedzsmenttudomány Henry L. Gantt amerikai mérnököt tartja a sávos ütemterv kifejlesztőjének (1917), melyet róla Gantt-diagramnak is neveznek (Gantt, 1903, Gantt, 1919). A Gantt-diagram egy olyan grafikus ütemterv, mely a tevékenységek tervezett lefolyását időskála mentén mutatja be. Sávos ütemtervet mutat a 2. ábra 1. A sávos ütemterv mint tervezési eszköz rendkívül statikus, mely alatt azt értjük, hogy az ütemterv módosítása nehéz és időigényes folyamat. Ennek oka az, hogy ez a tervezési technika nem őrzi meg az őt létrehozó logikát (az a tervező agyában vagy jegyzeteiben marad), csak visszatükrözi, és annak eredményét egyszerű, érthető grafikus formában elérhetővé teszi. Az ilyen eszközöket ma a projektmenedzsment tradicionális tervezési technikáknak hívja (2. ábra). Ezzel egy időben jött létre a mérföldkődiagram, melyet főleg olyan projektek esetében alkalmaztak, amikor a célok megvalósulásához szükséges lépések nem voltak ismertek, vagy nem voltak lényegesek a tervező, illetve a szerződő felek számára, de a cél eléréséhez Sávos ütemterv (Gantt-diagram) 2. ábra 52

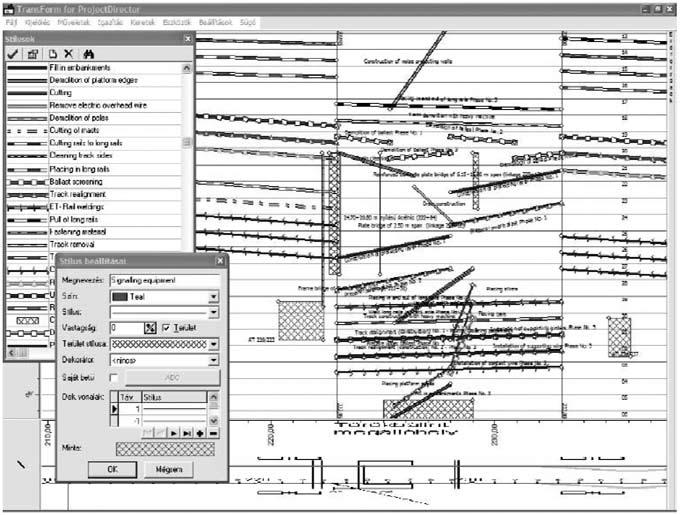

3 Ciklogram 3. ábra szükséges főbb állomásokat időben rögzíteni akarták. Ennek a tervnek a grafikus megjelenése rendkívül hasonlít a sávos ütemtervre, a vízszintes tengelyen az idő, a függőleges tengelyen a projekt tevékenységei (Ganttütemterv) helyett a projekt fontosabb mérföldkövei lettek felsorolva. Kutatóhoz vagy alkalmazóhoz kötődő elsőbbség itt nem állapítható meg, a menedzsment folklór részeként tekintünk a technikára. A tradicionális tervezési technikák egy régebben ismert, bár mára szinte elfeledett tervezési technikája a Line of Balance eljárás (LOB), melyet a Goodyear vállalatnál kezdtek fejleszteni a 30-as évek végén, a 40-es évek elején, George Fouch (1941) vezetésével, ismétlődő folyamatok tervezésére. Alkalmazása is a gyáriparban érte el a legmagasabb fokát (Bonnal, 2005). Grafikus megjelenésében a LOB-technikához, elveiben a Gantt-diagramhoz hasonló eljárás a ciklogram angolul Linear Scheduling Method, melyet a 3. ábra 2 mutat. A ciklogram az ütemterv tevékenységeinek nemcsak az időbeli lefolyását mutatja, hanem a térbelit is. Egyik tengelye az idő, a másik a térbeli elhelyezkedésre utaló adat (pl. autópályáknál a szelvényszám), míg a tevékenységek a grafikonon jelennek meg önálló szakaszonként. A technika felmérhetetlen előnye, hogy a tevékenységek térbeli elhelyezkedéséről is grafikus információt ad, de a kétdimenziós ábrázolásnak köszönhetően használata korlátozva van az ún. vonalas létesítményekre, ahol a projekt térbeli elhelyezkedése egydimenziósnak tekinthető (3. ábra). 4. ábra A Szaljut 6 űrállomáson való tartózkodás ciklogramos ütemtervrészlete Tudománytechnikai kuriózumnak tekinthető Georgi Grechko,szovjet kozmonauta által kézzel készített űrutazásokra adaptált ciklogramja, melyen a Szaljut 6 űrállomáson (1977. dec márc. 16.) tett 96 napos tartózkodásának 150 napfelkeltéjét, az űrsétákat és a tisztálkodások időpontjait is feltüntette (4. ábra). Ez azt is bizonyítja, hogy a ciklogram, illetve a sávos ütemterv mind a mai napig használatban levő eszköz a tervezés területén is (4. ábra). A projektek tervezését a XX. sz. fordulójától kezdve szinte kizárólag az ún. tradicionális technikák uralták, melyekről összegzésképpen elmondhatók, hogy egyszerű, jól áttekinthető információt szolgáltattak a tervezett megvalósulásról, azonban a tervezés és a módosítás rendkívül nehézkes volt, mert a terv nem őrizte meg az őt létrehozó technikát. A fenti okok miatt fordult a kutatás olyan irányba, mely a projekt belső összefüggéseit tárolni képes, így a módosítást egyszerűvé tevő technikák a hálós tervezési technikák kifejlesztéséhez vezetett. 53
4 Az újkor Az UNIVAC 1 a Du Pont konszernnél A projekttervezési eszközök korszerű, a projekt belső összefüggéseit tárolni képes eszközök fejlesztése a XX. század 30-as éveiben kezdődött, amikor Karol Adamiecki 1931-ben publikálta a harmonygráf eljárást (Adamiecki, 1931), mellyel egyébként már 1896-ban kezdett foglalkozni. Ez az eljárás a mai hálós technikák előfutárának tekinthető (5. ábra). A módszer megőrizte a rendszer összefüggéseit, azaz a logikai kapcsolatokat, és gyakorlatilag olyan hálós eszköznek volt tekinthető, melyen a projekt átfutási ideje, s a tevékenységek korai kezdete és befejezése kalkulálható volt. (Csak a legkorábbi időpontok!) Ez a munka, valamint a gráfelmélet és az operációkutatás második világháború alatt történő keletkezése és fejlődése vezetett a mai gyakorlatban túlnyomórészt használt korszerű tervezési technikák, a hálós tervezési technikák kifejlődéséhez. A projekttervezés történetének harmadik korszakát az első hálós tervezési eljárás, a CPM-technika kifejlesztéséhez lehet kötni, s mint már említettük a bevezetőben, innen datálódik a projektmenedzsment mint önálló tudományterület és önálló eszköztárral rendelkező szakma elismerése is. A CPM-technika kifejlesztésének kezdete ra datálódik, amikor az E. I. du Pont de Numours (Du Pont) a tulajdonában levő UNIVAC1 számítógép jobb kihasználása érdekében (ez volt a harmadik legyártott Az Adamiecki által kifejlesztett harmonygráf 5. ábra 6. ábra UNIVAC számítógép a világon és az első a gazdasági szférában) elhatározta, hogy az eddig folyó elméleti kutatásait, melyeket az éves karbantartási folyamatok optimalizálása érdekében végeztek, számítógép segítségével teszi eredményesebbé (6. ábra). A Du Pont menedzsmentje úgy gondolta, hogy a tervezés, a költségek optimalizálása kiváló lehetőség a számítógép használhatóságának bizonyítására. A Du Pont saját mérnökét, Morgan Walkert bízta meg azzal a munkával, hogy derítse ki, vajon az UNIVAC használható-e ilyen jellegű feladatok megoldása során. A Du Ponton belül más kutatók is foglalkoztak a probléma vizsgálatával, de gyakorlati szempontból használható megoldással egyiküknek sem sikerült előállni második fele és 1957 eleje között Morgan Walker és az időközben a kutatásban hozzá csatlakozó James E. Kelley a Remington Rand kutatóintézettől, definiáltak egy létező projektet, melynek felderítették a belső összefüggéseit. A projekten az alábbi feladatot fogalmazták meg: Adottak egy projektben tevékenységek, melyeket normál tempóban normál költségért, rohamtempóban, pedig egy ennél nagyobb ún. rohamköltségért lehet elvégezni. Észrevették, hogy egyes tevékenységek gyorsítása nem gyorsítja a projektet, csak a költséget növeli, más tevékenységek gyorsítása viszont amellett, hogy a költséget növeli, a projekt megvalósítási idejét is csök- 54

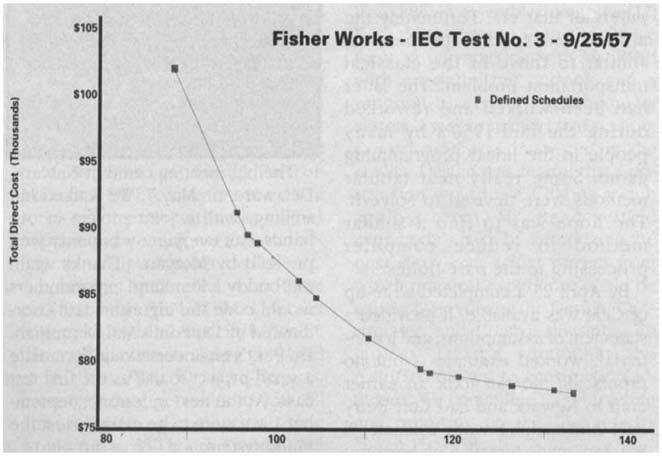

5 kenti. A cél ezek után nyilvánvaló volt, megtalálni azokat a tevékenységeket, melyek idejének csökkentésével a projekt költsége minimálisan nő május 7-én a Du Pont és a Remington Rand dollár értékben hivatalosan is létrehozta a CPM-projektet, melyben a Du Pont része , a Remington Rand része dollár volt. A Du Pont részéről a kutatást Morgan Walker vezette, aki a problémát megfogalmazta, s a Remington Rand kutatórészleg-vezetője James E. Kelly volt, a matematikus, akire a probléma matematikai megoldása hárult. Kelly a feladatot egy paraméteres lineáris programozási feladatra vezette vissza, s ezzel lehetővé tette a feladat megoldását. A probléma kezelhetőségét az is hátráltatta, hogy a háló grafikus ábrázolása nem létezett, azt egy mátrixban írták le, ahol a sorok és az oszlopok jelentették az eseményeket és a mátrix cellái pedig az eseményeket összekötő tevékenységeket. A grafikus ábrázolást, a tevékenységélű (Activity-on-Arrow) ábrázolást is e kutatási projekt keretében fejlesztették ki július 24-ére a kutatócsoport egyik tagja, George Fischer sikeresen futtatta a feladatot, és a számítógépen megtörtént az első CPM-probléma megoldása. A háló 61 tevékenységet és 16 látszattevékenységet Az első számítógépes CPM-elemzés eredménye tartalmazott. Az elemzés végeredményét, azaz az adott átfutási időkhöz tartozó legkisebb költségű megoldást mutatja a 7. ábra, míg a 8. ábra az ütemtervet, illetve az algoritmus működését magyarázó rajzot tartalmazza. Az algoritmussal, illetve a technikával rendkívül sok probléma volt: a futtatás előkészítése, és maga a futtatás az átlagosan tevékenységet tartalmazó ütemterv esetén 350 gépóránál sosem lett gyorsabb, s az olyan ütemezési hibák, mint egy hurok felderítése és kiküszöbölése egy jobb autó árába került. A CPM-technikát 1959-ben egy konferenciakiadványban hozták a tudományos közélet számára nyilvánosságra (Kelly Walker, 1959), majd teljes pontossággal egy operációkutatással foglalkozó lapban is megjelent 1961-ben (Kelly Walker, 1961), de ekkor már az 59-es publikációnak köszönhetően kutatók és mérnökök hada foglalkozott a CPM-módszerrel. A CPM-technika fejlődése két irányban indult tovább. Matematikusok egyre szebb és elegánsabb megoldást adtak a feladatra, pl. hálózati folyam modellt (Ray Fulkerson, 1961), vagy dinamikus programozási technikát (Hindelang Muth, 1979) használva. Az eredeti algoritmus feltételezte, hogy a költséggörbe változása egy adott tevékenység esetén a rohamés a normál költség között lineáris, ezt a megkötést oldotta fel az a továbbfejlesztés, mely lehetővé tette a költséggörbében diszkrét pontok alkalmazását (Meyer Shaffer, 1963). Magyar vonatkozás a CPM-feladat megoldására kifejlesztett, véleményem szerint legegyszerűbb algoritmus (Klafszky Emil, 1969), illetve a feladat adott 7. ábra átfutási időhöz tartozó legnagyobb költségű megoldásának megkeresésére kifejlesztett algoritmus (Crandall Hajdu, 1997). A CPM-feladat érdekes továbbfejlesztése, a legkisebb költségű megoldás megkeresése abban az esetben, ha a késésért kötbért kell fizetni (Elmegrabhy, 1964). A feladat megoldására számítógép használatát nem igénylő, egyszerű, gyors, ámde heurisztikus megoldást fejlesztett ki John Fondahl, aki a legtöbbet tette a CPM-technika népszerűsítéséért az építőiparban (Fondahl, 1961). A CPM-technika másik fejlődési iránya az alkalmazásból indult ki. Az alkalmazó mérnökök úgy találták, hogy a technika alkalmazhatatlan egyrészt a számítógépek hiánya és a drága gépüzemórák miatt, másrészt amiatt, hogy a tevékenységek költséggörbéinek meghatározása rendkívül időigényes, és időnként szakmailag és kivitelezhetetlen feladat. További ellenérzést és idegenkedést okozott a lineáris programozási technika nehézsége, mely csak a matematikusok kis csoportja számára volt érthető. A fentiek miatt elindult a technikának egy olyan egyszerűsítése, mely oda vezetett, hogy a 60-as évek végére 55
6 az eredeti CPM-feladat helyett egy olyan lecsupaszított feladatot hívtak CPM-feladatnak, ahol a tevékenységnek csak normál ideje volt, azaz az elemzés egy szimpla időelemzéssé (matematikai értelemben leghosszabb/legrövidebb út keresésére) korlátozódott. A PERT-technika kifejlesztése 1957-ben kezdődött a Polaris rakétaprogram indításakor. Az Amerikai Haditengerészet Kiemelt Projektek Irodája (Special Project Office) azt a feladatot kapta, hogy találjon ki egy eljárást a programban részt vevő mintegy 9000 vállalkozó és alvállalkozó munkájának összehangolására (Polman, 1994; Weaver, 2006). A programot az SPO menedzselte, mely ismerte a Du Pont-nál folyó munkát, így pl. a hálós ábrázolás módszerét is, mely kiváló grafikus eszköznek bizonyult a projekt tevékenységeinek és összefüggéseinek megjelenítésére az addig használt mátrixos leírás helyett. Az SPO-t a munkában egy konzultáns cég, a Booz- Allen és Hamilton, valamint a Lockheed repülőgyár rakétafejlesztő szervezete is segítette. A projekt a hidegháború terméke volt. Az eredetileg 1965 végére tervezett projekt felgyorsítására vonatkozó lépések megtételére az első műhold, a Szputnyik október 4-i fellövését követő hisztérikus légkörben került sor ban az SPO utasította a kutatócsapatot (Clark, Malcolm és J. H. Roseboom a Booz Allen és Hamiltontól, valamint R. Young, E. Lennen a Lockheedtól) a Performance Evaluation and Review Technique eljárás kifejlesztésére. Az SPO részéről W. Fazar irányította a munkát. Munkájuk eredménye volt az a technika, melyet ma PERT-nek neveznek (Malcolm, 1959). A PERT-technika a grafikus ábrázolásában a CPMtechnikával azonos volt, azonban eseményorientált volt a CPM-tevékenység orientáltsága helyett. Az eseményorientáltság (amikor nem a tevékenységek lefolyása, hanem az egyes mérföldkövek, fontosabb események bekövetkezte az érdekes) jobban megfelelt az amerikai haditengerészet jelentési rendszerének. A PERT-technika jelentős különbsége, hogy a tevékenységidőket valószínűségi változóként kezelte, melyek bétaeloszlást követnek. Ebben a hálótechnikában a logikai öszszefüggéseken túl a tevékenységidők eloszlását leíró adatok voltak a bemeneti adatok, az elemzés eredménye pedig a projekt, illetve az egyes események adott időre történő bekövetkeztének valószínűsége volt. A kutatás nagy jelentőségű addicionális eredménye az a részletes metodológia volt, mely leírta a tervezés, ütemezés és kontroll lépéseit (pl. a WBS, azaz a munkalebontási szerkezet mint tevékenységdefiniálási módszer kifejlesztése is a PERT-projekthez köthető). Az MPM-technika kifejlesztése szintén az 1950-es évek végére datálódik, amikor egy francia kutató ban (B. Roy) kifejlesztette a Method of Potentials módszert (Roy, 1959; 1962). A technika tevékenységcsomópontú ábrázolást követett (a gráf csomópontjai reprezentálták a tevékenységeket és az élei a logikai összefüggéseket). Roy módszere csak a kezdés-kezdés (Start-to-Start) összefüggést ismerte, de a modell tartalmazta a maximális kezdés-kezdés (max Start-to- Start) kapcsolatot is, melyet a kereskedelemben elérhető legismertebb angolszász eredetű projekttervező szoftverek a mai napig nem alkalmaztak. (A szokásos az ún. minimális kapcsolatok a tevékenységek kitüntetett pontjai közötti minimális időbeli távolságot írják elő, míg a maximális kapcsolatok a legnagyobb megengedett időtávot.) Munkájára a német kutatók által 1966-ban kifejlesztett válasz a HMN-technika volt, mely a befejezés-befejezés és a maximális befejezés-befejezés kapcsolatot ismerte, majd az 1968-ban kifejlesztett VNP (Vorgangsknotennetzpläne), mely a befejezés-kezdés és a max befejezés-kezdés kapcsolatot ismerte. Ezzel gyakorlatilag egy időben, egy IBM 1440-es géphez készített projekttervező rendszer készítésénél kifejleszték a PDM (Precedence Diagramming Methode) elnevezésű technikát (IBM, 1964), mely a minimális kapcsolatok közül négyet (kezdés-kezdés, befejezés-befejezés, befejezés-kezdés, kezdés-befejezés) ismert, de a maximális kapcsolatokat nem tudta kezelni. Az angolszász tudományos és szakmai világ Jim Craig nevéhez köti a PDM-technika kifejlesztését, de látható, hogy az MPM-technika születése nem olyan egyértelmű és határozott, mint a PERT- vagy a CPM-technikáé, és főleg a francia és német, de a közép-európai országokban is MPM-technikának nevezzük azt a technikát, mely sok átalakulás után nyerte el mai formáját. Az MPMtechnika előnyei miatt ma a kereskedelemben kapható projekttervező rendszerek közül szinte mindegyik ezt a technikát implementálta. Számtalan egyéb figyelemre méltó munka jelent meg a 60-as és 70-es években, melyek valamilyen módon a fent említett három technika valamilyen továbbfejlesztésén alapultak. Ezek közül néhány jelentősen továbbfejlesztette a technikákat. A legérdekesebb továbbfejlesztés a döntési csomópontok hozzáadása a technikához, mely lehetővé tette az egy hálóban történő szimulációt. Ennek a munkának egyik úttörője Freeman volt (Freeman, 1960), akinek munkáját Eisner (Eisner, 1962) és Elmagrabhy (Elmagrabhy, 1964; 1977) általánosította. (Munkájuk három új döntési csomópontot illesztett a technikába, AND, Exclusive-Or, Inclusive-Or). 56
7 Munkájuk adta az alapot a GERT (Graphical Evaulation and Review Technique) eljárás kifejlesztéséhez (Alan Pritsker, 1966a; 1966b). A GERT hamar önálló kutatási iránnyá nőtte ki magát, pl. a négyféle logikai összefüggést tartalmazó Precedence-GERT (Pritsker, 1974). Arisawa és Elmagrabhy által 1972-ben kifejlesztett algoritmus a GERT-hálóban oldotta meg a költségoptimalizálási feladatot (Arisawa, 1972). Az MPM-hálón a költségoptimalizálási feladatot magyar kutatók oldották meg (Hajdu, 1993; 1997; Mályusz, 2004). A felsorolás közel sem teljes. Jelenleg mintegy száz hálós tervezési eljárást, és annak mintegy ezer változatát ismeri a tudomány. A mai napig születnek új technikák, de széles körű szakmai elfogadottságot csak kevés ér el. Ma a projekttervezési gyakorlatban az MPM-technika a domináns, a kereskedelmi forgalomban kapható szoftverek túlnyomó része az MPM-technika alkalmazásán alapszik. (A továbbiakban MPM-technikán azt a hálótervezési eljárást értjük, mely a tevékenységekről felteszi, hogy azonos intenzitással és megszakítás nélkül zajlanak, négyféle minimális és négyféle maximális kapcsolatot képes kezelni.) Az MPM-technikának és a jelenleg alkalmazott hálós tervezési módszertanoknak kétségtelen előnyei mellett azonban olyan hátrányai vannak, melyek további kutatásokat tesznek szükségessé. A hálós tervezési gyakorlat az elmúlt évtizedekben jelentősen változott, s ez a változás magyarázható a számítástechnika elterjedésével és fejlődésével, valamint a kutatási eredmények gyakorlatba történő ültetésének problémájával. A 60-as és 70-es évek mainframe gépei, illetve az azok használatához szükséges szakértelem a projekttervezést rendkívül költséges és lassú eljárássá tette, legalábbis a mai fogalmaink szerint. A gépek kezeléséhez szükséges matematikai és informatikai ismeretek miatt a projekttervezéssel összefüggő munka csak átlagosan 10%-ban volt tényleges tervező-munka, a maradék 90% az adatbevitel és -kinyerés érdekében végzett matematikusi és informatikai jellegű feladat volt. A rendszerek a 60-as években nem kezelték a projektnaptárakat, a 70-es években fejlesztett rendszerek már egy naptárt képesek voltak kezelni. A személyi számítógépek elterjedésével kezdődött a projekttervező eszközök széles körű térhódítása is, ma mintegy százmillió példányban található valamilyen projekttervezési eszköz személyi számítógépen. Ez szinte hihetetlen fejlődés, különösen, ha felidézzük, hogy az első, széles körben kapható ütemező szoftver az MS Project április 30-án került a piacra. Az első ütemező szoftverekre általában jellemző volt, hogy informatikailag instabilak voltak, s gyakran az időelemző algoritmus is rosszul számolt, s igen sok sebből vérzett. Elmondhatjuk, hogy a 90-es évek teljes egészében gyakorlatilag az algoritmusok javítása, valamint a felhasználói felület barátságosabbá tételének jegyében teltek el. (A Gantt-diagram logikai kapcsolatainak ábrázolása pl. csak a MS Project 4.0 verziójában jelent meg 1994-ben.) A személyi számítógép elterjedése egyben azt is eredményezte, hogy egyre több dilettáns kezdett projekttervezéssel foglalkozni, és az ütemterv tartalma helyett előtérbe került az ütemterv attraktív megjelenése. A fentieket alátámasztó ijesztő és a projektmenedzser-társadalom egy jelentős részének felkészületlenségét is jól jelző példa, hogy az egyik kereskedelmileg igen sikeres és elterjedtnek mondható szoftver az esetek túlnyomó részében (mintegy 95%-ban) elrontotta a tevékenységek késői időpontjainak kiszámítását, így a kritikus út meghatározását. Ezt a hibát (majd egy évtizeden keresztül) 1998-ig sem a fejlesztők, sem a felhasználók nem vették észre, amikor is a hiba kijavítása az 1998-ban kiadott új verzióban észrevétlenül megtörtént. Az ezredforduló után elmondható, hogy a szoftverek az esetek jelentős részében jól számolnak, megbízhatóan számolják a kritikus utat, az erőforrás-tervezési algoritmusok, azonban még mindig heurisztikus algoritmusok melyek az igényeket nem mindig tudják kielégíteni. Az MPM-modellen alapuló projekttervező szoftverből számtalan létezik, például itt említhető meg a maximális kapcsolatok kezelésére is képes magyar fejlesztésű ProjectDirector tervezőrendszer. Az informatikai megoldások egyre inkább segítik a felhasználót, a kezelői felületek barátságosabbak, csoportmunka-megoldásokat is támogatnak mind a tervezés, mind a monitoring során. Megjelentek a projektalapú vállalatok működését támogató vállalati projektmenedzsment-rendszerek, melyek a projekt teljes életciklusát végigkísérik, azaz az előkészítést, a tervezést, illetve a monitoring- és kontrollingfeladatok elvégzését is támogatják. Közös jellemzőjük e rendszereknek, hogy a projekttel kapcsolatos dokumentumokat, pl. szerződések, gazdasági bizonylatok, is kezelik, s kifinomult jogosultsági rendszer segítségével biztosítják az adatok bevitelének és hozzáférésének lehetőségét. Kialakult a projekttervező szakma, Magyarországon is egyre többen foglalkoznak csak projekttervezéssel a projektmenedzser alá beosztva. Magyarországon is jelentős méretű, akár több ezer tevékenységet tartalmazó ütemtervek készülnek, pl. az autópályaprojektek követésére, s olyan rendszerek is léteznek, melyek egyszerre több száz projekt adataiból vállalati szintű eredményességi adatokat produkálnak a menedzsment számára. 57
8 A hálós tervezés ötven éve, értékelhető projekttervezési gyakorlat azonban csak mintegy éve létezik, és az a másfél évtized olyan sokirányú és rengeteg változást hozott egyszerre a módszertanban, a számítástechnikai eszközökben és a szoftverekben egyszerre, hogy nehéz ezek hatását külön-külön, egymástól függetlenül értékelni. Bizonyos módszertani, illetve hálótechnikai problémák azonban léteznek, és ismertek a felhasználók, a fejlesztők és a kutatók előtt is. Az egyik jelentős hálótechnikai probléma, hogy az MPM hálómodelljének legalapvetőbb hipotézise komoly gondot okoz a tervezőnek. Ez a hipotézis azt mondja ki, hogy a tevékenység azonos intenzitással és megszakítás nélkül folyik, különben nem tekinthető tevékenységnek. (A modellnek erre a feltevésre azért van szüksége, mert csak e feltételezés teljesülése esetén lehet használni a logikai kapcsolatokat.) Ez a hipotézis azonban a gyakorlatban soha nem teljesül, s elmondható, hogy a rendelkezésre álló négy logikai összefüggés (maximális kapcsolatok alkalmazása esetén nyolcféle logikai összefüggés) nem megfelelő a tevékenységek közötti sokrétű összefüggés modellezésére. A módszertani problémák közül a legkomolyabbnak az látszik, hogy nincs olyan viszonylag gyors és hatásos módszertan, mely segítségével a tervező korrektül fel tudja tárni a projekt belső logikai összefüggéseit. Ez különösen akkor igaz, ha egy terv összefüggéseinek meghatározásában többféle szakértelemre van szükség, azaz a tervezőnek több szakemberrel kell együttműködnie a tervezés során. A megfelelő módszertan hiánya oda vezet, hogy a tervek hiányosak, a logikai összefüggések töredékét tartalmazzák, ami rossz megvalósítási időpontokat eredményez, és a háló aktualizálásához szükséges időigény összemérhető lesz a tervezéshez szükséges időigénnyel. (Ne feledjük, hogy a hálós technikák előnye a hagyományos technikákkal szemben, hogy képesek megőrizni a logikai összefüggéseket, ami így könnyűvé teszi az aktualizálást, de mi az egésznek a haszna, ha nem vagyunk képesek azokat helyesen meghatározni?) Jelenleg egy jó terv megalkotása olyan feladat, mint hurkapálcikákból megépíteni az Eiffel-tornyot. Nem tudhatjuk, hogy hány pálcika maradt ki a toronyból, s azoknak mi lett volna a szerepük, ha a terhelés megváltozik. A fent felsorolt problémák néhány éve fogalmazódtak meg a tervezők azon csoportjában, akik folyamatosan nagy projektek tervezésén és aktualizálásán dolgoztak, azonban a rendszerek fejlesztésével foglalkozó kutatók már foglalkoznak a problémákkal. A probléma azonban nem informatikai, hanem módszertani és elméleti, így gyors megoldás nem látszik a láthatáron. Az MPM-modell problémáját (alaphipotézis tarthatatlansága) többféleképpen is meg lehet oldani, s ebben az irányban már születtek elméleti megoldások. E megoldások közül az látszik alkalmazhatónak, hogy a tevékenységet megfelelő számú, kis altevékenységre kell osztani (egészen addig, amíg a hipotézis már gyakorlati szempontból teljesítettnek tekinthető), s így a tevékenység bármelyik szakaszára megfogalmazható logikai összefüggés egy másik tevékenység bármelyik részével kapcsolatban. A probléma informatikailag kezelhető, de olyan módszertani megoldás nem áll rendelkezésre, melyet a tervezők egyszerűen alkalmazni tudnának. A kutatások egyik iránya az olyan tudásbázisok kifejlesztése, melyekben bizonyos tipizált ütemtervek felhasználásával és azok módosításával teszik lehetővé a projektlogika minél teljesebb feltárását. Ilyen kezdeményezések már ma is vannak, jelentős segítséget egyelőre nem jelentenek. Ennél lényegesen bonyolultabbak és időigényesebbek, de alkalmazhatóság szempontjából többet ígérnek azok a kutatások, melyek önmagukat tanító rendszerek (mesterséges intelligencia) alkalmazásával önállóan képesek egy-egy ütemterv logikai összefüggéseinek feltárására és a rendszerben megtalálható, illetve újonnan beadott szabályok alapján az ütemterv kialakítására. A már mintegy két évtizede ismert neurális hálózatok, s egyéb más kutatási eredmények is hozzájárulhatnak a probléma megoldásához. A jövőt azonban nehéz megjósolni, s innentől kezdve e dolgozat már csak a szerző személyes véleményét tükrözi, ezért indokolt az egyes szám első személy használata. Véleményem szerint a közeljövő változásai informatikai oldalról várhatók, s a módszertani változásokat is az informatika fogja indukálni. Ma már nemcsak a fejlesztők asztalán léteznek olyan rendszerek, melyek egy létesítmény időbeli megvalósulását négydimenziós (negyedik dimenzió az idő) filmen teszik követhetővé. Ez a fajta vizualitás nagy segítséget jelent a tervezőknek a tervezési hibák kiküszöbölésében, a logikai összefüggések teljesebbé tételében. Jelenleg ezek az eszközök nehézkesek, élesben történő tervezésre nem alkalmasak (a tevékenység és a kirajzolásra kerülő elem összerendelése nem jól megoldott), de előretörésük várható az elkövetkező évtizedben. A távolabbi jövő véleményem szerint a nem MPMtechnikán alapuló szakértői rendszereké, de ennek bekövetkeztét ma még nem lehet megmondani. Egy biztos: Az előbb említett szakértői rendszerek megszületésével kezdődik a projekttervezés legújabb kora. 58
9 Lábjegyzet 1 Az ELM Menedzsment Kft. engedélyével Project Director szoftver használatával 2 Az ELM Menedzsment Kft. engedélyével, Project Director szoftver használatával Felhasznált irodalom Arisawa, S. Elmagrabhy, S.E. (1972): Optimal Time-Cost Trade-OPffs in GER networks. Management Scienece, July, Vol. 18, No. 11. pp Adamiecki, K. (1931): Harmonygraph Przeglad Organizaciji. Polish Journal on Organizational Bonnal, P. Gourc, D. Hameri, A. Lacoste, G. (1988): A Linear Discrete Model for the Resource-constrained project Scheduling Problem. Construction management and Economics, Volume, 23, No. 8, pp Eisner, H. (1962): A Generalized Network Approach to the Planning and Scheduling of a Research Project. Opearions research, Vol. 10, No. 1, pp Elmagrabhy, S.E. (1964): An Algebra for the Analysis of generalized Activity Networks. Management Science, vol. 10, No. 3, pp Elmagrabhy, S.E. (1977): Activity networks: Project Planning and Control by Network Models. John Wiley & Sons, New York Fondahl, J.W. (1st Ed. 1961, 2nd ed, 1962): A Non-Computer Approach to the Critica lpath Method for the Construction Industry, Department of Civil Engineering, Stanford University Freeman, R.J. (1960): A Generalized PERT, Operations research, Vol. 8, No. 2, p. 28. Fulkerson, R.(1961): A Network Flow Computation for Preject Cost Curves. Management Science, Vol. 7, No. 2, January, pp Gantt, H.L. (1903): A Graphical Daily Balance in Manufacture. Transactions of the American Society of Mechanical Engineers, Volume XXIV, pp Gantt, H.L. (1919): Organizing for Work. Harcourt, Brace and Howe, New York Hajdu, M. (1997): Network Scheduling Techniques for Construction Project Management. Kluwer Acedemic Publisher Hajdu M. (1993): A költségtervezési feladat megoldása változó függőségi kapcsolatokat tartalmazó tevékenység csomópontú tervütemhálón. Egyetemi doktori értekezés, BME Hindelang, T.J. Muth, J.F. (1979): A Dynamic Programming Algorithm for Decision CPM Networks. Operations Research, Vol. 27, No. 2, pp IBM (1964): Users Manual for IBM 1440 Project Control System (PCS) Kelley, J.E. Jr. Walker, M.R. (1989): The Origins of CPM, a Personal History. pmnetwork, Vol. III, No. 2, Feb. Kelley, J.E. Jr. Walker, M. R. (1961): Critical Path Planning and Scheduling: Mathematical Basis. Operations Research, Vol. 9, No. 3, pp Kelley, J.E. Jr. Walker, M.R. (1959): Critical Path Planning and Scheduling. Proceedings of the Eastern Joint Computer Conference, pp Klafszky E. (1969): Hálózati folyamok. Bolyai János Matematikai Társulat, pp Malcolm, D.G. Roseboom, J.H. Clarck, C.E. Fazar, W. (1959): Applications of a Technique for Research and Development Program Evaulation. Operations Research, Vol. 7, No. 5, pp Mályusz E. (1984): Zsigmond király uralma Magyarországon. Gondolat, Budapest Mályusz L. (2004): A költségtervezési time-cost trade-off feladat általánosítása és megoldása. Alkalmazott Matematikai Lapok, Vol. 21, pp 1 23 Meyer, L. W. Shaffer, L. R. (1963): Extensions of the Critical Path Method Through the Application of Integer Programming. Technical Report, Dept. of Civil Engineering, University of Illinois Urbana Ill. Polman, N. (1994): The Polaris: A Revolutionary Missile System and Concept. Colloquium on Contemporary History, January 12, Naval Historical Center, Department of the Navy Pritsker, A.A.B. Happ, W.W. (1966): GERT Graphical Evaulation and Review Technique. Part I. Fundamentals. Journal of Industrial Engineering, Vol. 17, No. 5, pp Pritsker, A. A. B. Whitehouse, G.E. (1966): GERT Graphical Evaulation and Review Technique. Part II. Applications. Journal of Industrial Engineering, Vol. 17, No. 5, pp Pritsker, A.A.B. (1974): The Precedence GERT User Manual. Pristker & Associates Inc. Lafayette, IN Roy, B. (1959): Théorie des graphes: Contribution de la théorie des graphes á l étude de certains problémes linéaries Comptes rendus des Séances de l Académie des Sciences, séence du Avril, pp Roy, B. (1962): Graphes et ordonnancements. Revue Francaise de Recherche Operationelle, pp Smith, B.C. Hawass, Z. (2006): How The Great Pyramid Was Built. 2nd ed. Collins. London Sun Tzu (1910): The Art of War. Department Of Oriental Printed Books, The British Museum Ancient Weaver, P. (2006): A Brief History of Scheduling. Konferencia-előadás myprimavera06. ápr Canberra Cikk beérkezett: hó Lektori vélemény alapján átdolgozva: hó 59
PROJEKTEK tervezése és kontrollja. Az ütemtervezés története. Az ütemtervezés története. Építéskivitelezési és Szervezési Tanszék 1
PROJEKTEK tervezése és kontrollja Hajdu Miklós BME Építéskivitelezési Tanszék Az ütemtervezés története Ókor Projekt tervezés a Nagy Fal, a piramisk építésénél (dokumentumok üzemorvosok alkalmazásáról
Idõ-ütemterv há lók - I. t 5 4
lõadás:folia.doc Idõ-ütemterv há lók - I. t s v u PRT time/cost : ( Program valuation & Review Technique ) ( Program Értékelõ és Áttekintõ Technika ) semény-csomópontú, valószínûségi változókkal dolgozó
Idotervezés I. A CPM háló. BME Építéskivitelezési Tanszék Dr. Mályusz Levente 1
Idotervezés I. A CPM háló BME Építéskivitelezési Tanszék Dr. Mályusz Levente 1 Hagyományos eszközök Sávos ütemterv, Gannt diagram (pont szeru építkezéseken) földkiemelés tükörkészítés alapozás aszfalt
Üzemszervezés. Projekt tervezés. Dr. Juhász János
Üzemszervezés Projekt tervezés Dr. Juhász János Projekt tervezés - Definíció Egy komplex tevékenység feladatainak, meghatározott célok elérése érdekében, előre megtervezett módon, az erőforrások sajátosságainak
Idő-ütemterv hálók - I. t 5 4
Építésikivitelezés-Vállalkozás / : Hálós ütemtervek - I lőadás:folia.doc Idő-ütemterv hálók - I. t s v u PRT time/cost : ( Program valuation & Review Technique ) ( Program Értékelő és Áttekintő Technika
Üzemszervezés A BMEKOKUA180
Budapesti Műszaki és Gazdaságtudományi Egyetem Közlekedésmérnöki és Járműmérnöki Kar Közlekedésmérnöki Szak Üzemszervezés A BMEKOKUA180 Projekt tervezés Dr. Juhász János egyetemi docens Projekt tervezés
Balogh János gépészmérnök, műszaki menedzser MSc., vezető programkoordinációs szakértő 1
Építési projektek ütemtervi bizonytalanságainak, kockázatainak figyelembe vétele a pénzügyi tervezésnél Balogh János gépészmérnök, műszaki menedzser MSc., vezető programkoordinációs szakértő, MVM Paks
Mérnök informatikus (BSc) alapszak levelező tagozat (BIL) / BSc in Engineering Information Technology (Part Time)
Mérnök informatikus (BSc) alapszak levelező tagozat (BIL) / BSc in Engineering Information Technology (Part Time) (specializáció választás a 4. félévben, specializációra lépés feltétele: az egyik szigorlat
ELŐADÁS ÁTTEKINTÉSE 6. ea.: Projekttervezés III.
ELŐADÁS ÁTTEKINTÉSE 6. ea.: Projekttervezés III. Tevékenységek tervezése Időtervezés: Gantt diagramm Hálótervezés: Kritikus út Tartalék idő Példa ismertetése TEVÉKENYSÉGEK TERVEZÉSE Fel kell vázolni egy
KÉPZÉS NEVE: Informatikai statisztikus és gazdasági tervezı TANTÁRGY CÍME: Projektmenedzsment. Készítette: Dr. Sediviné Balassa Ildikó
Leonardo da Vinci Kísérleti projekt által továbbfejlesztett Szakmai program KÉPZÉS NEVE: Informatikai statisztikus és gazdasági tervezı TANTÁRGY CÍME: Projektmenedzsment Készítette: Dr. Sediviné Balassa
Hagyományos ütemezési technikák
Mályusz Levente Hagyományos ütemezési technikák Hagyományos: CPM és MPM technika Előny: egyszerűen kezelhető, számolható Hátrány: nem kezeli a - tevékenységi idők bizonytalanságait - nincs elágazás - sorrendszámolás
Ütemezés tervezése A leghátrányosabb helyzet kistérségek fejlesztési és együttm ködési kapacitásainak meger
Ütemezés tervezése A leghátrányosabb helyzetű kistérségek fejlesztési és együttműködési kapacitásainak megerősítése ÁROP-1.1.5/C A Tokajii Kistérség Fejlesztési és Együttműködési Kapacitásának Megerősítése
Dr. Kulcsár Gyula. Virtuális vállalat félév. Projektütemezés. Virtuális vállalat félév 5. gyakorlat Dr.
Projektütemezés Virtuális vállalat 06-07. félév 5. gyakorlat Dr. Kulcsár Gyula Projektütemezési feladat megoldása Projekt: Projektütemezés Egy nagy, összetett, általában egyedi igény alapján előállítandó
Tevékenység szemléletű tervezés magyarországi felsőoktatási intézmények pályázataiban
Tevékenység szemléletű tervezés magyarországi felsőoktatási intézmények pályázataiban SÜVEGES Gábor Béla Miskolci Egyetem, Gazdaságtudományi Kar, Miskolc stsuveges@uni-miskolc.hu Az utóbbi években egyre
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék 06/7. félév 7. Előadás Dr. Kulcsár Gyula egyetemi docens Tartalom. A projektütemezés alapjai..
Név KP Blokk neve KP. Logisztika I. 6 LOG 12 Dr. Kovács Zoltán Logisztika II. 6 Logisztika Dr. Kovács Zoltán
Név KP Blokk neve KP Felelıs vizsgáztató Kombinatorikus módszerek és algoritmusok 5 MAT 10 Dr. Tuza Zsolt Diszkrét és folytonos dinamikai rendszerek matematikai alapjai 5 Matematika Dr. Hartung Ferenc
ICT ÉS BP RENDSZEREK HATÉKONY TELJESÍTMÉNY SZIMULÁCIÓJA DR. MUKA LÁSZLÓ
ICT ÉS BP RENDSZEREK HATÉKONY TELJESÍTMÉNY SZIMULÁCIÓJA DR. MUKA LÁSZLÓ 1 TARTALOM 1.1 A MODELLEZÉS ÉS SZIMULÁCIÓ META-SZINTŰ HATÉKONYSÁGÁNAK JAVÍTÁSA A. Az SMM definiálása, a Jackson Keys módszer kiterjesztése
Tőkekihelyezés és projektkövetés informatikája
Berlin Boston Budapest Düsseldorf Munich Prague Stuttgart Vienna Zurich www.ifua.hu dr. Kupás Tibor Budapest, 2007. március 19. Hálótervezés gyakorlat 1/2 Tőkekihelyezés és projektkövetés informatikája
Hálózati Folyamok Alkalmazásai. Mályusz Levente BME Építéskivitelezési és Szervezési Tanszék
Hálózati Folyamok Alkalmazásai Mályusz Levente BME Építéskivitelezési és Szervezési Tanszék Maximális folyam 7 7 9 3 2 7 source 8 4 7 sink 7 2 9 7 5 7 6 Maximális folyam feladat Adott [N, A] digráf (irányított
Építőipari projektek nyomkövetése. BME Építéskivitelezési Tanszék Dr. Mályusz Levente 1
Építőipari projektek nyomkövetése Tanszék Dr. Mályusz Levente 1 Munka előremenetele Hol járunk a tervezetthez képest? Időben Költségben Műszaki tartalom = minőségmenedzsment Tanszék Dr. Mályusz Levente
Hálózati Folyamok Alkalmazásai. Mályusz Levente BME Építéskivitelezési és Szervezési Tanszék
Hálózati Folyamok Alkalmazásai Mályusz Levente BME Építéskivitelezési és Szervezési Tanszék Alsó felső korlátos maximális folyam 3,9 3 4,2 4,8 4 3,7 2 Transzformáljuk több forrást, több nyelőt tartalmazó
MAGASÉPÍTÉSI PROJEKT KOCÁZATAINAK VIZSGÁLATA SZAKMAI INTERJÚK TÜKRÉBEN 1 CSERPES IMRE 2
MAGASÉPÍTÉSI PROJEKT KOCÁZATAINAK VIZSGÁLATA SZAKMAI INTERJÚK TÜKRÉBEN 1 CSERPES IMRE 2 Összefoglalás A konferencia kiadványhoz készített cikk a fejlesztés alatt álló építőipari kockázatelemző szoftver
2012.03.12. TEVÉKENYSÉGEK TERVEZÉSE TEVÉKENYSÉGEK TERVEZÉSE TEVÉKENYSÉGEK TERVEZÉSE IDŐTERVEZÉS. IDŐTERVEZÉS (Gantt diagramm)
ELŐADÁS ÁTTEKINTÉSE. ea.: Projekttervezés III. Tevékenységek tervezése Időtervezés: Gantt diagramm Hálótervezés: Kritikus út Tartalék idő Példa ismertetése TEVÉKENYSÉGEK TERVEZÉSE Fel kell vázolni egy
Tartalomjegyzék 2. A PROJEKT FOGALMA 3 3. TANÁCSADÁSI FOLYAMAT 6
Tartalomjegyzék 1. BEVEZETÉS 3 2. A PROJEKT FOGALMA 3 2.1. Projektmenedzsment fogalma 4 2.1.1. Projektmenedzsment története 4 3. TANÁCSADÁSI FOLYAMAT 6 3.1. Coaching és tanácsadás 6 3.1.1. A tanácsadás,
AKTUÁTOR MODELLEK KIVÁLASZTÁSA ÉS OBJEKTÍV ÖSSZEHASONLÍTÁSA
AKTUÁTOR MODELLEK KIVÁLASZTÁSA ÉS OBJEKTÍV ÖSSZEHASONLÍTÁSA Kovács Ernő 1, Füvesi Viktor 2 1 Egyetemi docens, PhD; 2 tudományos segédmunkatárs 1 Eletrotechnikai és Elektronikai Tanszék, Miskolci Egyetem
Előadás 5 Követés I. BME Építéskivitelezési Tanszék Dr. Mályusz Levente 1
Előadás 5 Követés I. BME Építéskivitelezési Tanszék Dr. Mályusz Levente 1 Munka előremenetele Hol járunk a tervezetthez képest? Időben Költségben Műszaki tartalom = minőségmenedzsment BME Építéskivitelezési
Előrenéző és paraméter tanuló algoritmusok on-line klaszterezési problémákra
Szegedi Tudományegyetem Számítógépes Algoritmusok és Mesterséges Intelligencia Tanszék Dr. Németh Tamás Előrenéző és paraméter tanuló algoritmusok on-line klaszterezési problémákra SZTE TTIK, Móra Kollégium,
Keverési modellek. Színkeverés Beton/aszfalt keverés Benzin keverés Gázkeverékek koncentrációjának a meghatározása
Illés Tibor Keverési modellek Színkeverés Beton/aszfalt keverés Benzin keverés Gázkeverékek koncentrációjának a meghatározása Keverési modellek matematikai jellemzői Nemlineáris sokszor nem konvex optimalizálási
Időütemezés. Időtervezés
Időtervezés A projekt definíciójánál láthattuk, hogy az egyik projektkorlát az idő. Ezért nagyon fontos egy olyan időterv elkészítése, melyen grafikusan szemléltethetjük a projekt megvalósítását. Ehhez
Logisztikai mérnöki alapszak (BSc) levelező tagozat (BSL) / BSc in Logistics Engineering (Part Time)
Logisztikai mérnöki alapszak (BSc) levelező tagozat (BSL) / BSc in Logistics Engineering (Part Time) A képzés közös része (specializációra lépés feltétele: a szigorlat eredményes teljesítése) GEMAN113-1
Autópálya forgalomszabályozás felhajtókorlátozás és változtatható sebességkorlátozás összehangolásával és fejlesztési lehetőségei
Autópálya forgalomszabályozás felhajtókorlátozás és változtatható sebességkorlátozás összehangolásával és fejlesztési lehetőségei Tettamanti Tamás, Varga István, Bokor József BME Közlekedésautomatikai
TERMÉKFEJLESZTÉS (BMEGEGE MNTF)
TERVEZÉS ELMÉLET ÉS MÓDSZERTAN (BMEGEGE MGTM) TERMÉKFEJLESZTÉS (BMEGEGE MNTF) 2. Előadás A tervezési folyamat menedzsmentje, idő- és hálótervezés 2010/2011 II. félév 1 / 24 Ütemterv 2011. tavaszi félév
PROJEKtTERVEZÉSI MÓDSZEREK
KOSZTYÁN Zsolt Tibor PROJEKtTERVEZÉSI MÓDSZEREK kihívásai A xxi. SZÁZADBAN Több mint száz éve született meg Henry Gantt (Gantt, 1910) sávos ütemterve, Kelley (Kelley, 1961) és Walker (Walker, 1959) is
(A képzés közös része, specializációra lépés feltétele: a szigorlat eredményes teljesítése)
Logisztikai mérnöki alapszak (BSc) nappali tagozat (BS) / BSc in Logistics Engineering (Full Time) (A képzés közös része, specializációra lépés feltétele: a szigorlat eredményes teljesítése) GEMAN113-B
Virtuális valóság rekonstrukciós technológiák
Virtuális valóság rekonstrukciós technológiák Gilányi Attila Debreceni Egyetem 4. Magyar Jövő Internet Konferencia és Okos Város Kiállítás Budapesti Műszaki és Gazdaságtudományi Egyetem 2017. november
Alkalmazott Matematikai Lapok 27 (2010), KAS PÉTER ( )
Alkalmazott Matematikai Lapok 27 (2010), 101-105. KAS PÉTER (19492009) Kas Péter 1972-ben végezte el az ELTE matematikus szakát. Végzés után az MTA Számítóközpontjába, az MTA SZTAKI egyik jogel djébe került.
Termelési és szolgáltatási döntések elemzése Vezetés és szervezés mesterszak
Termelési és szolgáltatási döntések elemzése Vezetés és szervezés mesterszak Dr. Koltai Tamás egyetemi tanár Menedzsment és Vállalatgazdaságtan Tanszék Tematika Kvantitatív eszközök használata Esettanulmányok
Számítógép-rendszerek fontos jellemzői (Hardver és Szoftver):
B Motiváció B Motiváció Számítógép-rendszerek fontos jellemzői (Hardver és Szoftver): Helyesség Felhasználóbarátság Hatékonyság Modern számítógép-rendszerek: Egyértelmű hatékonyság (például hálózati hatékonyság)
Vezetői információs rendszerek
Vezetői információs rendszerek Kiadott anyag: Vállalat és információk Elekes Edit, 2015. E-mail: elekes.edit@eng.unideb.hu Anyagok: eng.unideb.hu/userdir/vezetoi_inf_rd 1 A vállalat, mint információs rendszer
A projekt idő-, erőforrás és költségterve 1. rész
A projekt idő-, erőforrás és költségterve 1. rész A TERVEZÉS FOLYAMATA a projekttevékenységek meghatározása a tevékenységek közötti logikai függőségi kapcsolatok meghatározása erőforrás-allokáció és a
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Alkalmazott Informatikai Tanszék. Dr. Kulcsár Gyula egyetemi docens
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Alkalmazott Informatikai Tanszék Dr. Kulcsár Gyula egyetemi docens Tartalomjegyzék Bevezetés Termelési paradigma fogalma Paradigma váltások A CIM fogalmának
A BME matematikus képzése bemutatkozik
A BME matematikus képzése bemutatkozik Kiknek ajánljuk a szakot? NEM CSAK A VERSENYEK GYŐZTESEINEK! Logikai feladatok iránti érzék Stabil középiskolai teljesítmény Matematika fakultáció Lehetőleg emelt
Építésikivitelezés-Vállalkozás / 2: Gráftechnikai alapfogalmak VÁLLALKOZÁS. javított háttöltés
Elõadás:Folia201.doc VÁLLALKOZÁS ( tervezés - bonyolítás - változásmenedzsment ) ideiglenes földút monolit vb.támfal javított háttöltés új földtöltés régi töltés humusz teherbíró talaj Tevékenység Sz Megnevezés
Civilek és az Önkéntesség. - Projektmenedzsment -
Civilek és az Önkéntesség - Projektmenedzsment - I. Projektmenedzsment az erőforrások szervezésével és azok irányításával foglalkozó szakterület, célja: erőforrások által végzett munka eredményeként egy
Tárgyszavak: alkalmazás; e-business; e-kereskedelem; EU; információtechnika; trend. E-business az Európai Unióban: az e-business jelentés
MAGYARORSZÁG AZ EURÓPAI UNIÓBAN E-business és e-kereskedelem az Európai Unióban Az Európai Unió különböző szervezetei és intézményei rendszeresen elemzik az elektronikus üzleti módszerek használatának
EGYÜTTMŰKÖDŐ ÉS VERSENGŐ ERŐFORRÁSOK SZERVEZÉSÉT TÁMOGATÓ ÁGENS RENDSZER KIDOLGOZÁSA
infokommunikációs technológiák EGYÜTTMŰKÖDŐ ÉS VERSENGŐ ERŐFORRÁSOK SZERVEZÉSÉT TÁMOGATÓ ÁGENS RENDSZER KIDOLGOZÁSA Témavezető: Tarczali Tünde Témavezetői beszámoló 2015. január 7. TÉMAKÖR Felhő technológián
Honlap szerkesztés Google Tudós alkalmazásával
Dr. Mester Gyula Honlap szerkesztés Google Tudós alkalmazásával Összefoglaló: A közlemény tematikája honlap szerkesztés Google Tudós alkalmazásával. A bevezetés után a tudományos teljesítmény mérésének
PRO JEKT = előre visz
A projekt PRO JEKT = előre visz PROJEKT DEFINÍCIÓK, ISMÉRVEK Angol nyelvben a project szó kettős jelentéssel bír. Jelenthet: tervet vagy beruházást azaz a megvalósítandó feladatok összességét A területfejlesztésben
Mi is volt ez? és hogy is volt ez?
Mi is volt ez? és hogy is volt ez? El zmények: 60-as évek kutatási iránya: matematikai logika a programfejlesztésben 70-es évek, francia és angol kutatók: logikai programozás, Prolog nyelv 1975: Szeredi
A duális képzés felsőoktatásban betöltött innovációs szerepe
A duális képzés felsőoktatásban betöltött innovációs szerepe Dr. Török Erika MELLearN Konferencia 2017. április 20-21. Budapest A tudás a jövő üzemanyaga Az innováció fogalmának értelmezése Schumpeter
ELŐADÁS ÁTTEKINTÉSE. Tevékenységek tervezése Gantt diagramm
ELŐADÁS ÁTTEKINTÉSE Tevékenységek tervezése Gantt diagramm TEVÉKENYSÉGEK TERVEZÉSE Fel kell vázolni egy lehetséges tevékenység sorozatot, egyfajta megoldást, illetve elvárt eredményt, amit a célrendszerrel
Integrált gyártórendszerek. Ágens technológia - ágens rendszer létrehozása Gyakorlat
IGYR p. 1/17 Integrált gyártórendszerek Ágens technológia - ágens rendszer létrehozása Gyakorlat Werner Ágnes Villamosmérnöki és Információs Rendszerek Tanszék e-mail: werner.agnes@virt.uni-pannon.hu IGYR
A projektmenedzsment gyökereirôl
PROJEKTMENEDZSMENT A projektmenedzsment gyökereirôl SZALAY IMRE Vodafone Magyarország Zrt. imre.szalay1@vodafone.com Kulcsszavak: projektmenedzsment-történelem, menedzsmenttudományok, PMI Az emberiség
Verifikáció és validáció Általános bevezető
Verifikáció és validáció Általános bevezető Általános Verifikáció és validáció verification and validation - V&V: ellenőrző és elemző folyamatok amelyek biztosítják, hogy a szoftver megfelel a specifikációjának
Matematikai modellezés
Matematikai modellezés Bevezető A diasorozat a Döntési modellek című könyvhöz készült. Készítette: Dr. Ábrahám István Döntési folyamatok matematikai modellezése Az emberi tevékenységben meghatározó szerepe
STATISZTIKA. A maradék független a kezelés és blokk hatástól. Maradékok leíró statisztikája. 4. A modell érvényességének ellenőrzése
4. A modell érvényességének ellenőrzése STATISZTIKA 4. Előadás Variancia-analízis Lineáris modellek 1. Függetlenség 2. Normális eloszlás 3. Azonos varianciák A maradék független a kezelés és blokk hatástól
Számítógépes döntéstámogatás. Fogalmakat is kezelni tudó számítógépes döntéstámogatás A DoctuS rendszer
SZDT-07 p. 1/20 Számítógépes döntéstámogatás Fogalmakat is kezelni tudó számítógépes döntéstámogatás A DoctuS rendszer Werner Ágnes Villamosmérnöki és Információs Rendszerek Tanszék e-mail: werner.agnes@virt.uni-pannon.hu
Irányítási struktúrák összehasonlító vizsgálata. Tóth László Richárd. Pannon Egyetem Vegyészmérnöki és Anyagtudományok Doktori Iskola
Doktori (PhD) értekezés tézisei Irányítási struktúrák összehasonlító vizsgálata Tóth László Richárd Pannon Egyetem Vegyészmérnöki és Anyagtudományok Doktori Iskola Témavezetők: Dr. Szeifert Ferenc Dr.
GÉPI ÉS EMBERI POZICIONÁLÁSI, ÉRINTÉSI MŰVELETEK DINAMIKÁJA
BUDAPESTI MŰSZAKI ÉS GAZDASÁGTUDOMÁNYI EGYETEM MŰSZAKI MECHANIKAI TANSZÉK PhD Tézisfüzet GÉPI ÉS EMBERI POZICIONÁLÁSI, ÉRINTÉSI MŰVELETEK DINAMIKÁJA Szerző MAGYAR Bálint Témavezető Dr. STÉPÁN Gábor Budapest,
PROGRAMTERVEZŐ INFORMATIKUS ALAPKÉPZÉSI SZAK
PROGRAMTERVEZŐ INFORMATIKUS ALAPKÉPZÉSI SZAK 1. Az alapképzési szak megnevezése: programtervező informatikus (Computer Science) 2. Az alapképzési szakon szerezhető végzettségi szint és a szakképzettség
Gáspár Bencéné Vér Katalin * AZ ÜZLETI INTELLIGENCIA RENDSZEREINEK KIALAKULÁSÁRÓL
123 Gáspár Bencéné Vér Katalin * AZ ÜZLETI INTELLIGENCIA RENDSZEREINEK KIALAKULÁSÁRÓL Az igazi szûk keresztmetszet nem technológiai, nem pénzügyi, de még csak nem is információs szûkösség. A kényszertényezõ
A kibontakozó új hajtóerő a mesterséges intelligencia
5. Magyar Jövő Internet Konferencia» Okos város a célkeresztben «A kibontakozó új hajtóerő a mesterséges intelligencia Dr. Szűcs Gábor Budapesti Műszaki és Gazdaságtudományi Egyetem Távközlési és Médiainformatikai
SZOFTVERES SZEMLÉLTETÉS A MESTERSÉGES INTELLIGENCIA OKTATÁSÁBAN _ Jeszenszky Péter Debreceni Egyetem, Informatikai Kar jeszenszky.peter@inf.unideb.
SZOFTVERES SZEMLÉLTETÉS A MESTERSÉGES INTELLIGENCIA OKTATÁSÁBAN _ Jeszenszky Péter Debreceni Egyetem, Informatikai Kar jeszenszky.peter@inf.unideb.hu Mesterséges intelligencia oktatás a DE Informatikai
Projekt menedzser teszt
Question 1 A módszertanok szerint (3 helyes válasz) Projekt menedzser teszt a. A projektek hossza előre nem meghatározható. b. Meghatározott és egyedi termékek jönnek létre a projektek során. c. A projektek
Mérnök informatikus (BSc) alapszak levelező tagozat (BIL) / BSc in Engineering Information Technology (Part Time)
Mérnök informatikus (BSc) alapszak levelező tagozat (BIL) / BSc in Engineering Information Technology (Part Time) (A képzés közös része, szakirányválasztás a 3. félév végén) Tárgykód Félév Tárgynév Tárgy
Kifutó termékek logisztikai menedzsmentje Útfüggőség vizsgálata a termék-életciklusban az autóipar példáján
TÉZISGYŰJTEMÉNY Pannon Egyetem Gazdálkodás- és Szervezéstudományok Doktori Iskola Elbert Noémi Útfüggőség vizsgálata a termék-életciklusban az autóipar példáján c. PhD értekezéshez Témavezető: Dr. Kovács
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék 2016/17 2. félév 1-2. Előadás Dr. Kulcsár Gyula egyetemi docens A tantárgy tematikája 1.
- Adat, információ, tudás definíciói, összefüggéseik reprezentációtípusok Részletesebben a téma az AI alapjai című tárgyban
I. Intelligens tervezőrendszerek - Adat, információ, tudás definíciói, összefüggéseik reprezentációtípusok Részletesebben a téma az AI alapjai című tárgyban Adat = struktúrálatlan tények, amelyek tárolhatók,
ESZKÖZTÁMOGATÁS A TESZTELÉSBEN
ESZKÖZTÁMOGATÁS A TESZTELÉSBEN MUNKAERŐ-PIACI IGÉNYEKNEK MEGFELELŐ, GYAKORLATORIENTÁLT KÉPZÉSEK, SZOLGÁLTATÁSOK A DEBRECENI EGYETEMEN ÉLELMISZERIPAR, GÉPÉSZET, INFORMATIKA, TURISZTIKA ÉS VENDÉGLÁTÁS TERÜLETEN
Költségbecslési módszerek a szerszámgyártásban. Tartalom. CEE-Product Groups. Költségbecslés. A költségbecslés szerepe. Dr.
Gépgyártástechnológia Tsz Költségbecslési módszerek a szerszámgyártásban Szerszámgyártók Magyarországi Szövetsége 2003. december 11. 1 2 CEE-Product Groups Tartalom 1. Költségbecslési módszerek 2. MoldCoster
Publikációk. Libor Józsefné dr.
Publikációk Libor Józsefné dr. Referált publikációk/ Refereed publications 1, Libor Józsefné, Tómács Tibor: Rényi-Hajek inequality and its applications. ( Annales Mathematicae et Informaticae, 33. Eger,
Projektmenedzsment sikertényezők Információ biztonsági projektek
Projektmenedzsment sikertényezők Információ biztonsági projektek A Project Management Institute (PMI, www.pmi.org) részletesen kidolgozott és folyamatosan fejlesztett metodológiával rendelkezik projektmenedzsment
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék
Miskolci Egyetem Gépészmérnöki és Informatikai Kar Informatikai Intézet Alkalmazott Informatikai Intézeti Tanszék 2016/17 2. félév 5. Előadás Dr. Kulcsár Gyula egyetemi docens Tartalom 1. Párhuzamosan
(A képzés közös része, specializáció választás a 4. félévben, specializációra lépés feltétele: az egyik szigorlat eredményes teljesítése)
Mechatronikai mérnöki (BSc) alapszak nappali tagozat (BMR) / BSc in Mechatronics Engineering (Full Time) (A képzés közös része, specializáció választás a 4. félévben, specializációra lépés feltétele: az
3. Az elektronikus számítógépek fejlődése napjainkig 1
2. Az elektronikus számítógépek fejlődése napjainkig Vázold fel az elektronikus eszközök fejlődését napjainkig! Részletesen ismertesd az egyes a számítógép generációk technikai újdonságait és jellemző
1. Előadás Lineáris programozás
1. Előadás Lineáris programozás Salamon Júlia Előadás II. éves gazdaság informatikus hallgatók számára Operációkutatás Az operációkutatás az alkalmazott matematika az az ága, ami bizonyos folyamatok és
A Szekszárdi I. Béla Gimnázium Helyi Tanterve
A Szekszárdi I. Béla Gimnázium Helyi Tanterve Négy évfolyamos gimnázium Informatika Készítette: a gimnázium reál munkaközössége 2015. Tartalomjegyzék Alapvetés...3 Egyéb kötelező direktívák:...6 Informatika
Projekt-és pályázatmenedzsment képzés programja
Projekt-és pályázatmenedzsment képzés programja 1. A program célja A képzésben résztvevők megismerjék a Projekt Ciklus Menedzsment módszertan jellemzőit, képessé váljanak projektek generálására, tervezése,
CCI-szám: 2007HU16UPO001. EGYSÉGES SZERKEZETBE FOGLALT MÓDOSÍTÁS 2011. november
A MAGYAR KÖZTÁRSASÁG KORMÁNYA ELEKTRONIKUS KÖZIGAZGATÁS OPERATÍV PROGRAM CCI-szám: 2007HU16UPO001 Az Európai Bizottság 2007. augusztus 1-jén kelt, B(2007)3791 számú határozatával elfogadva EGYSÉGES SZERKEZETBE
A MŰSZAKI MENEDZSMENT ÉS VÁLLALKOZÁSI TANSZÉK TÖRTÉNETE
A MŰSZAKI MENEDZSMENT ÉS VÁLLALKOZÁSI TANSZÉK TÖRTÉNETE Dr. Varga Emilné Dr. SZŰCS Edit Dr. PAPP Péter Debreceni Egyetem, AMTC Műszaki Kar Műszaki Menedzsment és Vállalkozási Tanszék 4028 Debrecen, Ótemető
Hálótervezés. Vállalati Információs Rendszerek
Hálótervezés Vállalati Információs Rendszerek Hálótervezés fogalma Egy munkaterv, projekt időbeli lefolyásának optimális ütemezése, elemzése, az egyes tevékeny- ségek időbeli összehangolása, az egymás
A döntéstámogatás területén a 90-es évek főárama a tudásbázisú rendszerek fejlesztése. A tudásbázisú rendszer az első olyan döntéstámogató módszer, am
Fogalmakat is kezelni tudó számítógépes döntéstámogatás Starkné Dr. Werner Ágnes A döntéstámogatás területén a 90-es évek főárama a tudásbázisú rendszerek fejlesztése. A tudásbázisú rendszer az első olyan
Projektek monitorozása. Elvek és módszerek. dr. Koós Tamás 2013. szeptember 18. Budapest
Projektek monitorozása. Elvek és módszerek dr. Koós Tamás 2013. szeptember 18. Budapest Monitorozás, audit és értékelés Monitorozás: a projektre vagy programra vonatkozó információk rendszeres vagy időszakos
V. Félév Információs rendszerek tervezése Komplex információs rendszerek tervezése dr. Illyés László - adjunktus
V. Félév Információs rendszerek tervezése Komplex információs rendszerek tervezése dr. Illyés László - adjunktus 1 Az előadás tartalma A GI helye az informatikában Az előadás tartalmának magyarázata A
EBBEN A VIZSGARÉSZBEN A VIZSGAFELADAT ARÁNYA
Az Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről szóló 133/2010. (IV. 22. ) Korm. rendelet alapján. Szakképesítés, szakképesítés-elágazás, rész-szakképesítés,
Mérnök informatikus mesterszak mintatanterve (GE-MI) nappali tagozat/ MSc in, full time Érvényes: 2011/2012. tanév 1. félévétől, felmenő rendszerben
Mérnök informatikus mesterszak mintatanterve (GE-MI) nappali tagozat/ MSc in, full time Érvényes: 2011/2012. tanév 1. félévétől, felmenő rendszerben Tantárgy Tárgykód I. félév ősz II. félév tavasz Algoritmusok
Gyártórendszerek dinamikája
GYRD-7 p. 1/17 Gyártórendszerek dinamikája Gyártásütemezés: az ütemezések analízise Gantt-chart módszerrel, az optimalizálási feladat kitűzése és változatai, megoldás a kritikus út módszerrel Werner Ágnes
Rendszer szekvencia diagram
Rendszer szekvencia diagram Célkitűzések A rendszer események azonosítása. Rendszer szekvencia diagram készítése az eseményekre. 2 1.Iteráció Az első igazi fejlesztési iteráció. A projekt kezdeti szakaszában
Az informatika fejlõdéstörténete
Az informatika fejlõdéstörténete Elektronikus gépek A háború alatt a haditechnika fejlõdésével felmerült az igény a számítások precizitásának növelésére. Több gépet is kifejlesztettek, de ezek egyike sem
Magyar Projektmenedzsment Szövetség
Magyar Projektmenedzsment Szövetség A projektmenedzsment szerepe az irányításban Ulicsák Béla Műszaki igazgató BRIT TECH Üzleti Tanácsadó Kft. bela@brit-tech.hu Budapest, 2010. március 17. Tartalom Bevezető
SAP EAM MRS és LAM megoldásainak gyakorlati bevezetési tapasztalatai
SAP EAM MRS és LAM megoldásainak gyakorlati bevezetési tapasztalatai Nikolaidisz Kosztasz, ERP Consulting Zrt. 2018. Szeptember 10. Témák TIGÁZ DSO MRS bevezetés Magyar Közút LAM bevezetés 2 TIGÁZ - Visszatekintés
Logisztikai mérnök záróvizsga tételsor Módosítva 2014. június 3.
Név KP Blokk neve KP Felelıs vizsgáztató Kombinatorikus módszerek és algoritmusok 5 MAT 10 Dr. Tuza Zsolt Diszkrét és folytonos dinamikai rendszerek matematikai alapjai 5 Matematika Dr. Hartung Ferenc
Fejlesztési és beruházási projektek monitoringja
Első Önkormányzati és Befektetői projektbörze Fejlesztési és beruházási projektek monitoringja ZÁRT RENDSZERBŐL, HITELES ADATOKKAL! Budapest, 2010. 03. 31. A prezentáció célja: Bemutatni cégünk sikeres,
Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő
A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,
Szabó Zoltán & Fehér Péter. & ITSMfMagyarországMagyarország
Az informatikai szolgáltatásmenedzsment hazai helyzetéről 2009 Szabó Zoltán & Fehér Péter Budapesti CorvinusEgyetem & ITSMfMagyarországMagyarország A kutatás céljai Az IT költségvetés helyzete és az IT
Logisztikai mérnök záróvizsga tételsor Módosítva május 6.
Név KP Blokk neve KP Felelıs vizsgáztató Kombinatorikus módszerek és algoritmusok 5 MAT 10 Dr. Tuza Zsolt Diszkrét és folytonos dinamikai rendszerek matematikai alapjai 5 Matematika Dr. Hartung Ferenc
Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő
A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,
Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő
A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,
Pécsi Tudományegyetem Közgazdaságtudományi Kar
Pécsi Tudományegyetem Közgazdaságtudományi Kar KREATÍV IPARI SZAKEMBER szakirányú továbbképzési szak 1 Napjainkban a vállalatok, vállalkozások, illetve a munkaerőpiac részéről egyre jelentősebb igény mutatkozik
Termelési és szolgáltatási döntések elemzése Vezetés és szervezés mesterszak
Termelési és szolgáltatási döntések elemzése Vezetés és szervezés mesterszak Dr. Koltai Tamás egyetemi tanár Menedzsment és Vállalatgazdaságtan Tanszék Tematika Kvantitatív eszközök használata Esettanulmányok
