Ikt.szám: V / L-1118.
|
|
- István Gál
- 9 évvel ezelőtt
- Látták:
Átírás

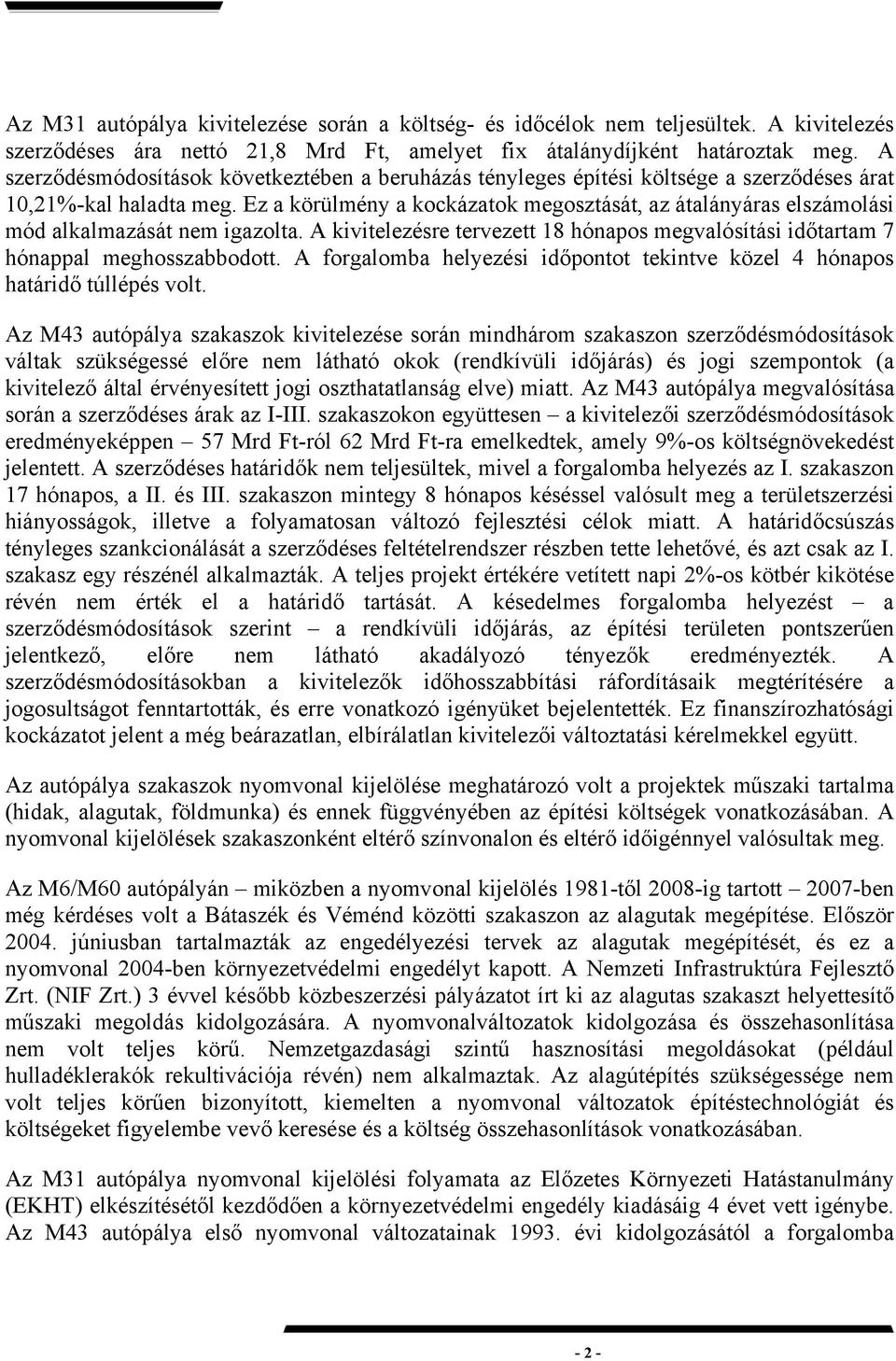

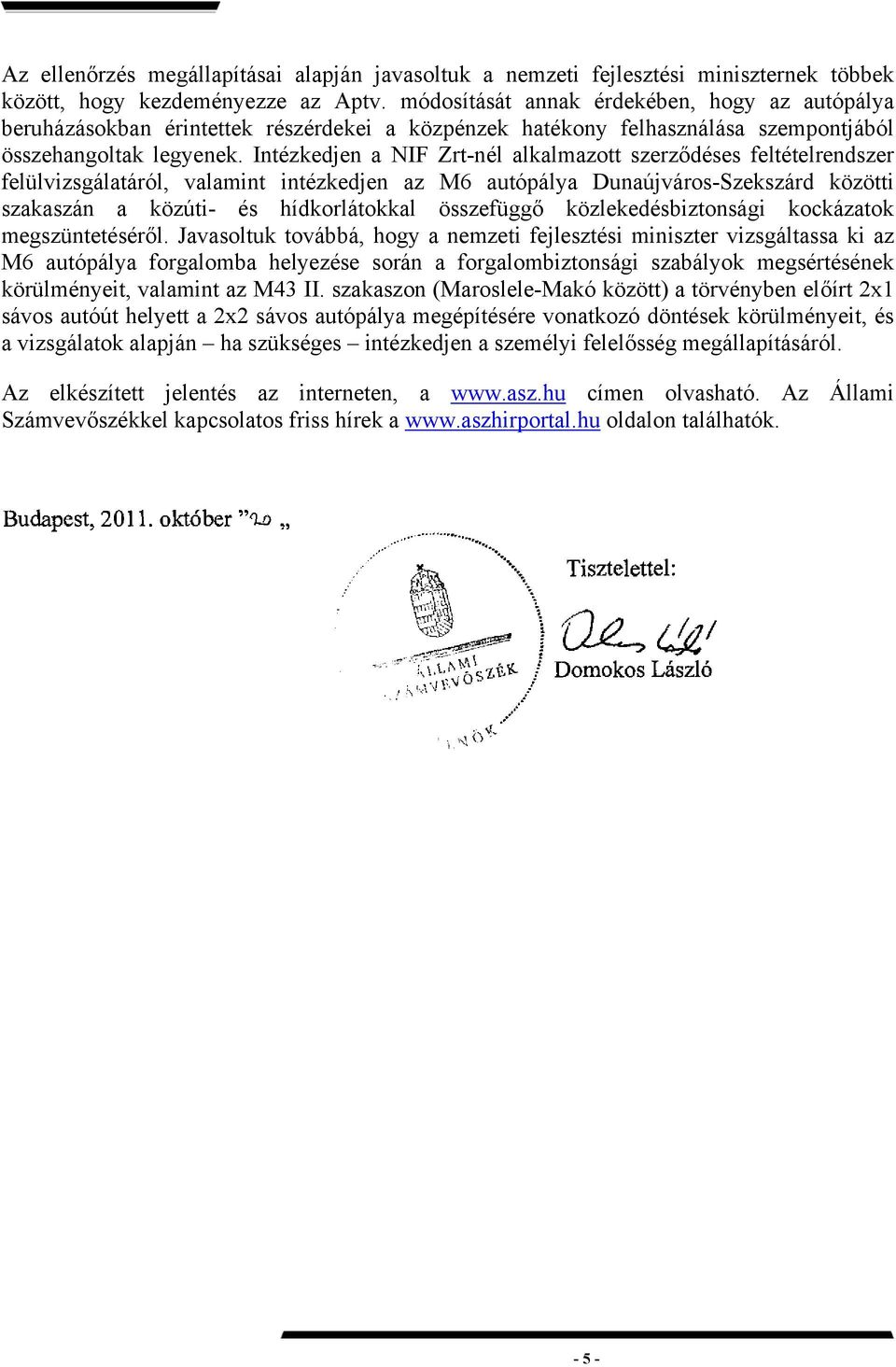

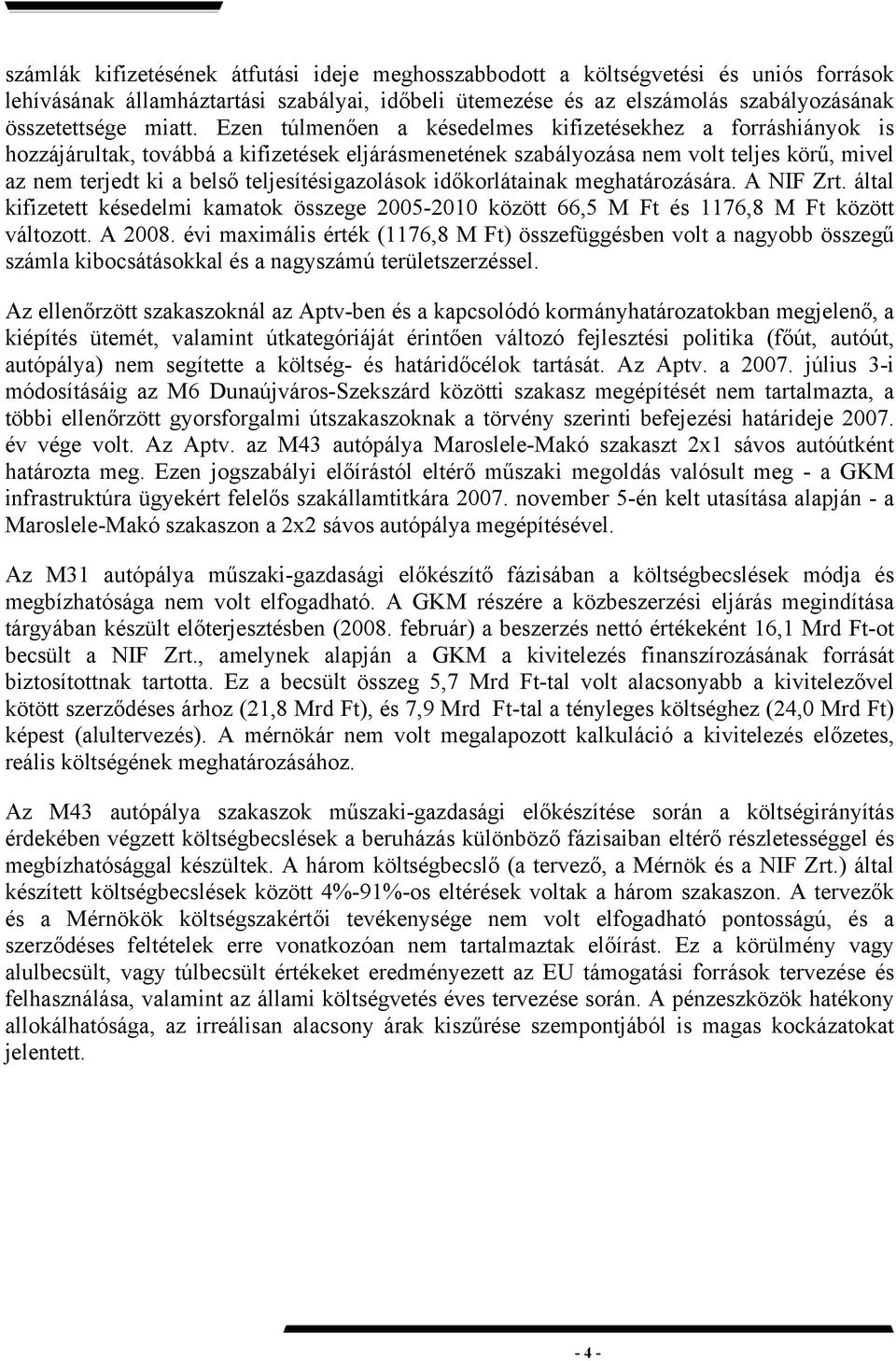

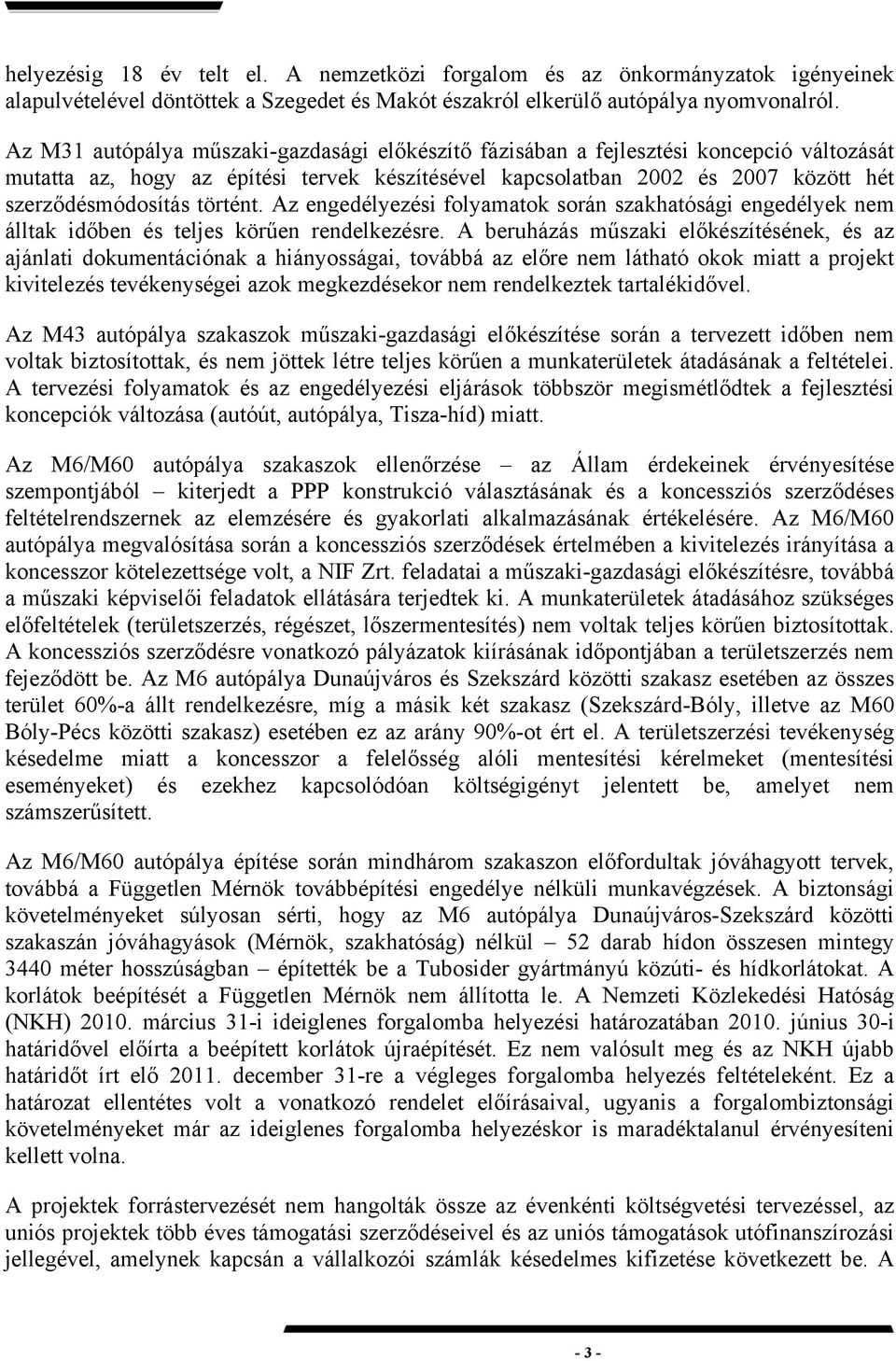

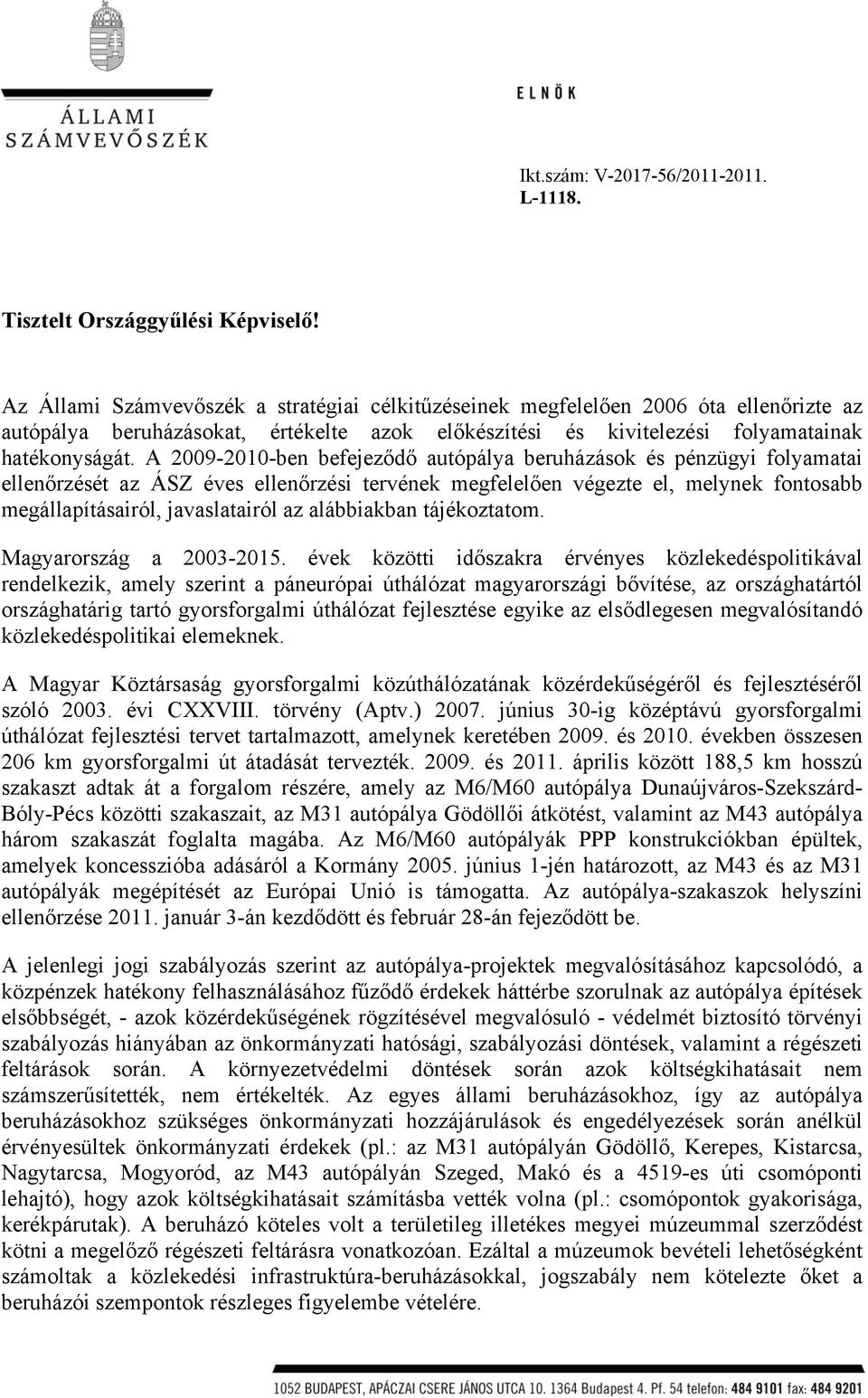

1 Ikt.szám: V / L Tisztelt Országgyűlési Képviselő! Az Állami Számvevőszék a stratégiai célkitűzéseinek megfelelően 2006 óta ellenőrizte az autópálya beruházásokat, értékelte azok előkészítési és kivitelezési folyamatainak hatékonyságát. A ben befejeződő autópálya beruházások és pénzügyi folyamatai ellenőrzését az ÁSZ éves ellenőrzési tervének megfelelően végezte el, melynek fontosabb megállapításairól, javaslatairól az alábbiakban tájékoztatom. Magyarország a évek közötti időszakra érvényes közlekedéspolitikával rendelkezik, amely szerint a páneurópai úthálózat magyarországi bővítése, az országhatártól országhatárig tartó gyorsforgalmi úthálózat fejlesztése egyike az elsődlegesen megvalósítandó közlekedéspolitikai elemeknek. A Magyar Köztársaság gyorsforgalmi közúthálózatának közérdekűségéről és fejlesztéséről szóló évi CXXVIII. törvény (Aptv.) június 30-ig középtávú gyorsforgalmi úthálózat fejlesztési tervet tartalmazott, amelynek keretében és években összesen 206 km gyorsforgalmi út átadását tervezték és április között 188,5 km hosszú szakaszt adtak át a forgalom részére, amely az M6/M60 autópálya Dunaújváros-Szekszárd- Bóly-Pécs közötti szakaszait, az M31 autópálya Gödöllői átkötést, valamint az M43 autópálya három szakaszát foglalta magába. Az M6/M60 autópályák PPP konstrukciókban épültek, amelyek koncesszióba adásáról a Kormány június 1-jén határozott, az M43 és az M31 autópályák megépítését az Európai Unió is támogatta. Az autópálya-szakaszok helyszíni ellenőrzése január 3-án kezdődött és február 28-án fejeződött be. A jelenlegi jogi szabályozás szerint az autópálya-projektek megvalósításához kapcsolódó, a közpénzek hatékony felhasználásához fűződő érdekek háttérbe szorulnak az autópálya építések elsőbbségét, - azok közérdekűségének rögzítésével megvalósuló - védelmét biztosító törvényi szabályozás hiányában az önkormányzati hatósági, szabályozási döntések, valamint a régészeti feltárások során. A környezetvédelmi döntések során azok költségkihatásait nem számszerűsítették, nem értékelték. Az egyes állami beruházásokhoz, így az autópálya beruházásokhoz szükséges önkormányzati hozzájárulások és engedélyezések során anélkül érvényesültek önkormányzati érdekek (pl.: az M31 autópályán Gödöllő, Kerepes, Kistarcsa, Nagytarcsa, Mogyoród, az M43 autópályán Szeged, Makó és a 4519-es úti csomóponti lehajtó), hogy azok költségkihatásait számításba vették volna (pl.: csomópontok gyakorisága, kerékpárutak). A beruházó köteles volt a területileg illetékes megyei múzeummal szerződést kötni a megelőző régészeti feltárásra vonatkozóan. Ezáltal a múzeumok bevételi lehetőségként számoltak a közlekedési infrastruktúra-beruházásokkal, jogszabály nem kötelezte őket a beruházói szempontok részleges figyelembe vételére.
2 Az M31 autópálya kivitelezése során a költség- és időcélok nem teljesültek. A kivitelezés szerződéses ára nettó 21,8 Mrd Ft, amelyet fix átalánydíjként határoztak meg. A szerződésmódosítások következtében a beruházás tényleges építési költsége a szerződéses árat 10,21%-kal haladta meg. Ez a körülmény a kockázatok megosztását, az átalányáras elszámolási mód alkalmazását nem igazolta. A kivitelezésre tervezett 18 hónapos megvalósítási időtartam 7 hónappal meghosszabbodott. A forgalomba helyezési időpontot tekintve közel 4 hónapos határidő túllépés volt. Az M43 autópálya szakaszok kivitelezése során mindhárom szakaszon szerződésmódosítások váltak szükségessé előre nem látható okok (rendkívüli időjárás) és jogi szempontok (a kivitelező által érvényesített jogi oszthatatlanság elve) miatt. Az M43 autópálya megvalósítása során a szerződéses árak az I-III. szakaszokon együttesen a kivitelezői szerződésmódosítások eredményeképpen 57 Mrd Ft-ról 62 Mrd Ft-ra emelkedtek, amely 9%-os költségnövekedést jelentett. A szerződéses határidők nem teljesültek, mivel a forgalomba helyezés az I. szakaszon 17 hónapos, a II. és III. szakaszon mintegy 8 hónapos késéssel valósult meg a területszerzési hiányosságok, illetve a folyamatosan változó fejlesztési célok miatt. A határidőcsúszás tényleges szankcionálását a szerződéses feltételrendszer részben tette lehetővé, és azt csak az I. szakasz egy részénél alkalmazták. A teljes projekt értékére vetített napi 2%-os kötbér kikötése révén nem érték el a határidő tartását. A késedelmes forgalomba helyezést a szerződésmódosítások szerint a rendkívüli időjárás, az építési területen pontszerűen jelentkező, előre nem látható akadályozó tényezők eredményezték. A szerződésmódosításokban a kivitelezők időhosszabbítási ráfordításaik megtérítésére a jogosultságot fenntartották, és erre vonatkozó igényüket bejelentették. Ez finanszírozhatósági kockázatot jelent a még beárazatlan, elbírálatlan kivitelezői változtatási kérelmekkel együtt. Az autópálya szakaszok nyomvonal kijelölése meghatározó volt a projektek műszaki tartalma (hidak, alagutak, földmunka) és ennek függvényében az építési költségek vonatkozásában. A nyomvonal kijelölések szakaszonként eltérő színvonalon és eltérő időigénnyel valósultak meg. Az M6/M60 autópályán miközben a nyomvonal kijelölés 1981-től 2008-ig tartott 2007-ben még kérdéses volt a Bátaszék és Véménd közötti szakaszon az alagutak megépítése. Először júniusban tartalmazták az engedélyezési tervek az alagutak megépítését, és ez a nyomvonal 2004-ben környezetvédelmi engedélyt kapott. A Nemzeti Infrastruktúra Fejlesztő Zrt. (NIF Zrt.) 3 évvel később közbeszerzési pályázatot írt ki az alagutas szakaszt helyettesítő műszaki megoldás kidolgozására. A nyomvonalváltozatok kidolgozása és összehasonlítása nem volt teljes körű. Nemzetgazdasági szintű hasznosítási megoldásokat (például hulladéklerakók rekultivációja révén) nem alkalmaztak. Az alagútépítés szükségessége nem volt teljes körűen bizonyított, kiemelten a nyomvonal változatok építéstechnológiát és költségeket figyelembe vevő keresése és a költség összehasonlítások vonatkozásában. Az M31 autópálya nyomvonal kijelölési folyamata az Előzetes Környezeti Hatástanulmány (EKHT) elkészítésétől kezdődően a környezetvédelmi engedély kiadásáig 4 évet vett igénybe. Az M43 autópálya első nyomvonal változatainak évi kidolgozásától a forgalomba - 2 -
3 helyezésig 18 év telt el. A nemzetközi forgalom és az önkormányzatok igényeinek alapulvételével döntöttek a Szegedet és Makót északról elkerülő autópálya nyomvonalról. Az M31 autópálya műszaki-gazdasági előkészítő fázisában a fejlesztési koncepció változását mutatta az, hogy az építési tervek készítésével kapcsolatban 2002 és 2007 között hét szerződésmódosítás történt. Az engedélyezési folyamatok során szakhatósági engedélyek nem álltak időben és teljes körűen rendelkezésre. A beruházás műszaki előkészítésének, és az ajánlati dokumentációnak a hiányosságai, továbbá az előre nem látható okok miatt a projekt kivitelezés tevékenységei azok megkezdésekor nem rendelkeztek tartalékidővel. Az M43 autópálya szakaszok műszaki-gazdasági előkészítése során a tervezett időben nem voltak biztosítottak, és nem jöttek létre teljes körűen a munkaterületek átadásának a feltételei. A tervezési folyamatok és az engedélyezési eljárások többször megismétlődtek a fejlesztési koncepciók változása (autóút, autópálya, Tisza-híd) miatt. Az M6/M60 autópálya szakaszok ellenőrzése az Állam érdekeinek érvényesítése szempontjából kiterjedt a PPP konstrukció választásának és a koncessziós szerződéses feltételrendszernek az elemzésére és gyakorlati alkalmazásának értékelésére. Az M6/M60 autópálya megvalósítása során a koncessziós szerződések értelmében a kivitelezés irányítása a koncesszor kötelezettsége volt, a NIF Zrt. feladatai a műszaki-gazdasági előkészítésre, továbbá a műszaki képviselői feladatok ellátására terjedtek ki. A munkaterületek átadásához szükséges előfeltételek (területszerzés, régészet, lőszermentesítés) nem voltak teljes körűen biztosítottak. A koncessziós szerződésre vonatkozó pályázatok kiírásának időpontjában a területszerzés nem fejeződött be. Az M6 autópálya Dunaújváros és Szekszárd közötti szakasz esetében az összes terület 60%-a állt rendelkezésre, míg a másik két szakasz (Szekszárd-Bóly, illetve az M60 Bóly-Pécs közötti szakasz) esetében ez az arány 90%-ot ért el. A területszerzési tevékenység késedelme miatt a koncesszor a felelősség alóli mentesítési kérelmeket (mentesítési eseményeket) és ezekhez kapcsolódóan költségigényt jelentett be, amelyet nem számszerűsített. Az M6/M60 autópálya építése során mindhárom szakaszon előfordultak jóváhagyott tervek, továbbá a Független Mérnök továbbépítési engedélye nélküli munkavégzések. A biztonsági követelményeket súlyosan sérti, hogy az M6 autópálya Dunaújváros-Szekszárd közötti szakaszán jóváhagyások (Mérnök, szakhatóság) nélkül 52 darab hídon összesen mintegy 3440 méter hosszúságban építették be a Tubosider gyártmányú közúti- és hídkorlátokat. A korlátok beépítését a Független Mérnök nem állította le. A Nemzeti Közlekedési Hatóság (NKH) március 31-i ideiglenes forgalomba helyezési határozatában június 30-i határidővel előírta a beépített korlátok újraépítését. Ez nem valósult meg és az NKH újabb határidőt írt elő december 31-re a végleges forgalomba helyezés feltételeként. Ez a határozat ellentétes volt a vonatkozó rendelet előírásaival, ugyanis a forgalombiztonsági követelményeket már az ideiglenes forgalomba helyezéskor is maradéktalanul érvényesíteni kellett volna. A projektek forrástervezését nem hangolták össze az évenkénti költségvetési tervezéssel, az uniós projektek több éves támogatási szerződéseivel és az uniós támogatások utófinanszírozási jellegével, amelynek kapcsán a vállalkozói számlák késedelmes kifizetése következett be. A - 3 -
4 számlák kifizetésének átfutási ideje meghosszabbodott a költségvetési és uniós források lehívásának államháztartási szabályai, időbeli ütemezése és az elszámolás szabályozásának összetettsége miatt. Ezen túlmenően a késedelmes kifizetésekhez a forráshiányok is hozzájárultak, továbbá a kifizetések eljárásmenetének szabályozása nem volt teljes körű, mivel az nem terjedt ki a belső teljesítésigazolások időkorlátainak meghatározására. A NIF Zrt. által kifizetett késedelmi kamatok összege között 66,5 M Ft és 1176,8 M Ft között változott. A évi maximális érték (1176,8 M Ft) összefüggésben volt a nagyobb összegű számla kibocsátásokkal és a nagyszámú területszerzéssel. Az ellenőrzött szakaszoknál az Aptv-ben és a kapcsolódó kormányhatározatokban megjelenő, a kiépítés ütemét, valamint útkategóriáját érintően változó fejlesztési politika (főút, autóút, autópálya) nem segítette a költség- és határidőcélok tartását. Az Aptv. a július 3-i módosításáig az M6 Dunaújváros-Szekszárd közötti szakasz megépítését nem tartalmazta, a többi ellenőrzött gyorsforgalmi útszakaszoknak a törvény szerinti befejezési határideje év vége volt. Az Aptv. az M43 autópálya Maroslele-Makó szakaszt 2x1 sávos autóútként határozta meg. Ezen jogszabályi előírástól eltérő műszaki megoldás valósult meg - a GKM infrastruktúra ügyekért felelős szakállamtitkára november 5-én kelt utasítása alapján - a Maroslele-Makó szakaszon a 2x2 sávos autópálya megépítésével. Az M31 autópálya műszaki-gazdasági előkészítő fázisában a költségbecslések módja és megbízhatósága nem volt elfogadható. A GKM részére a közbeszerzési eljárás megindítása tárgyában készült előterjesztésben (2008. február) a beszerzés nettó értékeként 16,1 Mrd Ft-ot becsült a NIF Zrt., amelynek alapján a GKM a kivitelezés finanszírozásának forrását biztosítottnak tartotta. Ez a becsült összeg 5,7 Mrd Ft-tal volt alacsonyabb a kivitelezővel kötött szerződéses árhoz (21,8 Mrd Ft), és 7,9 Mrd Ft-tal a tényleges költséghez (24,0 Mrd Ft) képest (alultervezés). A mérnökár nem volt megalapozott kalkuláció a kivitelezés előzetes, reális költségének meghatározásához. Az M43 autópálya szakaszok műszaki-gazdasági előkészítése során a költségirányítás érdekében végzett költségbecslések a beruházás különböző fázisaiban eltérő részletességgel és megbízhatósággal készültek. A három költségbecslő (a tervező, a Mérnök és a NIF Zrt.) által készített költségbecslések között 4%-91%-os eltérések voltak a három szakaszon. A tervezők és a Mérnökök költségszakértői tevékenysége nem volt elfogadható pontosságú, és a szerződéses feltételek erre vonatkozóan nem tartalmaztak előírást. Ez a körülmény vagy alulbecsült, vagy túlbecsült értékeket eredményezett az EU támogatási források tervezése és felhasználása, valamint az állami költségvetés éves tervezése során. A pénzeszközök hatékony allokálhatósága, az irreálisan alacsony árak kiszűrése szempontjából is magas kockázatokat jelentett
5 Az ellenőrzés megállapításai alapján javasoltuk a nemzeti fejlesztési miniszternek többek között, hogy kezdeményezze az Aptv. módosítását annak érdekében, hogy az autópálya beruházásokban érintettek részérdekei a közpénzek hatékony felhasználása szempontjából összehangoltak legyenek. Intézkedjen a NIF Zrt-nél alkalmazott szerződéses feltételrendszer felülvizsgálatáról, valamint intézkedjen az M6 autópálya Dunaújváros-Szekszárd közötti szakaszán a közúti- és hídkorlátokkal összefüggő közlekedésbiztonsági kockázatok megszüntetéséről. Javasoltuk továbbá, hogy a nemzeti fejlesztési miniszter vizsgáltassa ki az M6 autópálya forgalomba helyezése során a forgalombiztonsági szabályok megsértésének körülményeit, valamint az M43 II. szakaszon (Maroslele-Makó között) a törvényben előírt 2x1 sávos autóút helyett a 2x2 sávos autópálya megépítésére vonatkozó döntések körülményeit, és a vizsgálatok alapján ha szükséges intézkedjen a személyi felelősség megállapításáról. Az elkészített jelentés az interneten, a címen olvasható. Az Állami Számvevőszékkel kapcsolatos friss hírek a oldalon találhatók. Budapest, október Tisztelettel: Domokos László - 5 -
JELENTÉS. a 2009-2010-ben befejeződő autópálya beruházások és pénzügyi folyamatai ellenőrzéséről. 1118 2011. október
JELENTÉS a 2009-2010-ben befejeződő autópálya beruházások és pénzügyi folyamatai ellenőrzéséről 1118 2011. október Államháztartás Központi Szintjét Ellenőrző Igazgatóság 2.3 Az Állam és az Állami Vagyon
8. számú főúti fejlesztések. Veszprém, november 25
8. számú főúti fejlesztések Veszprém, 2010. november 25 8. sz. főút fejlesztése A 8. sz. főút fejlesztéseinek főbb szakaszai: - - - Székesfehérvár Veszprém: 15 km új nyomvonalon 2x2 forgalmi sávú út építése,
Vas megyei és Vas megyét érintő közútfejlesztési projektek bemutatása. 2013. július 29.
Vas megyei és Vas megyét érintő közútfejlesztési projektek bemutatása 2013. július 29. 1 A. M86 autóút Szombathely - Csorna 80+775 139+165 km sz. 1.) 86. sz. főút (távlati M86) Szombathely - Vát szakasz
Vas megyei, és Vas megyét érintő közútfejlesztési projektek bemutatása november 5.
Vas megyei, és Vas megyét érintő közútfejlesztési projektek bemutatása 2015. november 5. 1 8. sz. főút és az M8-M9 gyorsforgalmi úti szakaszok 1.) M8 autópálya Országhatár Körmend Kelet közötti szakasz
A gazdasági és közlekedési miniszter./2006. ( ) GKM rendelete az M6 autóút Szekszárd - Bóly közötti szakasza nyomvonalának kijelöléséről
1 TERVEZET A gazdasági és közlekedési miniszter./2006. ( ) GKM rendelete az M6 autóút Szekszárd - Bóly közötti szakasza nyomvonalának kijelöléséről A Magyar Köztársaság gyorsforgalmi közúthálózatának közérdekűségéről
Az M43 autópálya fejlesztése Szeged és országhatár között
Az M43 autópálya fejlesztése Szeged és országhatár között Reményik Kálmán elnök-vezérigazgató, NIF Zrt. Csicsely Gábor projektvezető, NIF Zrt. Az M43 autópálya fejlesztése Szeged és országhatár között
ti1.us Hivatela É,rkez it : 2013 L05,
ti1.us Hivatela Baráth Zsolt országgyűlési képviselő 4ar,,v-sr< r ~ : 1 / ( 7f -3 É,rkez it : 2013 L05, Írásbeli kérdés Dr. Kövér László úrnak, az Országgy űlés elnökének Helyben Tisztelt Elnök Úr! Az
8. számú főút fejlesztésének bemutatása Veszprém megyében, valamint a fejlesztéshez kapcsolódó projektek ismertetése. Veszprém, 2014. március 13.
8. számú főút fejlesztésének bemutatása Veszprém megyében, valamint a fejlesztéshez kapcsolódó projektek ismertetése Veszprém, 2014. március 13. 8. sz. főút fejlesztése Veszprém megyében A 8. sz. főút
Ikt.sz.: F-5825/2008. Tárgy: Tájékoztató az M44-es út nyomvonalának kijelöléséről Mell.: térképszelvények, státusjelentés
SZENTES VÁROS POLGÁRMESTERÉTŐL 6601 SZENTES, KOSSUTH TÉR 6. PF. 58. Ikt.sz.: F-5825/2008. Tárgy: Tájékoztató az M44-es út nyomvonalának kijelöléséről Mell.: térképszelvények, státusjelentés SZENTES VÁROS
közötti időszak EU-s finanszírozása. Közúti közlekedési és híd projektjei
2014-2020 közötti időszak EU-s finanszírozása. Közúti közlekedési és híd projektjei BODÓ IMRE Útfejlesztési igazgató-helyettes Alaptevékenységünk Céljaink Arra törekszünk, hogy beruházóként hatékonyan
Útépítési szerződések magyarországi filozófiája Szilágyi András beruházási vezérigazgató helyettes 2009.
Útépítési szerződések magyarországi filozófiája Szilágyi András beruházási vezérigazgató helyettes 2009. Honnan indultunk... A Nemzeti Autópálya Rt. létrehozásáról a 2117/1999 (V.26.) Kormányhatározat
I. Magyar Közlekedési Konferencia
Mintacím szerkesztése I. Magyar Közlekedési Konferencia VÁLTOZÁS KEZELÉS ÉS A MONITORING Varga Barbara Koordinációs főmérnök 2017. október 19. Varga Barbara Koordinációs főmérnök Telefonszám: +36-20-504-6705
Az Országgyűlés.../2007. ( ) OGY határozata az Országgyűlés felhatalmazásának megadásáról az államháztartásról szóló évi XXXVIII. törvény 22. (2
MAGYAR KÖZTÁRSASÁG KORMÁNYA ORSZÁG ;yolés HIVATALA Éd6 2007 0 2 H/2283. számú országgyűlési határozati javaslat az Országgyűlés felhatalmazásának megadásáról az államháztartásról szóló 1992. évi XXXVIII.
Iromány száma: T/4075. Benyújtás dátuma: :58. Parlex azonosító: PQ45VQ1Y0002
Iromány száma: T/4075. Benyújtás dátuma: 2018-12-21 13:58 Miniszterelnökség Parlex azonosító: PQ45VQ1Y0002 Címzett: Kövér László, az Országgyűlés elnöke Tárgy: Törvényjavaslat benyújtása Benyújtó: Dr.
GAZDASÁGI ÉS KÖZLEKEDÉSI MINISZTER
GAZDASÁGI ÉS KÖZLEKEDÉSI MINISZTER ELŐTERJESZTÉS a Kormány részére Az M6-os autópályává fejleszthető autóút Szekszárd Bóly és az M60-as autópályává fejleszthető autóút Bóly - Pécs közötti szakaszának koncesszióba
HAZAI ÚTFEJLESZTÉSI TERVEK (2022) KÖZÖTTI IDŐSZAKBAN
HAZAI ÚTFEJLESZTÉSI TERVEK 2014-2020 (2022) KÖZÖTTI IDŐSZAKBAN VAGYONGAZDÁLKODÁSI KONFERENCIA MÁTRAHÁZA, 2017. MÁJUS 9-10. Pántya József útfejlesztési igazgató NIF Zrt. 2017. május 9. M3 ap. - 403 sz.
Az MO útgyűrű jelentősége és fejlesztési programja
Az MO útgyűrű jelentősége és fejlesztési programja 2006. Május 16. Az MO jelentősége, szerepe - 1976 OMFB koncepció a magyarországi autópálya hálózatról - 1976-77 UVATERV részletes tanulmányterv a teljes
I. Magyar Közlekedési Konferencia I./A Szekció
I. Magyar Közlekedési Konferencia I./A Szekció MAGYARORSZÁGI ÚTFEJLESZTÉSEK BERUHÁZÓI SZEMMEL Juhász Zoltán László Igazgató-helyettes 2017. Október 18-20. M3 ap. - 403 sz. út csp BEVEZETŐ, TARTALOM A NIF
HÍDÉPÍTÉSI TERVEK KÖZÖTTI IDŐSZAKBAN
HÍDÉPÍTÉSI TERVEK 2014-2020 KÖZÖTTI IDŐSZAKBAN NIF Zrt. Hidász Napok Kardos Gábor műszaki igazgató 2016. június 15. BEVEZETŐ, TARTALOM A közúthálózat fejlesztés területén elért eredmények a 2007-2015 évek
2007-13 támogatási ciklus számokban A Felügyelő mérnök. Szakmai naphoz. Dr. Nagy Gábor Vezérigazgató-helyettes KIKSZ Zrt.
2007-13 támogatási ciklus számokban A Felügyelő mérnök Szakmai naphoz Dr. Nagy Gábor Vezérigazgató-helyettes KIKSZ Zrt. Projektjeink számokban Gyorsforgalmi utak MT: 450 km fejlesztésének vizsgálata Előkészítés:
A 31. és 33 sz. főutak, valamint kapcsolódó kerékpárút fejlesztésének folyamatáról. TTFT tájékoztatás 2010. április 21.
A 31. és 33 sz. főutak, valamint kapcsolódó kerékpárút fejlesztésének folyamatáról TTFT tájékoztatás 2010. április 21. Nemzeti Infrastruktúra Fejlesztő Zrt. A Nemzeti Infrastruktúra Fejlesztő Zrt. - NIF
Előterjesztés a képviselő-testület számára. Intézkedési terv az
Polgármester Előterjesztés a képviselő-testület számára önkormányzat rendszerének 2008. ellenőrzéséről szóló számvevőszéki jelentés alapján Tisztelt Képviselő-testület! Tárgy: Intézkedési terv az gazdálkodási
Közbeszerzési Értesítő száma: 2017/166. Eljárás fajtája: Közzététel dátuma: Iktatószám: 13111/2017 CPV Kód:
83 sz. út Pápa - Győr, M1 ap. (32+574-70+250 km sz.) közötti szakasz 2X2 sávos, gyorsúti kiépítéséhez szükséges megval.tan.,körny.hatástanulmány,eng.terv,tenderterv készítés,körny.védelmi eng.,építési
Az elmúlt időszakban megvalósult és előkészítés alatt álló határmenti közúti fejlesztések
Az elmúlt időszakban megvalósult és előkészítés alatt álló határmenti közúti fejlesztések Határ Renáta Koordinációs főmérnök, Nemzeti Infrastruktúra Fejlesztő Zrt. Siófok, 2014. október 29. 1 Határmenti
HAZAI ÚTFEJLESZTÉSI TERVEK KÖZÖTTI IDŐSZAKBAN
HAZAI ÚTFEJLESZTÉSI TERVEK 2014-2020 KÖZÖTTI IDŐSZAKBAN Magyar Mérnöki Kamara Pántya József útfejlesztési igazgató NIF Zrt. 2016. június 3. BEVEZETŐ, TARTALOM A közúthálózat fejlesztés területén elért
Közutak fejlesztése Magyarországon, különös tekintettel a magyar-szlovák határkapcsolatokra
Közutak fejlesztése Magyarországon, különös tekintettel a magyar-szlovák határkapcsolatokra XII. Határok nélküli partnerség Fülek, 2018. október 4. Thoroczkay Zsolt főosztályvezető ITM Közúti Infrastruktúra
Budapest XVIII. kerület Pestszentlőrinc-Pestszentimre Önkormányzata Képviselő-testületének. 8/2012. (III. 13.) önkormányzati rendelete
Budapest XVIII. kerület Pestszentlőrinc-Pestszentimre Önkormányzata Képviselő-testületének 8/2012. (III. 13.) önkormányzati rendelete A Budapest XVIII. kerület Pestszentlőrinc-Pestszentimre Önkormányzata
A Magyar Közút Nonprofit Zrt évi felújítási tervei
A Magyar Közút Nonprofit Zrt. 2019. évi felújítási tervei Sajgó Tamás fejlesztési és felújítási osztályvezető Magyar Közút Nonprofit Zrt. XX. KÖZLEKEDÉSFEJLESZTÉSI ÉS BERUHÁZÁSI KONFERENCIA Bükfürdő, 2019.április
SIÓFOK VÁROS ÖNKORMÁNYZATA POLGÁRMESTER
SIÓFOK VÁROS ÖNKORMÁNYZATA POLGÁRMESTER 8600 SIÓFOK, FŐ TÉR 1. TELEFON +36 84 504100 FAX: +36 84 504103 Az előterjesztés törvényességi szempontból megfelelő. Siófok, 2016. november 8. Kónyáné Dr. Zsarnovszky
Közúthálózat fejlesztés
Közúthálózat fejlesztés 2016-2022 2007-2015 41. Útügyi Napok Mayer András A NIF NIF Zrt Zrt beruházásában tervezett közútfejlesztési projektek a 2014 2014 2020 2020 (2022) évek évek közötti programozási
Közbeszerzési Értesítő száma: 2018/29. Eljárás fajtája: Közzététel dátuma: Iktatószám: 1284/2018 CPV Kód:
Vállalkozási szerződés 1. számú módosítása M4 autópálya Berettyóújfalu-Nagykereki (országhatár) közötti szakasz kivitelezési munkáinak elvégzésére II. ütem Közbeszerzési Értesítő száma: 2018/29 Beszerzés
Minisztériumi elvárások
Minisztériumi elvárások Vagyongazdálkodási konferencia, Magyar Közút NZrt. Mátraháza, 2017. május 9. Thoroczkay Zsolt főosztályvezető NFM Közúti Infrastruktúra Fejlesztési Főosztály Minisztériumi elvárások
PÁLYÁZATI FELHÍVÁS a Közlekedés Operatív Program keretében. Kerékpárút-hálózat fejlesztése c. konstrukcióhoz. Kódszám: KÖZOP
PÁLYÁZATI FELHÍVÁS a Közlekedés Operatív Program keretében Kerékpárút-hálózat fejlesztése c. konstrukcióhoz Kódszám: KÖZOP-2008-3.2. A projektek az Európai Unió támogatásával, az Európai Regionális Fejlesztési
Kivonat a Borsod-Abaúj-Zemplén Megyei Közgyűlés december 15. napján megtartott nyilvános ülésének jegyzőkönyvéből:
1 Kivonat a Borsod-Abaúj-Zemplén Megyei Közgyűlés 2011. december 15. napján megtartott nyilvános ülésének jegyzőkönyvéből: Borsod-Abaúj-Zemplén Megyei Önkormányzat Közgyűlésének 206/2011. (XII. 15.) határozata
ITS fejlesztések az állami gyorsforgalmi hálózaton. Nagy Ádám Tomaschek Tamás Magyar Közút Nonprofit Zrt.
ITS fejlesztések az állami gyorsforgalmi hálózaton Nagy Ádám Tomaschek Tamás Magyar Közút Nonprofit Zrt. Időutazás (2005.) MARABU Kiindulási helyzet - Heterogén, többnyire elöregedett, korszerűtlen eszközpark
Pér Község Önkormányzata 9099 Pér, Szent Imre u. 1. Tel: (96) , Fax: (96)
Ügyiratszám: Dr. Fellegi Tamás nemzeti fejlesztési miniszter részére Tárgy: Baleseti gócpont megszüntetése iránti kérelem Nemzeti Fejlesztési Minisztérium 1051 Budapest Honvéd utca 13-15. Tisztelt Miniszter
I. Magyar Közlekedési Konferencia
I. Magyar Közlekedési Konferencia Egy NIF projekt a gyakorlatban: M25 gyorsforgalmi út Deák Csilla projektvezető Eger, 2017. október 18. TEMATIKA Előzmények, egy kis történelem Az autóút megvalósításának
I. Magyar Közlekedési Konferencia
I. Magyar Közlekedési Konferencia INFRASTRUKTÚRA BERUHÁZÁSOK FINANSZÍROZÁSÁNAK ELTÉRÉSEI A JELENTŐSEBB FORRÁSOK TÜKRÉBEN Macher András osztályvezető-helyettes 2017. október 19. Források típusai, volumenei
Veszprém Megyei Önkormányzat Közgyűlésének Elnöke 8200 Veszprém, Megyeház tér 1. Tel.: (88) , Fax: (88)
Veszprém Megyei Önkormányzat Közgyűlésének Elnöke 8200 Veszprém, Megyeház tér 1. Tel.: (88)545-011, Fax: (88)545-012 E-mail: mokelnok@vpmegye.hu Szám: 02/137-4/2017 E L Ő T E R J E S Z T É S a Veszprém
E L Ő TERJESZTÉS A BARANYA MEGYEI ÖNKORMÁNYZAT KÖZGYŰLÉSÉNEK 2009. ÁPRILIS 22-EI ÜLÉSÉRE. dr. Hargitai János, a közgyűlés elnöke
E L Ő TERJESZTÉS A BARANYA MEGYEI ÖNKORMÁNYZAT KÖZGYŰLÉSÉNEK 2009. ÁPRILIS 22-EI ÜLÉSÉRE IKTATÓSZÁM: 520 /2009. MELLÉKLETEK: 3 TÁRGY: Tájékoztató az M6-M60-as gyorsforgalmi út fejlesztésének állásáról
A Kormány /2013. ( ) Korm. rendelete. az M0 autóút 10. sz. és 11. sz. főút közti szakasza nyomvonalának kijelöléséről
A Kormány /2013. ( ) Korm. rendelete az M0 autóút 10. sz. és 11. sz. főút közti szakasza nyomvonalának kijelöléséről A Kormány a Magyar Köztársaság gyorsforgalmi közúthálózatának közérdekűségéről és fejlesztéséről
- KÖZÚTI FEJLESZTÉSEK - VASÚTI FEJLESZTÉSEK
EU támogatt mogatások felhasználhat lhatósága a -nál,, előkész szítettség, kapcsolódó feladatok ESETTANULMÁNYOK: - GYORSFORGALMI FEJLESZTÉSEK (RÉSZLETESEBBEN) - KÖZÚTI FEJLESZTÉSEK - VASÚTI FEJLESZTÉSEK
ALAGÚTÉPÍTÉS NIF PROJEKTJEIBEN november
ALAGÚTÉPÍTÉS NIF PROJEKTJEIBEN 2016. november MAYER ANDRÁS beruházási vezérigazgató-helyettes okleveles építőmérnök Master of Business Administration Tel.: (20)310-4756 Email: mayer.andras@nif.hu Alaptevékenységünk
Magyarország-Budapest: Építészeti, mérnöki és tervezési szolgáltatások 2014/S
1/5 Ez a hirdetmény a TED weboldalán: http://ted.europa.eu/udl?uri=ted:notice:292124-2014:text:hu:html Magyarország-Budapest: Építészeti, mérnöki és tervezési szolgáltatások 2014/S 163-292124 Magyar Közút
M6-M60 AUTÓPÁLYA GEOTECHNIKAI TERVEZÉSE AZ ELŐKÉSZÍTÉSTŐL A KIVITELEZÉSIG. Wolf Ákos
M6-M60 AUTÓPÁLYA GEOTECHNIKAI TERVEZÉSE AZ ELŐKÉSZÍTÉSTŐL A KIVITELEZÉSIG Wolf Ákos Tartalom 2 Bevezetés projekt ismertetés Geotechnikai tervezési feladatok útépítés hídépítés alagútépítés Tervfázisok
A 46/2011-ES KORMÁNYRENDELET SZERINTI ELLENŐRZÉS SZERVEZETI VÁLTOZÁSOK 2014-BEN AZ ÚJ ELLENŐRZÉSI STRUKTÚRA
A 46/2011-ES KORMÁNYRENDELET SZERINTI ELLENŐRZÉS SZERVEZETI VÁLTOZÁSOK 2014-BEN AZ ÚJ ELLENŐRZÉSI STRUKTÚRA DR. HAJAS TÜNDE KÖZBESZERZÉSI ELLENŐRZÉSI FŐOSZTÁLY 2014. NOVEMBER 28. A Közbeszerzési Felügyeletért
HU-Szeged: Műszaki ellenőrzési szolgáltatások 2013/S Tájékoztató az eljárás eredményéről. Szolgáltatásmegrendelés
1/5 Ez a hirdetmény a TED weboldalán: http://ted.europa.eu/udl?uri=ted:notice:200342-2013:text:hu:html HU-Szeged: Műszaki ellenőrzési szolgáltatások 2013/S 117-200342 Tájékoztató az eljárás eredményéről
A Független Mérnök tevékenysége az M6-M60-as autópályán. Műtárgyak:
A Független Mérnök tevékenysége az M6-M60-as autópályán Műtárgyak: A műtárgyak főbb műszaki jellemzői M6 141+300 192+200 54 db híd, ebből: 6 db völgyhíd (melyek összes hossza 2865 m!!) + egy Sió-híd (hossza:
JELENTÉS. a 2007-ben befejeződő autópálya beruházások ellenőrzéséről. 0813 2008. július
JELENTÉS a 2007-ben befejeződő autópálya beruházások ellenőrzéséről 0813 2008. július 2. Államháztartás Központi Szintjét ellenőrző Igazgatóság 2.1. Teljesítmény Ellenőrzési Főcsoport Iktatószám: V-14-71/2007-2008.
Közút üzemeltetés és felújítás emelt szinten. Szilvai József Attila vezérigazgató Magyar Közút NZrt.
Közút üzemeltetés és felújítás emelt szinten Szilvai József Attila vezérigazgató Magyar Közút NZrt. Teljes körű üzemeltetési és karbantartási tevékenység Üzemeltetés Karbantartás Szolgáltatás Közúthálózat
H/ számú. országgyűlési határozati javaslat. az M5-ös autópálya 3. fázisának megépítéséhez szükséges koncessziós szerződés módosításáról
MAGYAR KÖZTÁRSASÁG KORMÁNYA H/14339. számú országgyűlési határozati javaslat az M5-ös autópálya 3. fázisának megépítéséhez szükséges koncessziós szerződés módosításáról Előadó: Dr. Kóka János gazdasági
A NIF Zrt. nyilvántartásában lévő, ám vagyonkezelésébe nem I.Magyar Közlekedési Konferencia tartozó vagyonelemek
A NIF Zrt. nyilvántartásában lévő, ám vagyonkezelésébe nem I.Magyar Közlekedési Konferencia tartozó vagyonelemek A NIF ZRT. NYILVÁNTARTÁSÁBAN LÉVŐ, ÁM VAGYONKEZELÉSÉBE NEM TARTOZÓ VAGYONELEMEK Berecz Julianna
Kardos Gábor Fejlesztési programiroda - igazgató Nemzeti Infrastruktúra Fejlesztő Zrt.
Az állam szerepe az EU-s források felhasználása terén Kardos Gábor Fejlesztési programiroda - igazgató Nemzeti Infrastruktúra Fejlesztő Zrt. XV. Közlekedésfejlesztési és beruházási konferencia Bükfürdő,
Területrendezési (területi) tervezés
A TERÜLETRENDEZÉSI TERVEZÉS KÖZÚTI VONATKOZÁSAI, KÜLÖNÖS TEKINTETTEL AZ ORSZÁGOS TERÜLETRENDEZÉSI TERV FELÜLVIZSGÁLATÁRA Vezető területrendező tervező: Faragó Péter Magyar Regionális Fejlesztési és Urbanisztikai
Közbeszerzési Értesítő száma: 2018/28. Eljárás fajtája: Közzététel dátuma: Iktatószám: 821/2018 CPV Kód:
Vállalkozási szerződés Az M35 autópálya (II. ütem) 481. sz. főút - Berettyóújfalu (49+050-69+250 km sz.)közötti szakasz megépítése (kivitelezése)... tárgyban 2. számú módosítása Közbeszerzési Értesítő
Nemzeti, Kbt Nyílt eljárás - EKR
ELJÁRÁS AZONOSÍTÓ ADATAI zeti, Kbt. 115. Nyílt eljárás - E40 - Ajánlattételi szakasz Ajánlatkérő neve: Közbeszerzés tárgya: Budavári Önkormányzat Egészségügyi Szolgálata Maros u. 16/b. szakorvosi rendelő
ÉPÍTŐIPARI PROJEKTMENEDZSMENT. Állami és magánberuházásokban
ÉPÍTŐIPARI PROJEKTMENEDZSMENT Állami és magánberuházásokban PROJEKT FELÉPÍTÉSE Ötlet (előkészítés) Tervezés Optimalizálás (előkészítés) Pályáztatás Optimalizálás (előkészítés) Vállalkoztatás Használat
Eljárás fajtája: Közzététel dátuma: Iktatószám: 5590/2018 CPV Kód: Győri Evangélikus Egyházközség
2. számú szerződésmódosítás-a Győri Evangélikus Egyházközség Insula Lutherana épületegyüttesében kialakítandó Iskolaépület, Kossuth u. 16., Konvent épület, Szeretetház, Templom kert és kerítések, felújításának,
A MAGYAR KÖZÚTHÁLÓZAT MINŐSÉGI TENDENCIÁI HESZ GÁBOR FEJLESZTÉSI ÉS FELÚJÍTÁSI IGAZGATÓ
A MAGYAR KÖZÚTHÁLÓZAT MINŐSÉGI TENDENCIÁI HESZ GÁBOR FEJLESZTÉSI ÉS FELÚJÍTÁSI IGAZGATÓ MAGYARORSZÁG KÖZÚTHÁLÓZATA Gyorsforgalmi hálózat: Autópálya: 1173,3 km Autóút: 300,4 km Egyéb (csomóponti ág): 462,9
Közbeszerzési Értesítő száma: 2014/88
Korrigendum:Tervezés és vállalkozás: Mór Oroszlány Tatabánya (M1 autópálya) közötti kapcsolat javítása és Tatabánya Tata közös elkerülő út (1. sz. főút új nyomvonalra helyezése) megvalósíthatósági tanulmány
üzemeltetési feladatai
Az országos közúthk thálózat fenntartási, üzemeltetési feladatai Ercsey GáborG műszaki stratégiai igazgató A közlekedk zlekedés s helyzete, jövője j je ma Magyarországon gon Balatonföldv ldvár, 2008. május
VESZPRÉM MEGYE KÖZLEKEDÉSFEJLESZTÉSE A KORMÁNYZATI KÖZÚT- ÉS VASÚTFEJLESZTÉS TÜKRÉBEN
VESZPRÉM MEGYE KÖZLEKEDÉSFEJLESZTÉSE A KORMÁNYZATI KÖZÚT- ÉS VASÚTFEJLESZTÉS TÜKRÉBEN INTEGRÁLT KÖZLEKEDÉSFEJLESZTÉSI OPERATÍV PROGRAM 2014-2020 KÖZOP ÉS IKOP KERETEK ÖSSZEHASONLÍTÁSA KÖZOP teljes keret
KÓPHÁZA KÖZSÉG TELEPÜLÉSSZERKEZETI TERV ÉS HELYI ÉPÍTÉSI SZABÁLYZAT MÓDOSÍTÁSA
REGIOPLAN KÖRNYEZET- ÉS TELEPÜLÉSTERVEZŐ KFT. 9022 GYŐR, ÚJKAPU U. 13. TEL/FAX.: 96/529-751, 311-304 e-mail: regioplan@regioplan.hu KÓPHÁZA KÖZSÉG TELEPÜLÉSSZERKEZETI TERV ÉS HELYI ÉPÍTÉSI SZABÁLYZAT MÓDOSÍTÁSA
REGIOPLAN HEGYESHALOM HELYI ÉPÍTÉSI SZABÁLYZAT MÓDOSÍTÁSA A 12/2015.(XII.18.) ÖNKORMÁNYZATI RENDELETTEL JÓVÁHAGYOTT DOKUMENTÁCIÓ
REGIOPLAN KÖRNYEZET- ÉS TELEPÜLÉSTERVEZŐ KFT. 9022 GYŐR, ÚJKAPU U. 13. TEL/FAX.: 96/529-751, 311-304 e-mail: regioplan@regioplan.hu HEGYESHALOM HELYI ÉPÍTÉSI SZABÁLYZAT MÓDOSÍTÁSA A 12/2015.(XII.18.) ÖNKORMÁNYZATI
MODERN VÁROSOK PROGRAM
MODERN VÁROSOK PROGRAM Miről szól a Modern Városok Program? 23 megyei jogú város 23 megállapodás 3 ütem Megállapodások Első ütem: 13 város Második ütem: 6 város 2015-13 város 2016-6 város 2017-4 város
KÖZLEMÉNY A KÉPVISELŐK RÉSZÉRE
EURÓPAI PARLAMENT 2009-2014 Petíciós Bizottság 25.3.2010 KÖZLEMÉNY A KÉPVISELŐK RÉSZÉRE Tárgy: Jan Bubela, német állampolgár által benyújtott 0284/2008. számú petíció a tervezett prágai körgyűrűről Hana
H/3032. számú. országgyűlési határozati javaslat
MAGYAR KÖZTÁRSASÁG KORMÁNYA ORSZÁGG Y 0LfS I4I'V#k L Érkezett: 1007 MAJ 11. H/3032. számú országgyűlési határozati javaslat az elektronikus útdíjfizetési rendszer magyarországi bevezetéséről Előadó : Dr.
Előterjesztés. A Képviselő-testület 2013. október 10-i ülésére. Intézkedési Terv az Állami Számvevőszék ellenőrzésének megállapításaira
Előterjesztés A Képviselő-testület 2013. október 10-i ülésére Intézkedési Terv az Állami Számvevőszék ellenőrzésének megállapításaira Tisztelt Képviselő-testület! Az Állami Számvevőszék 2013. évi jelentését
M0 GYŰRŰ DÉLI SZEKTOR. M1-M6 autópályák (2+840-9+400 km sz.) közötti 2x3 sávos szakasza
M0 GYŰRŰ DÉLI SZEKTOR M1-M6 autópályák (2+840-9+400 km sz.) közötti 2x3 sávos szakasza Beruházó: Tervező: Mérnök: Kivitelező: Magyarország közúthálózata Az M0 gyűrű környezete Az M0 gyűrű áttekintő térképe
2012. évi Közhasznúsági jelentés és közhasznúsági melléklet
2012. évi Közhasznúsági jelentés és közhasznúsági melléklet Szeged, 2012. május 02. Az ELI-HU NONPROFIT KFT Közhasznúsági jelentése a 2012-es évről 1. SZÁMVITELI BESZÁMOLÓ Az ELI-HU Nonprofit Kft 2012.
Balatonakarattya Község Önkormányzata
Balatonakarattya Község Önkormányzata Az előterjesztés törvényességi szempontból megfelelő. Balatonakarattya, 2016. február 18. Polgár Beatrix jegyző E L Ő T E R J E S Z T É S Balatonakarattya Község Önkormányzat
I. Magyar Közlekedési Konferencia. MEGTERVEZZÜK, MEGÉPÍTJÜK! Nagy Róbert vezérigazgató Eger, október 18.
I. Magyar Közlekedési Konferencia MEGTERVEZZÜK, MEGÉPÍTJÜK! Nagy Róbert vezérigazgató Eger, 2017. október 18. 2016-BAN ÁTADOTT PROJEKTEK 2016-BAN ÁTADOTT VASÚTFEJLESZTÉSI PROJEKTEK Békéscsaba pályaépítési
Közúti infrastruktúra közlekedésbiztonsági kezelésének (KBHV, KBA) tapasztalatai beruházói szemszögből. Balatonföldvár, Egyházy Zita - NIF Zrt.
Közúti infrastruktúra közlekedésbiztonsági kezelésének (KBHV, KBA) tapasztalatai beruházói szemszögből Balatonföldvár, Egyházy Zita - NIF Zrt. - Közúti biztonsági hatásvizsgálatok szerepe a közúti projektek
VÁLLALKOZÁSI SZERZŐDÉS
VÁLLALKOZÁSI SZERZŐDÉS amely létrejött egyrészről a Debrecen Megyei Jogú város Önkormányzata (4024 Debrecen, Piac u. 20. sz.) képviseletében Kósa Lajos polgármester. mint Megrendelő, másrészről a Komplex-D
4. Napirend ELŐ TERJESZTÉS évi belső ellenőrzési terv
4. Napirend 2019. évi belső ellenőrzési terv 4. Napirend ELŐ TERJESZTÉS 2019. évi belső ellenőrzési terv Tisztelt Képviselő-testület! A költségvetési szervek belső kontrollrendszeréről és belső ellenőrzéséről
JELENTÉS. a 2008-ban befejeződő autópálya beruházások ellenőrzéséről. 0926 2009. augusztus
JELENTÉS a 2008-ban befejeződő autópálya beruházások ellenőrzéséről 0926 2009. augusztus 2. Államháztartás Központi Szintjét Ellenőrző Igazgatóság 2.1. Teljesítmény Ellenőrzési Főcsoport Iktatószám: V-2018-44/2008.
PROJEKTIRÁNYÍTÁS. 7 szerzõdéskötés 4 SZAKASZ KIVITELEZÉS 8 projektfelügyelet. 5 SZAKASZ BEFEJEZÉS 9 projektgondozás, dokumentálás
PROJEKTIRÁNYÍTÁS 1 SZAKASZ ELÕKÉSZÍTÉS 0 projekt kitalálása 1 alapadatok rögzítése 2 SZAKASZ TERVEZÉS 2 elõterv 3 tanulmányterv 4 engedélyezési terv 3 SZAKASZ KIVITELEZÉS 5 kiviteli terv ELÕKÉSZÍTÉS 6
1. Az autópályák, autóutak és főutak használatának díjáról szóló 36/2007. (III. 26.) GKM rendelet módosítása
A nemzeti fejlesztési miniszter 3/2015. (I. 29.) NFM rendelete az átalakított útdíjfizetési rendszer felülvizsgálatával összefüggő egyes miniszteri rendeletek módosításáról A közúti közlekedésről szóló
Közbeszerzési Értesítő száma: 2015/104
Korrigendum - Tervezési szerződés M34 gyorsforgalmi út Vásárosnamény-Záhony közötti szakasz tanulmánytervének,közúti biztonsági hatásvizsgálatának, megvalósíthatósági tanulmányának (MT), valamint környezetihatástanulmányának
Térségi közúti közlekedésfejlesztési koncepcionális vizsgálatok. Fehér Gergely II. Magyar Közlekedési Konferencia Eger, 2018.
Térségi közúti közlekedésfejlesztési koncepcionális vizsgálatok Fehér Gergely II. Magyar Közlekedési Konferencia Eger, 2018. november 13-15 Indok Jelenleg hazánkban jelentős közúthálózati fejlesztések
Az utak szolgálatában - zökkenőmentesen
Az utak szolgálatában - zökkenőmentesen Szilvai József Attila Műszaki vezérigazgató-helyettes XVIII. KÖZLEKEDÉSFEJLESZTÉSI ÉS BERUHÁZÁSI KONFERENCIA 2017. ÁPRILIS 26-28. BÜKFÜRDŐ TARTALOM 2016. évben megvalósult
E L Ő T E R J E S Z T É S
Előterjesztő: Tárgy: Iktatószám: Ügyintéző: Feladatot jelent: Véleményező bizottságok: E L Ő T E R J E S Z T É S Dr. Papp László polgármester Együttműködési megállapodás kötése a Magyar Állammal az Észak-Nyugati
Magyar joganyagok /2013. (IV. 30.) Korm. határozat - a Közlekedés Operatív Pr 2. oldal KÖZOP KÖZOP Az M30-26-os
Magyar joganyagok - 1241/2013. (IV. 30.) Korm. határozat - a Közlekedés Operatív Pr 1. oldal 1241/2013. (IV. 30.) Korm. határozat a Közlekedés Operatív Program 3. prioritásának forrásvesztési kockázat
VILLAMOS VASÚTI PÁLYÁK. Juhász Zsoltné tervező FŐMTERV ZRT. 2011. április 20. MISKOLC
VILLAMOS VASÚTI PÁLYÁK TERVEZÉSÉNEK TAPASZTALATAI Juhász Zsoltné tervező FŐMTERV ZRT. 2011. április 20. MISKOLC TÁRSASÁGUNK A FŐMTERV ZRT. Az ország egyik legnagyobb infrastruktúra tervezője 60 éve aktív
Tájékoztató a szerződés módosításáról/ké/ KÉ Eljárás fajtája: Közzététel dátuma: Iktatószám: 25740/2014 CPV Kód:
Közúti Biztonsági Hatásvizsgálatok (KBHV) és Közúti Biztonsági Auditok (KBA) elkészítése a 176/2011.(VIII.30.)Korm. Rendelet szerint. VI. rész 2. sz. módosítás Közbeszerzési Értesítő száma: 2014/152 Beszerzés
Az úthálózatvédelem új eleme a belső schengeni határon, a zalakomári iker mérőállomás pár
Az úthálózatvédelem új eleme a belső schengeni határon, a zalakomári iker mérőállomás pár Magyarország közúthálózata Gyorsforgalmi hálózat: Autópálya: 1167,7 km Autóút: 262,5 km Egyéb (csomóponti ág):
JELENTÉS. a 2006-ban befejeződő autópálya beruházások ellenőrzéséről június
JELENTÉS a 2006-ban befejeződő autópálya beruházások ellenőrzéséről 0712 2007. június 2. Államháztartás Központi Szintjét Ellenőrző Igazgatóság 2.1. Teljesítmény Ellenőrzési Főcsoport Iktatószám: V-14-47/2006-2007.
Az M9 gyorsforgalmi út Szekszárd-Dombóvár közötti szakasz gyorsított ütemű kiépítésének megvalósíthatósági tanulmánya
MEGBÍZÓ: SZEKSZÁRDI DUNA-HÍD KONZORCIUM Az M9 gyorsforgalmi út Szekszárd-Dombóvár közötti szakasz gyorsított ütemű kiépítésének megvalósíthatósági tanulmánya Kiegészítő kötet Tervszám: 0237 2003. FEBRUÁR
Nemzeti Útdíjfizetési Szolgáltató Zrt. Tulajdonos - Vagyonkezelő - Tulajdonosi joggyakorló
Nemzeti Útdíjfizetési Szolgáltató Zrt. Tulajdonos - Vagyonkezelő - Tulajdonosi joggyakorló ÁAK Zrt. története 2000. augusztus 29-én egyesül az ÉKMA Rt., a NYUMA Rt. és az ÁAK Rt. megalakult az ÁAK Zrt.
BESZÁMOLÓ. Sóly Község Önkormányzatának háromnegyed éves gazdálkodásáról
Sóly Község Önkormányzat Polgármestere Szám: /2017. BESZÁMOLÓ Sóly Község Önkormányzatának 2017. háromnegyed éves gazdálkodásáról Tisztelt Képviselő testület! A 2017. évi költségvetésről szóló, módosított
Szerződés módosítás - Puskás stadion rekonstrukcióhoz kapcsolódó tervellenőrzés kiegészítő mérnöki feladatai
Szerződés módosítás - Puskás stadion rekonstrukcióhoz kapcsolódó tervellenőrzés kiegészítő mérnöki feladatai Közbeszerzési Értesítő száma: 2016/129 Beszerzés tárgya: Szolgáltatásmegrendelés Hirdetmény
Hatály: 2014.IX.8. Magyar joganyagok - 230/2014. (IX. 5.) Korm. rendelet - az M35 autópálya ( oldal
Hatály: 2014.IX.8. Magyar joganyagok - 230/2014. (IX. 5.) Korm. rendelet - az M35 autópálya (481. 1. oldal 230/2014. (IX. 5.) Korm. rendelet az M35 autópálya (481. számú főút) Berettyóújfalu (M4 autópálya)
Határozati javaslat. Biatorbágy Város Önkormányzata Képviselő- testületének /2014.( ) határozata
Határozati javaslat Biatorbágy Város Önkormányzata Képviselő- testületének /2014.( ) határozata A Funkcióbővítő rehabilitáció KMOP-2009-5.2.2/B kódszámú Pest megyei településközpontok fejlesztése integrált
Építési alvállalkozói szerződés
Szerződésminta: Szerződés száma:./..év Építési alvállalkozói szerződés amely létrejött egyrészről.. lakhelye (székhelye):... képviseli:... cégjegyzékszáma... regisztrációs száma 1 :... nyilvántartó cégbíróság...
E L Ő T E R J E S Z T É S Enying Város Önkormányzat Képviselő-testületének 2015. szeptember 14. napján tartandó rendkívüli nyílt ülésére
E L Ő T E R J E S Z T É S Enying Város Önkormányzat Képviselő-testületének 2015. szeptember 14. napján tartandó rendkívüli nyílt ülésére Tárgy: Döntési javaslatok az Enying város önkormányzati épületeinek
DOROG VÁROS POLGÁRMESTERE 2510 DOROG BÉCSI ÚT 71. 2511 DOROG PF.:43. TF.: 06 33 431 299 FAX.: 06 33 431 377 E-MAIL : PMESTER@DOROG.
DOROG VÁROS POLGÁRMESTERE 2510 DOROG BÉCSI ÚT 71. 2511 DOROG PF.:43. TF.: 06 33 431 299 FAX.: 06 33 431 377 E-MAIL : PMESTER@DOROG.HU E l ő t e r j e s z t é s a Képviselő-testület 2008. március 28-i ülésére
Város Polgármestere ELŐTERJESZTÉS. A Várhegy Ingatlanfejlesztő és Forgalmazó Kft. kérelméről
Város Polgármestere 2051 Biatorbágy, Baross Gábor utca 2/a. Telefon: 06 23 310-174/112, 113, 142 mellék Fax: 06 23 310-135 E-mail: polgarmester@pmh.biatorbagy.hu www.biatorbagy.hu ELŐTERJESZTÉS A Várhegy
A 8. sz. főút és térségének fejlesztési elképzelései Veszprém megye vonatkozásában április 18.
A 8. sz. főút és térségének fejlesztési elképzelései Veszprém megye vonatkozásában 2013. április 18. Országos Területrendezési Terv kivágat 8. sz. főút térsége A gyorsforgalmi- és főúthálózat nagytávú
A gazdasági és közlekedési miniszter. /2006. (..) GKM rendelete
III3R/61/2/2006. TERVEZET A gazdasági és közlekedési miniszter /2006. (..) GKM rendelete az Útpénztár fejezeti kezelésű előirányzat felhasználásának szabályozásáról, valamint az országos közúthálózattal
FÓKUSZOK AZ UNIÓS PROJEKTEK BELSŐ ELLENŐRZÉSE SORÁN. Budapest, december 6.
FÓKUSZOK AZ UNIÓS PROJEKTEK BELSŐ ELLENŐRZÉSE SORÁN Budapest, 2012. december 6. Szereplők I. Belső ellenőrzés Pályázó/Kedvezményezett Külső ellenőrzések Szereplők II. - Hazai szervezetek Állami Számvevőszék
