A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK

Méret: px
Mutatás kezdődik a ... oldaltól:

Download "A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK"

Átírás

1 TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET... 6 A.I ÜZEMELTETÉS 6 A.I.1 NEM TERVEZETT KIESÉSEK 6 A.II ÁLLAPOT FENNTARTÁS 7 A.II.1 KARBANTARTÁS 7 A.II.2 ANYAGMINŐSÉG 8 A.II.3 FIZIKAI GÁTAK ÁLLAPOTA 10 A.III ESEMÉNYEK 11 A.III.1 JELENTETT ESEMÉNYEK 11 A.III.2 EGYÉB ESEMÉNYEK 11 B. AZ ÜZEMELTETÉS BIZTONSÁGA B.I BIZTONSÁGI RENDSZEREK ÉS BERENDEZÉSEK 12 B.I.1 MŰKÖDÉSEK 12 B.I.2 RENDELKEZÉSRE ÁLLÁS 13 B.II FELKÉSZÜLTSÉG 14 B.II.1 ÜZEMELTETŐ SZEMÉLYZET 14 B.II.2 BALESETELHÁRÍTÁS 14 B.III KOCKÁZAT 15 B.III.1 KONFIGURÁCIÓS KOCKÁZAT 15 B.III.2 KEZDETI ESEMÉNYEK 15 B.III.3 ZÓNASÉRÜLÉSI KOCKÁZAT 16 C. BIZTONSÁG IRÁNTI ELKÖTELEZETTSÉG C.I EMBERI TEVÉKENYSÉG 17 C.I.1 ELTÉRÉS A TERVSZERŰ ÁLLAPOTTÓL 17 C.I.2 EMBERI TÉNYEZŐ 18 C.I.3 SUGÁRVÉDELMI PROGRAM HATÉKONYSÁGA 19 C.I.4 IPARI BIZTONSÁGI PROGRAM HATÉKONYSÁGA 21 C.II JAVULÁSRA TÖREKVÉS 22 C.II.1 ÖNÉRTÉKELÉS 22 C.II.2 ÜZEMELTETÉSI TAPASZTALATOK VISSZACSATOLÁSA 22 C.II.3 JAVÍTÓ INTÉZKEDÉSEK HATÉKONYSÁGA 23 ÖSSZEFOGLALÁS

2 BEVEZETÉS A csernobili baleset után 1989-ben alapított Atomerőműveket Üzemeltetők Világszövetsége (WANO) a Teljesítmény mutatók programjának keretében a tagerőművek által leginkább alkalmazott biztonsági mutatókból állította össze az üzemeltetési biztonsági mutatók rendszerét. A WANO üzemeltetési biztonsági mutatók segítséget nyújtanak az üzemeltetőnek a működés, a fejlődés monitorozásában, továbbá lehetőséget biztosítanak a más erőművek teljesítményével való összehasonlításra, valamint a biztonság javítását szolgáló források és prioritások megfelelő elosztására. A nemzetközi összehasonlításra kevésbé alkalmas, reaktor-specifikus, inkább a belső tapasztalatok hasznosításának és az erőmű illetve a személyzet biztonsági teljesítményének mérésének, azaz az önértékelésnek egyik eszköze az erőmű biztonsági mutató rendszere (BMR). A biztonsági mutatók rendszer olyan mutatók öszszessége, amelyek jellemzik az erőmű biztonságos működését, és azt számszerűsített formában mutatják be. A Nemzetközi Atomenergia Ügynökség (NAÜ) ajánlása alapján a években kialakított és 2002-ben bevezetett biztonsági mutató rendszer legfelső szintjén az üzemeltetés biztonsági színvonala áll, amely a biztonságosan üzemelő erőművet jellemző három tulajdonságra támaszkodik. A három fő tulajdonság az erőmű normál üzemelése, az erőmű üzemeltetési biztonsága és az erőművi személyzet biztonságra irányuló magatartása. Mivel ezek a tulajdonságok nem mérhetők közvetlenül, a rendszert ki kellett terjeszteni a könnyen számítható vagy közvetlenül mérhető mutatók szintjéig. Ennek szellemében a BMR további három alsóbb szintre tagozódik. Ezek az általános mutatók szintje, a csoportmutatók szintje és a specifikus (jellemző) mutatók szintje ben 69 specifikus mutató alkotta a teljes rendszer alsó szintjét. A rendszer alsó szintű mutatóinak fizikai értéke öszszehasonlításra kerül a mutatóhoz rendelt célértékekkel (stratégiai cél, éves cél, nem elfogadható érték). Az összehasonlítás eredményeként kialakul a mutató pontértéke, amely alapján a mutatóhoz rendelt súlyfaktor alkalmazásával kiszámítható a fölső szinten lévő mutatók pontértéke. A pontérték alapján minden mutató besorolható a négy minőségi kategória valamelyikébe. A négy, színekkel is jellemzett kategória a következő: kiváló tartomány (zöld), működési tartomány (fehér), figyelmeztető tartomány (sárga), nem elfogadható tartomány (piros). A hatósági korlátozás alá eső mutatók esetén a nem elfogadható érték úgy kerül megállapításra, hogy az szigorúbb, mint az adott mutatóra vonatkozó korlát. Így a mutató nem elfogadható (piros) értéke nem azt jelenti, hogy az erőmű túllépi a vonatkozó biztonsági korlátot. Ezzel az erőmű törekszik arra, hogy a biztonsági korlátokhoz képest jelentős tartalékok maradjanak. Természetesen, a piros minősítésű mutatók esetén az erőmű megfogalmazza azokat a szükséges javító intézkedéseket, amelyek a mutató javulását célozzák. A BMR három tulajdonságát alkotó mutatóinak évi éves értékeit mutatja be a oldalon lévő három ábra. A három fölső szinten a mutatóknak csak pontértéke van, míg az alsó szinten lévő mutatók boksza a baloldali cellában a fizikai értéket is tartalmazza. Néhány mutató esetén az értékek blokki szintre vannak lebontva. Ezeknél a mutató értékét a legroszszabb (legkisebb pontszámú) érték képezi. A rendszerben szerepel két olyan mutató, amelynél a biztonsági rendszerek jellemzői (rendelkezésre állás és szivattyúk indítási megbízhatósága) külön kerülnek kiszámításra. A mutatók mindegyike rendelkezik egy kóddal, amely tükrözi a mutatónak a rendszerben elfoglalt helyét. A BMR kezelését 2005-től egy web alapú program segíti. A program segítségével az erőmű dolgozói a társasági intraneten folyamatosan figyelemmel kísérhetik a biztonsági mutatók alakulását. 2

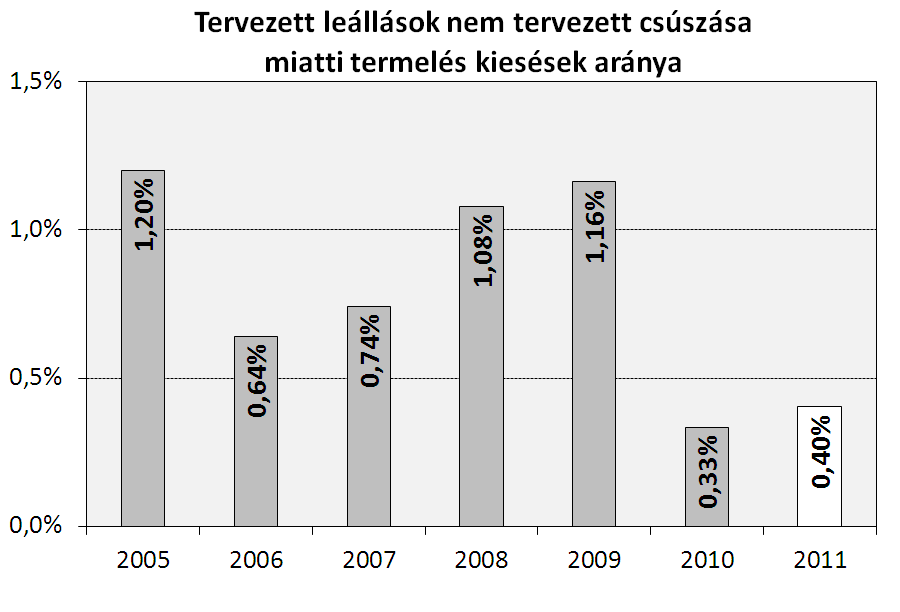

3 A WANO MUTATÓK A Paksi Atomerőmű rendelkezésre állására között jelentős hatást gyakorolt a 2003-ban a 2. blokkon bekövetkezett üzemzavar következményeinek felszámolása. A helyreállítási munkák befejezése után, 2007-től a rendelkezésre állás újra meghaladta a WANO középértéket. A WANO mutatók többsége nem számít reaktorspecifikusnak, ezeknél a mutatóknál a paksi adat a WANO összes érvényes adatot szolgáltató blokkjával kerül összehasonlításra. Ugyanakkor, néhány mutató szoros függésben van a reaktor típusával, így ezeknél a mutatóknál az összehasonlítás egy szűkebb csoporttal, a paksi reaktorokhoz hasonló, ún. nyomottvizes (PWR) reaktorral üzemelő blokkok csoportjával történik. A WANO különböző időintervallumokra (1 év, 18 hónap, 2 év, 3 év) képezi a mutatókat, az összevetés ebben a kiadványban az adott évre vonatkozó 1 évre számított mutatók alapján történik. A hét év adatait bemutató grafikonokon paksi oldalról a négy blokk értékéből képzett számtani átlag szerepel, a WANO oldaláról viszont két mutató kivételével nem a számtani átlag, hanem a medián érték az összevetés jellemzője. Ez tulajdonképpen azt jelenti, hogy azt vizsgáljuk, a paksi átlagblokk a WANO blokkok jobbik, vagy gyengébbik feléhez tartozik-e. W.1 Rendelkezésre állás A mutató a tervezett és nem tervezett teljesítmény kiesésekkel csökkentett termeléshez viszonyítja az elméletileg megtermelhető villamos energia mennyiségét. A rendelkezésre állás általános jellemzést nyújt az erőmű üzemeltetésének és karbantartásának színvonaláról. W.2 Nem tervezett termeléskiesések aránya A mutató a nem tervezett termeléskiesésnek az adott időszak alatt elméletileg megtermelhető villamos energiához viszonyított aránya százalékban től a évi üzemzavarnak gyakorlatilag már nem volt hatása erre a mutatóra. A évek magasabb értékének oka elsősorban a főjavítások csúszása a tervezetthez képest, 2010-ben pedig a két primerköri tömörtelenség elhárítása miatti nem tervezett kiesés rontotta a mutató értékét. W.3 Nem tervezett kényszer termeléskiesések aránya a blokk üzemelése alatt A mutató a blokkok üzemideje alatt a nem tervezett kényszer termeléskieséseknek, valamint az ugyanezen idő alatt a tervezett leállásokból és azok esetleges nem tervezett csúszásából adódó termeléskieséssel csökkentett elméletileg megtermelhető villamos energiának az aránya. 3

4 Az évek többségében a paksi blokkok az üzembiztosabb blokkok közé tartoztak ban a kényszer kiesések mértéke a turbinák csappantyúinak javítása illetve az 1. blokki impulzuscső törés miatti blokkleállás következtében meghaladta a WANO medián értékét, míg 2010-ben a két primerköri tömörtelenség elhárítása miatti nem tervezett kiesés rontotta a mutató értékét. A Paksi Atomerőmű évi biztonsági mutatói W kritikus órára eső automatikus ÜV-1 működések száma Az ÜV-1 szintű reaktorvédelmi működés során az összes szabályzó rúd aktív zónába való beejtésével megtörténik a reaktor azonnali leállítása. A WANO mutató a 7000 kritikus órára jutó automatikus reaktorvédelmi működések számát jelzi. Azt fejezi ki, hogy mennyire sikerül elkerülni azokat a termohidraulikai vagy reaktivitás tranzienseket, amelyek automatikus védelmi működéshez vezetnek. A TH rendszer rendelkezésre állása 2010-ig jobb volt a PWR típusú blokkokra számolt középértéknél ben a TH rendszer rendelkezésre állásása elmaradásának oka az elvárt szinttől egy tolózár mágnes kapcsolójának meghibásodása, amely egy próba során került felfedésre. A mutató évi gyengébb értékét a ciklikus próbák során felfedett két üzemképtelenség magas becsült üzemképtelenségi ideje, a évi kedvezőtlenebb értékét pedig az egyik üzemzavari tápszivattyú többszöri meghibásodása okozta. Ennél a mutatónál a WANO medián értéke évek óta 0, ezért a grafikonon a számtani átlagok láthatók ben nem történt a mutató képzésénél figyelembe veendő reaktorvédelmi működés Pakson. W.5 Biztonsági rendszerek rendelkezésre állása A mutató a berendezés üzemképtelenségi ideje / a rendszer elvárt üzemképességi ideje / ágak száma hányadosként képződik (azaz valójában a rendelkezésre nem állás fokát jelzi). A WANO a nagynyomású aktív zóna üzemzavari hűtőrendszerre (ZÜHR - TH), az üzemzavari tápvízrendszerre (RR) és az üzemzavari villamos betáplálás (QD) rendszerekre képezi a mutatókat. Ennél a mutatónál a paksi érték között rosszabb volt a WANO középértéknél, ben kevesebb üzemképtelenség fordult elő a QD rendszer esetén, így a mutató jelentőset javult ben egy sikertelen próba miatti becsült üzemképtelenségi idő rontotta le a mutató értékét. 4

5 W.6 Üzemanyag megbízhatóság Ez az index a primerköri víz stacioner jód-131 és jód- 134 aktivitásának felületi urán szennyeződésre és teljesítményszintre korrigált, illetve egy konstans leiszapolási (víztisztítási) rátára normált értéke, így alkalmas az esetleges üzemanyag tömörtelenség mértékének kifejezésére. A mutató értékét az évek többségében sikerül a WANO PWR középérték alatt tartani. Az elszenvedett dózisok döntő hányada a blokkok főjavításához kötődik ben a biztonságnövelő átalakítások végrehajtása okozta a többlet dózisterhelést. W.8 Vegyészeti index A mutató a legfontosabb szennyeződések koncentrációját követi figyelemmel a gőzfejlesztő leiszapolásban és a tápvízben. Értéke akkor 1, ha a szennyeződések koncentrációja nem éri el a WANO által definiált határértéket. Az üzemanyag kazetták az 1-3. blokkon között, a 4. blokkon pedig 2008-ig gyakorlatilag folyamatosan tömörek voltak, hiszen az értékek mindegyike nagyságrendekkel a WANO által ajánlott 19 Bq/g határérték alatt volt. A 4. blokki érték a évi főjavítás után jelezte, hogy az aktív zónába az átrakás során valószínűleg néhány tömörtelen fűtőelem került be. A tömörtelenség mértéke nem érte el a blokk soron kívüli leállítását előíró mértéket. A tömörtelen kazetta a évi főjavítás során eltávolításra került a zónából. A évi mérések azt jelezték, hogy az 1. és 4. blokkon 1-1 tömörtelen fűtőelem pálca üzemelt az aktív zónában. W.7 Kollektív dózis A mutató az erőmű és a külső vállalkozók összes dolgozója, valamint a látogatók által elszenvedett külső és belső sugárterhelés egy blokkra vonatkoztatott értéke. A WANO vegyészeti index értéke ötödik éve haladja meg a hosszú éveken át tapasztalt 1.0 értéket harmadik negyedéve óta a 3. és 4. blokkon a tápvízben a diszperz vas koncentrációja nagyobb a WANO vonatkozó határértékénél. Az eltérés 2008-ban nőtt, 2009-ben pedig csökkent, majd 2010-ben újra nőtt. A magasabb diszperz vas koncentráció 2010-ben az 1. kiépítésen is megjelent. Az okok kiderítésére a szakmai szervezetek kiterjedt vizsgálati programot indítottak. W.9 Munkabaleseti mutató A mutató számszerűen kifejezi a 200 ezer munkaórára eső, egy vagy egynél több napos munkaképtelenséget (nem számítva a baleset napját), vagy munkaképesség-korlátozást okozó balesetek számát. Információt nyújt az erőműben dolgozó személyzet munkavédelmének hatékonyságáról. 5

6 A Paksi Atomerőmű mutatója között 0.8 körüli értéken szóródott ben jelentős javulást sikerült elérni. A 2010-es és 2011-es érték némileg gyengébb a kiugróan jó évinél, de összességében kedvezőnek mondható. A WANO középértékhez való további közeledéshez jelentős javulásra lenne szükség. W.10 Külső vállalkozók munkabaleseti mutatója Az erőmű területén munkát végző vállalkozók munkabaleseti mutatóját 2008-ban vezette be a WANO. Képzése megegyezik a W.9 mutatóval évi paksi értéke 1.73, míg a WANO számtani átlag W.11 Hálózati okok miatt bekövetkezett termelés kiesések aránya Ez a mutató is 2008-ban került először kiszámításra, a hálózati okok miatt bekövetkezett termeléskiesésnek és az adott időszak alatt elméletileg megtermelhető villamos energiának az arányát fejezi ki ben Pakson nem volt ilyen jellegű termelés kiesés, míg a WANO számtani átlaga 0.14%. A mutató éves értéke 2011-ben blokkonként: 82.55%, 90.92%, 89.07%, 92.02%., az erőműves átlag pedig 88.64%. Ez az érték az erőmű működése óta elért legjobb eredmény. A.I.1.2 Kényszer termeléskiesések aránya A mutató a kényszer termeléskiesések és az elméletileg megtermelhető villamos energia hányadosa, korábban a Belső okok miatt bekövetkezett nem tervezett termeléskiesések aránya mutató komponenseként közvetett módon volt a rendszerben, önállóan 2011-től kezdődően képezzük. A BIZTONSÁGI MUTATÓ RENDSZER A mutatók trendjét ábrázoló grafikonokon az oszlopok színezése megegyezik az adott évben a mutató minősítését jellemző színnel. Ez alól kivétel a szürke szín, ami azt jelzi, hogy az adott évben a mutató nem volt része a BMR-nek. A mutatókhoz rendelt célkitűzések megváltozhatnak, alapvetően szigorodhatnak, ezért előfordulhat, hogy azonos vagy jobb értékkel rendelkező mutató minősítése mégis rosszabb lesz. A mutató értéke 2011-ben blokkonként: 0,07%, 0,20%, 0,49%, 0,38%, az erőműves átlag pedig 0.29 %. A. NORMÁL ÜZEMMENET A.I A.I.1 Üzemeltetés Nem tervezett kiesések A.I.1.1 Rendelkezésre állás A mutató megegyezik a WANO rendelkezésre állás mutatóval, a grafikon a BMR szerinti minősítést mutatja be. A.I.1.3 Tervezett leállások nem tervezett csúszása miatti termelés kiesések aránya A mutató a tervezett leállások nem tervezett csúszása miatti termelés kiesések és az elméletileg megtermelhető villamos energia hányadosa, korábban a Belső okok miatt bekövetkezett nem tervezett termeléskiesések aránya mutató komponenseként közvetett módon volt a rendszerben, önállóan től kezdődően képezzük. 6

7 A.II.1.1 Főjavítás utáni ismételt berendezés karbantartás A mutató a főjavítást követő 6 hét alatt a karbantartott berendezésekre bejegyzett hibanaplók számának és a főjavítás alatt elvégzett munkautasítási feladatok számának arányát tükrözi. A főjavítás 2011-ben a 2. blokkon 3 nappal, a 3. blokkon pedig 4 nappal tartott tovább az eredetileg tervezettnél. A mutató értéke 2011-ben blokkonként: 0%, 0,79%, 0,82%, 0%. A.I.1.4 Belső okok miatt bekövetkezett nem tervezett termeléskiesések száma A mutató értéke értelemszerűen blokkonként képződik, értékei 2011-ben rendre: 99.88%, 99.90%, 99.75%, 99.85%, az erőműre pedig 99.85%., ami azt jelenti, hogy a főjavítások alatt karbantartott berendezések mindössze 0.15%-a esetén kellett 6 héten belül újra javítani az adott berendezést. A.II.1.2 Javító karbantartási feladatok teljesülésének aránya A mutató arról nyújt információt, hogy a betervezett javító karbantartási feladatokat milyen arányban sikerült az ütemterveknek megfelelően végrehajtani ben a belső okok miatt bekövetkezett nem tervezett termeléskiesések száma 21, a blokkok közötti megoszlása: 4;7;4;6. A mutató értéke ben kiemelkedően alacsony volt, de a 2011-es érték is alacsonyabb a előtti évek átlagánál. A.II Állapot fenntartás A.II.1 Karbantartás 2007-ben bevezetésre került az Integrált Műszaki Rendszer megvalósításának új szoftver eszköze (2007-ben PassPort, 2009-től AssetSuite6), amely a karbantartás irányítását is támogatja. Emiatt ben és 2009-ben új mutatók kerültek bevezetésre a BMR-be a karbantartási terület értékelésére. A mutató évi értéke 88.02%. A.II.1.3 Heti operatív feladatok teljesülésének aránya A mutató arról nyújt információt, hogy a betervezett heti operatív karbantartási feladatokat milyen arányban sikerült az ütemterveknek megfelelően végrehajtani. 7

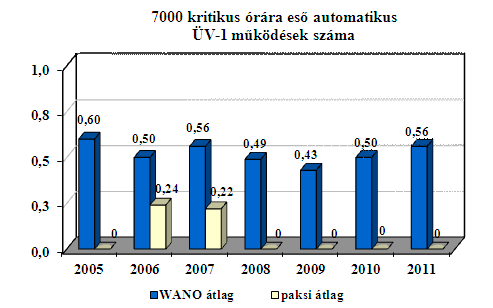

8 A mutató évi értéke 92.83%. A.II.1.4 A késve elindított hibaelhárítások aránya A mutató 2009-től része a rendszernek, tájékoztatást nyújt arról, hogy az 1-3 biztonsági osztályokba sorolt berendezések meghibásodásának elhárítása megkezdődött-e az előírt határidőn belül. A mutató értékét kevés kivételtől eltekintve sikerült az évek többségében kettő százalék alatt tartani. A sikertelen vizsgálatok döntő hányada nyomáspróbákon fellépő tömörtelenség. A.II.2 Anyagminőség A.II.2.1 Szekunderköri vízkémiai mutató A mutató hasonlóan képződik, mint a WANO vegyészeti index, értéke akkor 1, ha a szennyeződések koncentrációja nem éri el a megadott határértéket. A mutató évi értéke 17.55%, ami további javításra szorul. A.II.1.5 Sikertelen biztonságtechnikai felülvizsgálatok aránya A biztonságtechnikai felülvizsgálatok közel fele szerkezeti vizsgálat, jelentős még a nyomáspróbák, tömörségpróbák, szuperkontroll vizsgálatok és beállítások részaránya. A szekunderköri vízkémiai mutató 2011-ben jelentősen megváltozott, a tápvíz vas paraméter ki lett emelve egy önálló mutatóba, helyette a nitrát koncentráció került be. A jelentős változás miatt a korábbi évekkel való összehasonlításra nincs lehetőség. Az 1. blokk visszaindulása után a szekunderköri magas ph-jú vízüzem bevezetését követően a páratlan gőzfejlesztőkben a vezetőképesség megemelkedett. A rövid ideig tartó tranziens okozta a megszokottól magasabb, de a határértékektől lényegesen alacsonyabb gőzfejlesztő leiszapolásnál mért klorid, szulfát és nátrium koncentráció értékeket. 8

9 A.II.2.2 Ciklusszám kihasználási mutató Az atomerőmű főbb gépészeti berendezéseinek méretezése során a főkonstruktőr a különféle várható üzemi-, üzemzavari- és baleseti üzemmódok figyelembe vételével és nagy biztonsági tartalékkal végzett számításokkal megállapította az egyes igénybevételi ciklusok megengedett mennyiségét a berendezések teljes tervezett élettartamára. A mutató az igénybevételekhez tartozó ciklusszámok tényleges és a 30 évre tervezett fogyási ütemének viszonyát fejezi ki. Fontos megjegyezni, hogy 2006-tól a korábbi 30 éves tervezett élettartamhoz képest már 50 éves üzemeltetési időszak figyelembe vételével kerül kiszámításra a mutató értéke. A mutató kedvezőtlen értékét az 1. kiépítésen az okozza, hogy magas a fővízköri hurkok 137 bar-os tömörségpróbájának a száma. A problémát az üzemidő hosszabbítás kapcsán bevezetésre kerülő új terheléskatalógus fogja megszünteti. Az új terheléskatalógus szerinti ciklusnyilvántartás hivatalos bevezetésére csak annak hatósági jóváhagyását követően kerülhet sor. A mutató minden blokk minden gőzfejlesztőjénél azt jelzi, hogy a tartalék csövek fogyási üteme jelentősen alatta van a megengedett értéknek, így a megnövelt üzemelési élettartam végéig elégséges hőátadó felület fog rendelkezésre állni a gőzfejlesztők névleges teljesítményének biztosításához. A.II.2.3 Gőzfejlesztők tartalék hőátadó csöveinek fogyása mutató A gőzfejlesztő hőátadó csövei választják el radioaktív primerköri víztől a nem radioaktív szekunderköri tápvizet, amelyből a turbinák meghajtásához szükséges gőz keletkezik. Ezek a hőátadó csövek a karbantartás alatt alapos anyagvizsgálati ellenőrzésen esnek át, és az igen szigorú kritériumot meghaladó repedésük esetén ledugózásra kerülnek. A ledugózás természetesen csökkenti az eredetileg betervezett 10%-os mértékű tartalék hőátadó felületet. A mutató azt vizsgálja, hogy a tartalék csövek tényleges fogyási üteme hogyan viszonyul a teljes élettartamra számított normál fogyási ütemhez. A.II.2.4 Szekunderköri diszperz vas 2011-től a tápvízben mért diszperz vas koncentráció önálló mutatóként szerepel a rendszerben. Hasonlóan a korábbi évekhez, a évben is megállapítható volt, hogy a főjavításokat követő időszak- 9

10 ban magasabb az adott blokkon a tápvíz vas koncentráció. A tápvíz vas koncentráció értékek minden blokkon magasabbak a évi alacsony értékeknél. Az egyértelmű okot a ben végrehajtott vizsgálati programok nem derítették ki, ezért tovább folytatódnak a vizsgálatok és elemzések. A Paksi Atomerőmű évi biztonsági mutatói A.II.3 Fizikai gátak állapota A nukleáris biztonság harmadik alapelve, hogy rendelkezni kell olyan eszközökkel, amelyek meggátolják a radioaktív anyagok környezetbe való kikerülését. Az alapelv teljesítésének műszaki eszközeként az atomerőmű tervezője mérnöki védelmi gátakat alkalmazott. E szerint a személyzet, a lakosság és a környezet védelmét a radioaktív anyagokkal szemben egy szivárgásmentes gátakból álló sorozat biztosítja. A klasszikus védelmi gát-sorozat három elemből áll. Az első gát az üzemanyag pálca burkolata, amely ideális esetben megakadályozza a maghasadás során keletkező radioaktív izotópok kijutását a hűtőközegbe. A pálca esetleges tömörtelensége miatt a hűtőközegbe került illetve az egyéb okokból felaktiválódott hűtőközegből a radioaktív szennyeződés kijutását második gátként a primerköri hűtőkör berendezéseinek nagy nyomás elviselésére tervezett fala biztosítja. A harmadik védelmi gát a primerköri berendezéseket magába foglaló helyiségek és a lokalizációs torony által alkotott hermetikus tér fala, amelynek elsődleges feladata a maximális tervezési üzemzavar során a hermetikus térbe kikerült radioaktív szennyező anyagok környezetbe való kijutásának megakadályozása. Az alábbi három mutató a védelmi gátak állapotának figyelésére szolgál. A 4. blokk évi főjavítása után megemelkedtek a primerköri hőhordozóban a hasadási termékek koncentrációi. Megállapításra került, hogy három frissen bekerült inhermetikus fűtőelem pálca valószínűsíthető az aktív zónában. A Műszaki Üzemeltetési Szabályzatban (MÜSZ) előírt jód izotópok koncentrációi nem érték el az azonnali blokkleállítást igénylő értékeket, a tömörtelen fűtőelemek a évi főjavítás során eltávolításra kerültek. A 4. blokki mutató érték 2010-ben tovább javult, viszont a 2011-es mérések alapján nem zárható ki, hogy a zónában egy tömörtelem fűtőelem pálca van. A évi mérések alapján az 1. blokkon is tömörtelen fűtőelem pálcát lehet valószínűsíteni. A.II.3.2 A primerkör tömörtelensége A.II.3.1 Üzemanyag megbízhatóság (WANO mutató) A mutató megegyezik a WANO üzemanyag megbízhatósági mutatóval, a grafikon a BMR szerinti minősítést mutatja be blokkonként az év végén. Primerköri tömörtelenség 2011-ben nem fordult elő. A.II.3.3 Hermetikus tér szivárgása A mutató blokkonként mutatja meg a főjavítások után elvégzett integrális tömörség-vizsgálatoknál mért szivárgásértékeket. (A megengedett hatósági érték 14.7 %/nap.) 10

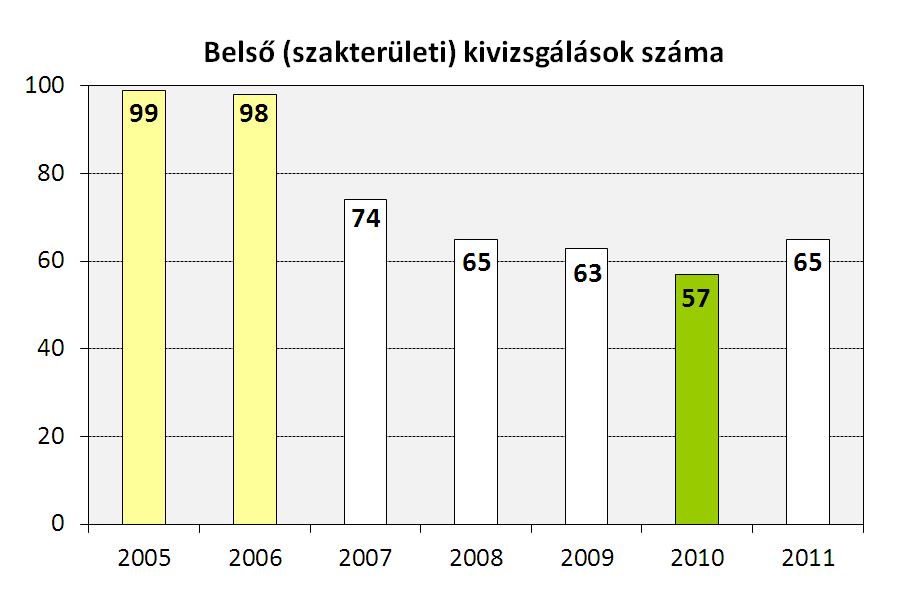

11 A.III.2 Egyéb események A.III.2.1 A belső kivizsgálások száma Az eljárásrend szerint ilyen vizsgálatra egyéb fontos esemény bekövetkeztekor van szükség, amit az érintett szakterület végez a biztonsági szervezet közreműködésével. Az integrális tömörségvizsgálatok eredményei alapján megállapítható, hogy azok valamennyi blokkon jelentős tartalékkal teljesítették a hatósági kritériumot 2011-ben is. Jelentős javulás volt tapasztalható az 1. kiépítésen. A.III Események A.III.1 Jelentett események A.III.1.1 Jelentésköteles események száma A Nukleáris Biztonsági Szabályzat (NBSz) szerint az atomerőműnek a blokkokon bekövetkezett, a jelentési kötelezettség alá tartozó minden eseményről eseti jelentést kell benyújtania a magyar nukleáris hatósághoz. A jelentendő jellemzően a nukleáris biztonságot befolyásoló - események körét az NBSz 1.25 számú útmutatója rögzíti. Ez a mutató a nukleáris biztonság egyik kulcsmutatója. A belső kivizsgálások száma között száz körüli értékű volt, 2007 óta viszont folyamatosan csökkent. A csökkenés 2011-ben nem folytatódott. Az események halmazában szerencsére nem lehet felfedezni gyakran ismétlődő, tipikus problémákat. Néhány olyan kategória van, amibe egynél több esetet lehet besorolni. Ezek közé tartozik a karbantartások során előforduló téves vágások, armatúrák tömörtelensége vagy meghibásodása, megszakítók meghibásodása, vízkifolyások. A.III.2.2 A hatóság által elrendelt kivizsgálások száma A.III.2.3 Hatóság által elrendelt kivizsgálások száma Ez a mutató azokat a nem jelentésköteles eseményeket tartja számon, amelyek kivizsgálását az erőmű előzőleg nem kezdeményezte, azt a hatóság elrendelése alapján végezte el. A jelentésköteles események száma a 2005 előtti időszakban 50 körüli értéken volt, között 40 alá csökkent, majd a években 30 körüli értékre csökkent. A évi eseményszám az erőmű üzemeltetési történetének eddigi legalacsonyabb értéke. A mutató értéke 2007 óta folyamatosan csökkent, 2010-ben sikerült elérni az ideális értéket ben viszont újra megnövekedett az esetek száma. 11

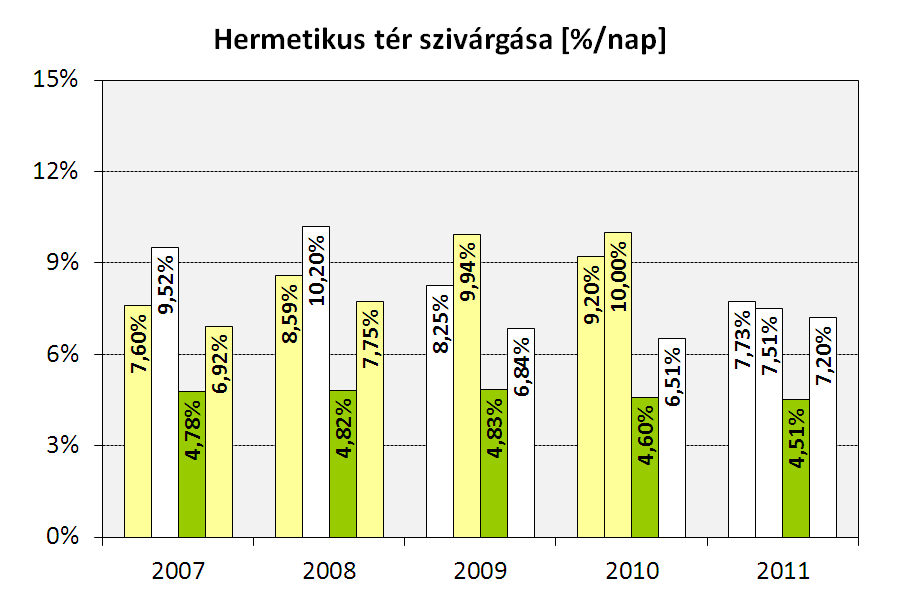

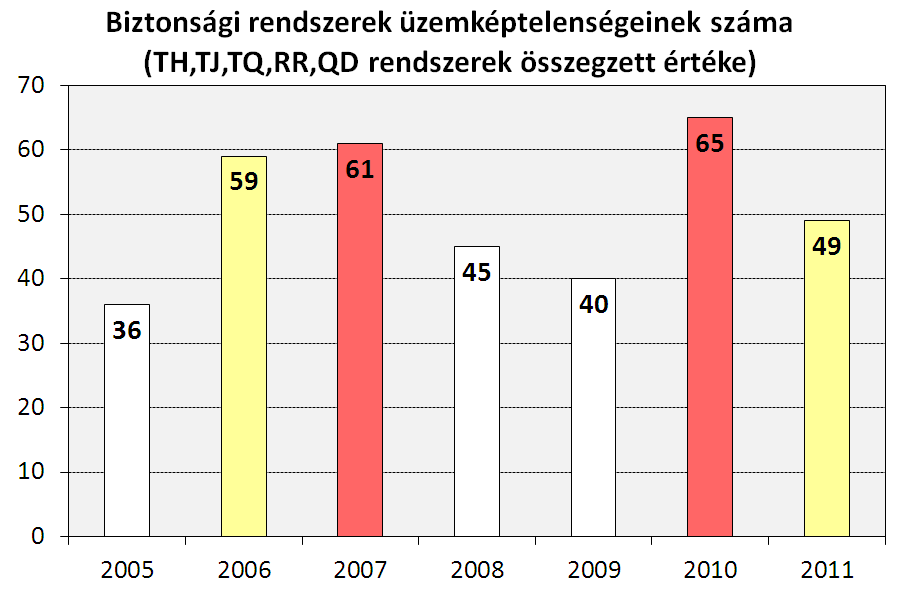

12 B. AZ ÜZEMELTETÉS BIZTONSÁGA B.I Biztonsági rendszerek és berendezések A nukleáris biztonság első két alapelve kimondja, hogy eszközöknek kell rendelkezésre állni a reaktor biztonságos leállítására és biztonságos leállított állapotban tartására, valamint a remanens hő elszállítására a reaktorleállítást követően a várható üzemi események és a tervezési üzemzavari állapotok során és azokat követően. Ezek az eszközök a biztonsági rendszerek és berendezések. B.I.1.2 ZÜHR működések száma Az elmúlt évekhez hasonlóan ZÜHR (aktív zóna üzemzavari hűtőrendszer) működés 2011-ben sem történt. B.I.1.3 Biztonsági villamos betáplálási rendszer működéseinek száma A biztonsági villamos betáplálási rendszer éles működését kiváltó esemény nem történt 2011-ben. B.I.1 Működések B.I.1.1 Automatikus reaktorvédelmi (ÜV-1) működések száma Míg a WANO mutató a 7000 kritikus órára jutó automatikus reaktorvédelmi működések számát jelzi, addig a BMR-ben a működések abszolút száma jelenik meg. B.I.1.4 ÜV-3 működések száma Az ÜV-3 szintű reaktorvédelmi működés eredményeként a szabályzó rúdcsoportok üzemi sebességgel történő leeresztésével a reaktor teljesítménye fokozatosan csökken ben újra sikerült ÜV-1 működés nélkül üzemeltetni a blokkokat ben az üzemeltetés során egy olyan esemény történt, amely ÜV-3 szintű védelmi működést idézett elő, a 2. blokkon egy hőmérsékletmérő hibája miatt rövid időre kiesett az 5. számú főkeringtető szivatytyú. 12

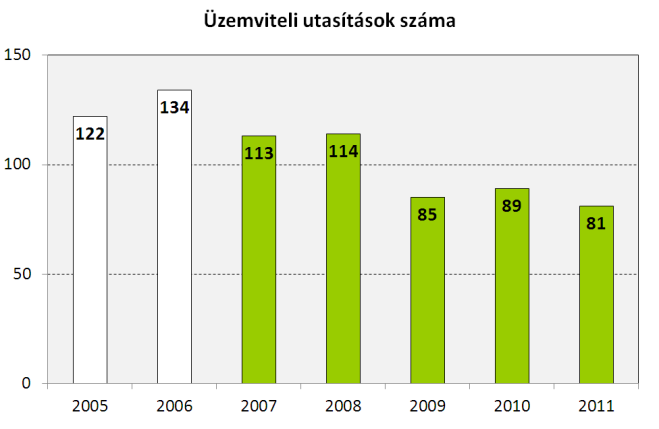

13 B.I.1.5 KÜTSZ működések száma Az elmúlt évekhez hasonlóan a kiegészítő üzemzavari tápvíz szivattyúk (KÜTSZ) éles indítására 2011-ben sem volt szükség. B.I.2 Rendelkezésre állás B.I.2.1 A biztonsági rendszerek üzemképtelenségeinek száma A grafikonon látható értékek tartalmazzák a tervezett és a nem tervezett üzemképtelenségeket, valamint a meghibásodásokat is. A BMR-ben további két rendszer (kisnyomású ZÜHR - TJ és sprinkler - TQ) is részt vesz a mutató képzésében. A 40QD02 dízelgenerátor május 5-én a 40XLIP1 próba végrehajtása során nem indult el. Mivel az előző sikeres indítása február 10-én volt, a becsült üzemképtelenségi idő mintegy 1010 óra lett, ami a QD rendelkezésre állási mutató jelentős romlását okozta. B.I.2.3 Biztonsági rendszerek próbák során felfedezett üzemképtelenségeinek aránya B.I.2.4 Dízelgenerátorok indítási megbízhatósága 2011-ben az üzemképtelenségek száma összesen 49 volt, ami megfelel a korábbi évek átlagának. Az üzemképtelenségek rendszerenkénti megoszlása: nagynyomású ZÜHR (TH) 6, kisnyomású ZÜHR (TJ) 6, sprinkler rendszer (TQ) 9, üzemzavari tápvíz és kiegészítő üzemzavari tápvíz rendszer (RR) 8, dízelgenerátor (QD) 20. B.I.2.2 Biztonsági rendszerek rendelkezésre állása A TH, RR és QD rendszerek rendelkezésre állása mutató megegyezik WANO mutatók fejezetben lévő mutatókkal ben 166 dízel indítás történt, egy esetben történt sikertelen indítás. A 40QD02 dízelgenerátor nem indulásának körülményeit a B41101 eseménykivizsgálás elemezte. A kivizsgálás során az indulás elmaradásának okát nem sikerült beazonosítani. B.I.2.5 A biztonsági rendszerek szivattyúinak indítási megbízhatósága A biztonsági rendszerek rendelkezésre állását alapvetően befolyásolják azok aktív elemei, a szivattyúk, amelyeknek szükség esetén indíthatóknak kell lenni. 13

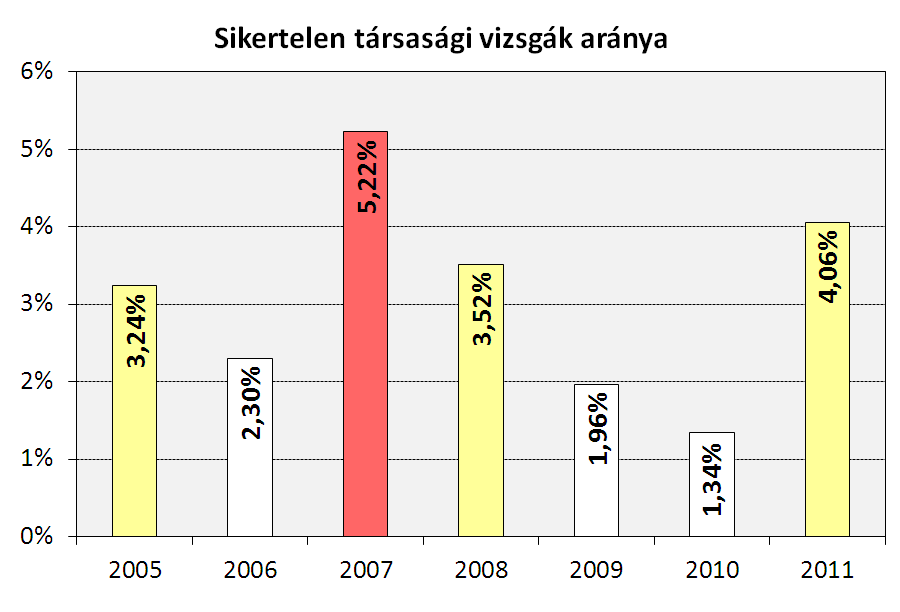

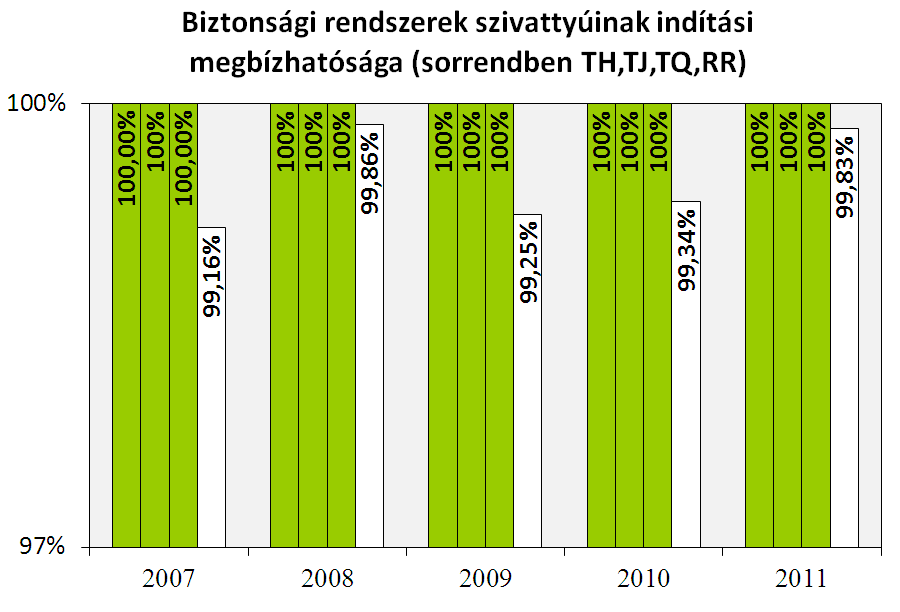

14 A biztonsági rendszerek szivattyúinak indítási megbízhatósága 2010-ben a TH,TJ,TQ rendszernél kiváló, az RR rendszernél jó volt. A Paksi Atomerőmű évi biztonsági mutatói B.II Felkészültség B.II.1 Üzemeltető személyzet Az atomerőművi blokkok biztonsága szempontjából kiemelkedő fontosságú munkakörben foglalkoztatott dolgozóknál az önálló munkavégzéshez hatósági, vagy társasági jogosító vizsga sikeres teljesítése is szükséges. Mind a társasági jogosító vizsgák, mind pedig a hatósági jogosító vizsgák a sikeres jogosító vizsga időpontjától legfeljebb 3 évig vagy visszavonásig érvényesek. A jogosítványok érvényességét sikeres szintentartó jogosító vizsga letételével, az érvénytartamon belül kell meghosszabbítani. B.II.1.1 Sikertelen hatósági vizsgák aránya A hatósági jogosító vizsgák letételére kötelezett munkaköröket az Országos Atomenergia Hivatal Nukleáris Biztonsági Igazgatóság határozza meg, illetve jelöli ki. A társasági vizsgára kötelezett munkavállalók vizsgázása során a 197 vizsgából 8 végződött sikertelenül. B.II.1.3 Oktatási intézkedések száma A mutató azokat az oktatási jellegű intézkedéseket veszi számba, amelyek a jelentésköteles események kivizsgálása során kerülnek elhatározásra. A mutató a hatósági vizsgára kötelezett üzemviteli és karbantartó személyzet felkészültségére utal ben a 160 vizsgából 4 végződött sikertelen minősítéssel. B.II.1.2 Sikertelen társasági vizsgák aránya Társasági jogosító vizsga letételére kötelezettek az atomerőmű biztonsága szempontjából kiemelt fontosságú üzemeltetői, karbantartói és háttérkiszolgálói munkakörök közül azok, amelyek nem tartoznak a hatósági jogosító vizsga szabályozás alá, de munkavégzésük az atomerőművi blokkok 1. és 2. biztonsági osztályába sorolt berendezéseivel van szoros kapcsolatban. A jelentésköteles események kivizsgálása során elhatározott oktatási intézkedések száma szoros összefüggést mutat a személyi hibás események számával, illetve a személyi hiba kategóriába eső beazonosított hiányosságok számával. B.II.2 Balesetelhárítás B.II.2.1 Balesetelhárítási gyakorlatok értékelése során elhatározott, azonnali intézkedést igénylő javító intézkedések átlagos száma A 2011-ben végrehajtott 13 gyakorlaton egy olyan hiányosság merült föl, amelyre azonnali intézkedés meghozatalára volt szükség. Az intézkedés keretében az Automata Hívó rendszer Erőmű Irányító Központban lévő számítógépét fejhallgatós mikrofonnal látták el. 14

15 B.II.2.2 Balesetelhárítási gyakorlatok javító intézkedéseinek hatékonysága A javító intézkedések hatékonysága a gyakorlatokon felmerülő problémák ismétlődéséből származtatható ben ismétlődő jellegű hiányosság nem fordult elő. B.II.2.3 Balesetelhárítási szakoktatáson résztvevők aránya A korábbi évek csökkenő trendje 2008-ban megtört, viszont a évi időszak nagyon jelentős javulást hozott. A javuláshoz az üzemeltetésben történő nagyobb odafigyelés, a berendezések műszaki állapotának javulása, illetve az időközben bevezetett Műszaki Üzemeltetési Szabályzat és Kezelési Utasítás módosítások járultak hozzá. B.III.1.2 MÜSZ sértések száma MÜSZ sértésnek tekintendő minden olyan esemény, amely során a MÜSZ korlátozás hatálya alá kerülés történik, és a MÜSZ-ben előírt intézkedések nem vagy nem az előírt időhatáron belül kerültek végrehajtásra, vagy a MÜSZ-ben előírt intézkedések végrehajtásra kerültek, de a korlátozás átlépése a megadott időn túl áll vagy állt fenn. A balesetelhárítási szakoktatásokon résztvevők aránya 2011-ben 99.2% volt, ami biztosítja, hogy az érintettek széles köre elsajátítja a vészhelyzet során teendőket. B.III Kockázat B.III.1 Konfigurációs kockázat B.III.1.1 MÜSZ korlátozás hatálya alá kerülések száma Ide tartozik minden olyan esemény, amely során a Műszaki Üzemeltetési Szabályzat (MÜSZ) valamelyik korlátozása nem teljesül, de megszegése nem következik be, mivel az előírt intézkedések végrehajtásával a határértéket vagy az előírt állapotot helyre lehet állítani. A évek során becsúszott 1-1 MÜSZ sértés kivétel nélkül a blokkok valamilyen tranziens üzemállapotában következett be ben sikerült teljes mértékben megfelelni a hatósági elvárásnak ben egy MÜSZ sértéssel járó esemény történt, amelynek kivizsgálása során számos javító intézkedés került megfogalmazásra. B.III.2 Kezdeti események B.III.2.1 Kezdeti események száma A kezdeti esemény a tervezett üzemi állapotoktól eltérést eredményező olyan esemény, amely a létesítményen belüli műszaki okok, a személyzet beavatkozása vagy a külső környezetből eredő mesterséges vagy természetes eredetű hatás következtében jön létre, és várható üzemi eseményekhez, tervezési üzemzavarokhoz vagy balesethez vezethet. 15

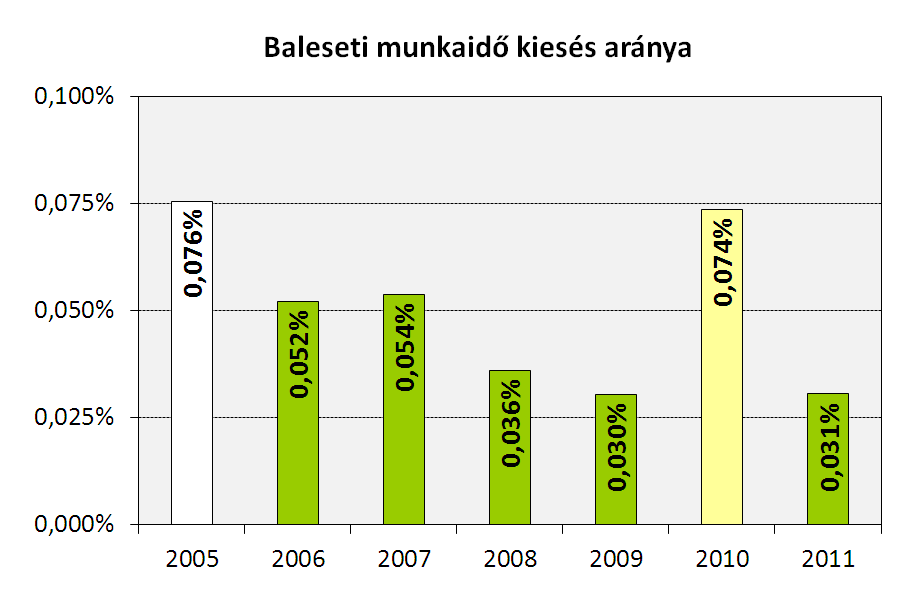

16 2011-ben mindössze egy kezdeti esemény elemzése vált szükségessé, nevezetesen a 2. blokki 5. FKSZ néhány órás kiesése. B.III.2.2 Kezdeti események által okozott feltételes zónasérülési valószínűség Megállapítható, hogy ez a kockázati összetevő a négy blokk esetében lényegében azonos. A hibahatáron belüli különbséget a blokkok között tapasztalható apróbb eltérések okozzák. B.III.3.2 Zónasérülési gyakoriság leállási állapotban A 2. blokki 5. FKSZ kiesése, mint kezdeti esemény 1. szintű PSA modellel történt elemzése alapján megállapítható volt, hogy a vizsgált üzemi esemény a kockázatra gyakorolt hatása szempontjából elhanyagolható, mivel a hozzá tartozó feltételes zónakárosodási valószínűség értéke nagyon alacsony. Az esemény során tehát a blokk zónakárosodással szembeni védettsége magas volt. A főjavítás és üzemanyag átrakás alatt a várható zónakárosodási gyakoriság évi aktualizált értéke , amely érték mindegyik blokkra érvényes. A 2011-ben lezárult leállási PSA hatósági felülvizsgálata keretében pontosításokat végeztek a modellekben (pl. kábel nyomvonalak tűzgátló burkolatainak figyelembe vétele), amelyek a mutató értékének javulását eredményezték. B.III.3 Zónasérülési kockázat B.III.3.1 Zónasérülési gyakoriság (névleges teljesítmény üzem, belső kezdeti események) A mutató az adott évi blokki főjavítások utáni referencia időpontra számított várható éves zónasérülési gyakoriság mértékével jellemzi az erőmű biztonságnövelő tevékenységét. 16

17 B.III.3.3 Zónasérülési gyakoriság (névleges teljesítmény üzem, tűz jellegű kezdeti események) Ideiglenes módosítás az a műveletsor, amelynek eredményeként a gépésztechnológiai, villamos, irányítástechnikai, számítástechnikai, vagy dozimetriai rendszereken - az érvényes megvalósulási tervtől, - az adott üzemviteli dokumentációban rögzített paraméterektől, vagy kapcsolási értékektől, - az üzemviteli dokumentációkban rögzített kapcsolási állapotoktól 24 óránál hosszabb ideig tartó, eltérő állapot jön létre. Az ideiglenes módosításként kezelt eltérő állapotot az első műszakilag lehetséges időpontban meg kell szüntetni, azaz vissza kell állítani az ideiglenes módosítást megelőző, terv szerinti állapotot, vagy az ideiglenes módosítást átalakításként kezelve véglegesíteni kell. A tűz kezdeti eseményeknek viszonylag jelentős, blokkonként különböző a szerepe a névleges teljesítményű üzemre jellemző kockázatban. Ennek oka az, hogy az egyes blokkokon kialakított kábelezés, a kábelek nyomvonalai és az egyes tűzszakaszokban található mennyiségei meghatározó módon eltérnek. B.III.3.4 Zónasérülési gyakoriság (névleges teljesítmény üzem, elárasztások) Az ideiglenes módosítások száma a 2008-as kiugróan magas érték után két évig csökkent, 2011-ben azonban újra megnőtt. C.I.1.2 MÜSZ hatálya alóli felmentések száma A belső elárasztás hatása névleges teljesítményű üzem alatt továbbra sem elhanyagolható. C. BIZTONSÁG IRÁNTI ELKÖTELEZETTSÉG C.I C.I.1 Emberi tevékenység Eltérés a tervszerű állapottól C.I.1.1 Ideiglenes módosítások száma Csakúgy, mint az előző évben, a MÜSZ-től eltérő üzemállapot ideiglenes engedélyeztetésére biztonságnövelő átalakítások elvégzése miatt volt szükség 2011-ben is. 17

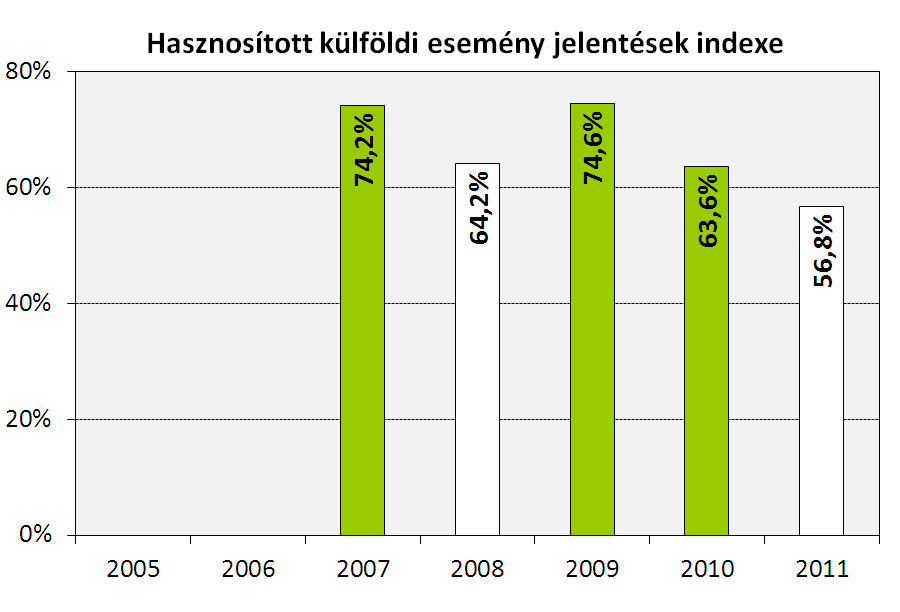

18 C.I.1.3 Üzemviteli utasítások száma Ez a mutató az üzemviteli dokumentumokban rögzítettektől ideiglenesen létrehozott eltérések számát tartalmazza, azaz az adott évben kiadott üzemviteli utasítások számát. C.I.2.3 Az utasítások be nem tartásának aránya A mutató értéke a jelentésköteles események kivizsgálása során megállapított összes előírás sértés és az összes megállapított személyi jellegű hiba hányadosa. A mutató értéke az elmúlt három évben igen kedvezően alakult. A 2010-es kiugróan magas érték 2011-ben jelentőset javult, a jelentésköteles események kivizsgálása során megállapított összes emberi hiba egyharmada volt valamilyen előírás megsértése. C.I.2 C.I.2.1 Emberi tényező MÜSZ sértések száma C.I.2.2 Emberi hibával terhelt események aránya A jelentésköteles események közül azokat számítjuk emberi hibával terhelteknek, ahol az esemény kivizsgálása során alapvető, közvetlen vagy hozzájáruló okként személyi vagy vezetési hiba kerül megállapításra. C.I.2.4 Munkavégzésre alkalmatlan állapot A mutató azoknak az erőmű területére belépett munkavállalóknak a száma, akik bizonyítottan megsértik a társaság által előírt munkára képes állapot rendészeti szabályait között a mutató folyamatosan növekedett, az utóbbi években pedig a %-os sávba került. Ez a mutató 2011-ben került be a rendszerbe, mivel a munkavégzésre alkalmatlan állapot tekintetében 2007 óta kedvezőtlen irányú változás volt megfigyelhető. Sajnos, a mutató 2011-ben is kedvezőtlenül alakult, az 55 esetből 9 esetben PA Zrt. aktív dolgozó esetében volt pozitív az alkoholszondás ellenőrzés eredménye. 18

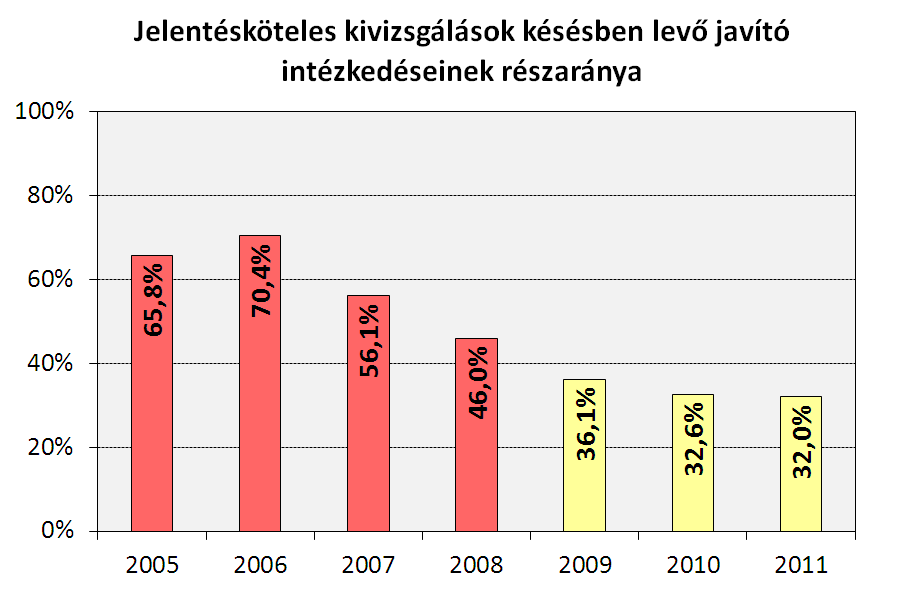

19 C.I.3 Sugárvédelmi program hatékonysága C.I.3.1 A sugárvédelmi kivizsgálási szint túllépések száma A korábbi évekkel ellentétben 2007-ben az Országos Sugárbiológiai és Sugáregészségügyi Kutató Intézet kilenc dolgozó esetében jelezte a hatósági filmdózismérők kiértékelése alapján a külső sugárterhelés kivizsgálási szint ( 6 msv/hó ) túllépését. A jogszabály alapján az ÁNTSZ Dél-dunántúli Regionális Intézete kivizsgálta az eseteket. A kivizsgálás a PA Zrt. terhére mulasztást nem állapított meg. A években nem fordult elő kivizsgálandó eset. C.I.3.2 Kollektív dózis számolt összes lekötött effektív dózis 0,31 személy * msv, a gamma-sugárzásból eredő belső sugárterhelés 0,935 személy * msv volt. A évi célok kitűzésénél a korábbi évekhez képest megemelésre került az éves cél (2800 személy*msv) és a nem elfogadható érték (3200 személy*msv) is, mivel a évre jelentős mértékű karbantartási és létesítési többletmunka került betervezésre. Az éves teljes kollektív dózis a megemelt célkitűzéseket is meghaladta. Ennek alapvető oka az, hogy míg 2010-ben a 4. blokki nagyjavítás 413 személy*msv kollektív dózissal, addig 2011-ben az 1. blokki nagyjavítás 1254,5 személy*msv kollektív dózissal járt ben a főjavítások alatt számos pótmunka került sugárveszélyes körülmények között végrehajtásra (az 1. blokkon a reaktorakna elárasztás kiépítése, az SZBV csonkok javítása, a PRISE-szerelés, a hidrogén rekombinátorok telepítése mind a négy blokkon). C.I.3.3 Szennyezettség terjedése A radioaktív szennyeződés ellenőrzött zónán belüli terjedésének megítélése 2007 előtt a magasabb kategóriába sorolt helyiségek száma alapján történt. A 2007-ben bevezetett új mutató a helyiség átsorolásokon kívül már figyelembe veszi a 3 hónapnál hosszabb ideig létező forrópontokat (az ún. forrópontban a mért dózisteljesítmény érték minimum egy nagyságrenddel meghaladja a mérési pont környezetében átlagosan mérhető dózisteljesítményt) is. A mutató képzésénél a helyiség magasabb kategóriába sorolása a forróponthoz képest ötszörös súllyal kerül figyelembe vételre. A grafikonon az oszlopok fölött a teljes kollektív dózis értéke, az oszlopok tövében a hatósági filmdozimetriai ellenőrzés alapján kapott kollektív dózis értéke látható ben a külső- és belső- sugárterhelésből eredő teljes kollektív dózis 3392 személy*msv volt. Ebből a hatósági film-dozimetriai ellenőrzés alapján kapott kollektív dózis 3284 személy*msv, a TL-dózismérők kiértékelése alapján kapott kollektív dózis 103,5 személy*msv, a neutronsugárzásból származó kollektív dózis 3,19 személy*msv, a feljegyzési szint feletti vizelet trícium aktivitás-koncentrációkból 2011-ben három helyiséget kellett legalább egy kampány idejére magasabb kategóriába átminősíteni, és 25 forrópont növelte a mutató értékét. 19

20 C.I.3.4 Folyékony és légnemű radioaktív kibocsátások C.I.3.6 Kis- és közepes aktivitású szilárd radioaktív hulladékok térfogata A mutató az adott évben a hordókban elhelyezésre előkészített, szilárdított hulladékok (beleértve a konténert) mennyiségét adja meg ben nem volt jelentős többlet kibocsátás, csak normál üzemi kibocsátások történtek. A Nukleáris Környezetvédelmi Üzem a kibocsátási és a meteorológiai adatok, illetve terjedési modell felhasználásával 2011-re is elvégezte a lakossági többlet sugárterhelés számítását. E számítás szerint a légköri és folyékony kibocsátásokból származó, a kritikus lakossági csoportra vonatkozó többlet lakossági sugárterhelés 2011-ben 48 nsv, ami olyan csekély mértékű, amit a lakosság minden tagja kb. 10 perc alatt megkap a természetes háttérsugárzásból. C.I.3.5 Kis- és közepes aktivitású folyékony radioaktív hulladékok térfogata 2011-ben az előző évek átlagához képest némileg kisebb mennyiségű kis- és közepes aktivitású szilárd radioaktív hulladék keletkezett. C.I.3.7 Nagy aktivitású radioaktív hulladékok térfogata A mutató térfogategységben adja meg az erőmű átmeneti tároló helyein tárolt nagy aktivitású szilárd hulladékainak nettó mennyiségét. A lepárlások mennyisége 2006-ban jelentősen megnőtt, ami a 2. blokki sérült fűtőelemek jelenlétéből, és a fűtőelemekhez köthető műveletekből származott ben a folyékony hulladék mennyiség lecsökkent a helyreállítás előtti átlagos szintre, a években pedig gyakorlatilag egy állandó értéken stabilizálódott ben kis- és közepes aktivitású folyékony radioaktív hulladékból jelentősen kevesebb keletkezett. A mutató értéke évről-évre erősen függ attól, hogy az adott évben történt-e közbenső rúd csere, ami jelentősebb mennyiségű hulladékot okoz. A évi mennyiség 84%-a 57 db közbenső rúd cseréje során tervezett módon keletkezett ban nem volt jelentősebb mennyiségű hulladékot okozó esemény illetve tervezett művelet, a években az elhasználódott elnyelő kazetták képezték a nagyaktivitású hulladék meghatározó hányadát. 20

21 C.I.4 Ipari biztonsági program hatékonysága C.I.4.1 Baleseti munkaidő kiesés aránya A mutató a munkabalesetek miatti táppénzes órák és az összes ledolgozott munkaóra aránya. C.I.4.3 Nem valós tűzriasztások aránya Ez a mutató az erőműben lévő többezer tűzjelző készülék megbízhatóságáról nyújt információt. A mutató a 2010-es gyengébb értéke után 2011-ben lecsökkent az előző évek kedvező szintjére, mivel a mutatót képző balesetek között nem fordult elő különösen hosszú gyógyulást igénylő eset ben megállt a tűzjelző központokra érkező téves tűzjelzések számának csökkenése, 2010-ben pedig növekedésnek indult, 2011-ben viszont újra csökkent. A harminc körüli éves érték megfelelően alacsonynak tekinthető. C.I nap vagy azt meghaladó munkaképtelenséggel járó munkabalesetek száma A mutató megegyezik a WANO munkabaleseti mutatójával. C.I.4.4 Tényleges tűzesetek száma A mutatót az NBSz 1.25 útmutatója alapján a hatóságnak bejelentett tűzesetek képezik. A mutató a bevezetése óta a legkedvezőbb értékét 2009-ben érte el, de a évi érték is nagyon jónak ítélhető, ami 2011-ben is megismétlődött. A mutatót képző 7 munkabalesetből 3 közlekedés, 4 munkavégzés során következett be. A munkabalesetek kiváltó oka jellemzően a figyelmetlenség és a rossz mozdulat volt, de néhány esetben a környezetnek, a rosszul megválasztott, vagy rossz munkaeszköznek is jelentős szerepe volt ben NBSz szerinti jelentésköteles tűzeset nem történt. 21

22 C.II Javulásra törekvés C.II.1 Önértékelés Az önértékelési mutatók a biztonsági és minőségbiztosítási ellenőrzések hatékonyságát vizsgálják. C.II.1.1 C.II.1.2 A független belső auditok végrehajtási aránya A független belsonsági ellenőrzések C.II.1.3 A független belső auditok által feltárt eltérések átlagos száma C.II.2 Üzemeltetési tapasztalatok visszacsatolása C.II.2.1 Az ismétlődő események száma Általában azokat az eseményeket tekintjük ismétlődőnek, amelyek közvetlen vagy alapvető oka hasonló és a korábban ezen okok megszüntetésére irányuló és végrehajtott javító intézkedések ellenére az esemény megismétlődött. A mutató a jelentésköteles események bázisán képződik. A mutatót 2005-től az auditált szervezetekre jutó eltérések átlagos száma alkotja ben tovább javult a mutató értéke. C.II.1.4 A független belső biztonsági ellenőrzések által feltárt eltérések átlagos száma 2011-ben csökkent a mutató értéke. A 10 ismétlődő eseményből 3 volt dózistúllépéses eset. További 5 esemény kötődött valamilyen megszakítóval illetve relével kapcsolatos, korábban is észlelt meghibásodáshoz. Ezeket az eseteket valamilyen műszaki megoldás alkalmazásával (általában típuscsere) igyekszik kezelni az illetékes szakterület. A dózistúllépéses esetek a munkavállalók szabálykövető magatartásával egyértelműen elkerülhetők. A nagy mennyiségben beépített (villamos) alkatrészek meghibásodási rátájának van egy gyárilag elfogadható mértéke (ami sajnos az esetek döntő többségében nem ismert), így a meghibásodások teljes kiküszöbölése valószínűleg nem megoldható ésszerű módon ben a felelős szakmai szervezet felülvizsgálta a biztonsági ellenőrzések hatékonyságát és jelentősen átalakította a vonatkozó szabályozási rendet. Az új elvek miatt jelentősen, mintegy 50%-al megnőtt az ellenőrzések száma és arányaiban több eltérés került megállapításra ben közel azonos számú ellenőrzés mellett az észrevételek száma csökkent, a mutató ezzel jelentősen javult ben a javuló trend tovább folytatódott. 22

23 C.II.2.2 A hasznosított külföldi esemény jelentések indexe A WANO és a NAÜ hozzáférést biztosít a tagerőművekben bekövetkezett események adatbázisához. A külföldi tapasztalatok hasznosításának érdekében az erőmű folyamatosan feldolgozza az események jelentéseit és igyekszik hasznosítani a leszűrt tanulságokat. Ennek a folyamatnak a hatékonyságát hivatott mérni a hasznosított esemény jelentések indexe mutató. C.II.2.4 Késésben lévő jelentésköteles kivizsgálások részaránya 2011-ben a 24 jelentésköteles esemény kivizsgálása közül egy zárult le egy napos késéssel. A mutató trendjében jelentős ingadozás figyelhető meg. A beérkezett események típusuktól függően eltérő súllyal vesznek részt a hasznosítási folyamatban, amit a mutató is követ. Értelemszerűen a legnagyobb figyelmet a biztonsági szempontból leginkább fontos események kapják ben a beérkezett több száz esemény szűrése után feldolgozásra jelölt 53 esemény közül 30 került hasznosításra. C.II.3 Javító intézkedések hatékonysága C.II.3.1 Jelentésköteles kivizsgálások késéssel rendelkező javító intézkedéseinek részaránya C.II.2.3 A jelentésköteles kivizsgálások átlagos késése A mutatót jelentősen érintő változás történt az új NBSz 2011 augusztusi kiadásával, hiszen a jelentésköteles esemény kivizsgálási jegyzőkönyvének beküldésére vonatkozó 30 napos kötelezettség 45 napra módosult ben a cégvezetés továbbra is nagy figyelmet fordított a kivizsgálások javító intézkedéseinek végrehajtására, ennek fenntartása megerősítheti a kedvező irányú változást ben a 24 jelentésköteles esemény kivizsgálása közül egy zárult le egy napos késéssel. 23

24 C.II.3.2 Belső auditok késéssel rendelkező javító intézkedéseinek részaránya C.II.3.4 Belső auditok javító intézkedései végrehajtásának átlagos késése 2008 előtt a mutató folyamatosan problémás volt, viszont az elmúlt négy évben jelentős javulás következett be. C.II.3.3 Kivizsgálások javító intézkedései végrehajtásának átlagos késése A mutató évi értéke jelentősen javult az előző évhez képest, ami döntő részben a vezető auditor fokozott feladat utógondozói tevékenységének volt köszönhető. A késéssel rendelkező javító intézkedések végrehajtásának átlagos késése jelentősen csökkent az elmúlt évhez képest, azaz összességében javult a határidőre történő végrehajtás fegyelme. 24

25 ÖSSZEFOGLALÁS A biztonsági mutatókat a korszerű, nemzetközi ajánlások alapján kidolgozott, a korábbi évek értékelésekor is alkalmazott struktúrában foglaltuk össze. Ez a rendszer tartalmazza egyben a biztonságot érintő események információit is. Külön, kiemelve értékeltük a nemzetközi összehasonlításra is alkalmas WANO mutatókat. A gyűjtött információk alapján kijelenthető, hogy a Paksi Atomerőmű négy blokkja 2011-ben is alapvetően a Műszaki Üzemeltetési Szabályzat előírásait betartva üzemelt. A reaktorok aktív zónájának ellenőrzése folyamatosan biztosított volt. A normál technológia üzemeltetése és karbantartása az előírások szerint történt, a biztonság szintje megfelelő volt. Az erőmű blokkjainak általános biztonsági állapotát névleges teljesítményen leginkább jellemző mutató, a belső, technológiai kezdeti eseményekre vonatkoztatott zónasérülési gyakoriság az elemzések szerint 2011-ben blokktól függően /év közötti, ami megfelel a hasonló korú nyugati erőművek értékének. Az üzemanyag tömörsége az 2-3. blokkokon folyamatosan biztosított volt. A 4. blokkon a évi főjavítás során azonosításra és eltávolításra került az előző évi főjavítás során az aktív zónába berakott tömörtelen fűtőelemeket tartalmazó szabályozó kazetta. A 4. blokki üzemanyag megbízhatósági mutató érték 2010-ben javult. A évi mérések alapján nem zárható ki, hogy az 1. és 4. blokki aktív zónában van egy-egy tömörtelem fűtőelem-pálca. Összességében elmondható, hogy a nukleáris biztonság szempontjából fontos mérnöki gátak megfelelően funkcionáltak. A nukleáris biztonsági hatóság felé jelentésköteles és így központilag kivizsgált események száma ben a teljes eddigi üzemeltetési időszak legalacsonyabb értéke volt. Reaktorvédelmi működés a reaktorok kritikus állapotában 2011-ben nem történt, a biztonsági berendezések rendelkezésre állása jónak mondható. A 2011-es év sugárvédelmi szempontból megfelelőnek nevezhető. Az egyéni maximális sugárterhelés (15.9 msv) alacsony maradt. A kollektív dózis tekintetében a évi célok kitűzésénél a korábbi évekhez képest megemelésre került az éves cél (2800 személy*msv) és a nem elfogadható érték (3200 személy*msv) is, mivel a évre jelentős mértékű karbantartási és létesítési többletmunka került betervezésre. Az éves teljes kollektív dózis a megemelt célkitűzéseket is meghaladta. Ennek alapvető oka az, hogy míg 2010-ben a 4. blokki nagyjavítás 413 személy*msv kollektív dózissal, addig ben az 1. blokki nagyjavítás 1254,5 személy*msv kollektív dózissal járt ben a főjavítások alatt számos pótmunka került sugárveszélyes körülmények között végrehajtásra (az 1. blokkon a reaktorakna elárasztás kiépítése, az SZBV csonkok javítása, a PRISE-szerelés, a hidrogén rekombinátorok telepítése mind a négy blokkon) ben három olyan sugárvédelmi szakterületet érintő esemény történt, amely kivizsgálást vont maga után. A radioaktív kibocsátások jóval a hatósági határérték alatt maradtak, hiszen az atomerőmű 2011-ben 0.2%-ban használta ki a kibocsátási korlátot. Összegezve a nukleáris környezetellenőrzés évi mérési eredményeit, kijelenthető, hogy az atomerőmű és a Kiégett Kazetták Átmeneti Tárolója együttes hatása a környezetre sugárvédelmi szempontból elhanyagolható volt. A 2011-es évet sikeres évként lehet értékelni a Paksi Atomerőmű történetében, hiszen a nukleáris biztonság abszolút elsődlegességének biztosítása mellett sikerült rekordszintű termelési eredményt elérni. Meggyőződésünk szerint az atomerőmű évi biztonsági teljesítménye is jelentősen hozzájárult ahhoz, hogy Magyarországon a Paksi Atomerőmű társadalmi elfogadottságának szintje továbbra is igen magas, a évi felmérések szerint 70% fölötti értékű. 25

26 26

27 27

28 28

A Paksi Atomerőmű 2009. évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET...

A Paksi Atomerőmű 2009. évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET... TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET... 6 A.I ÜZEMELTETÉS 6 A.I.1 NEM TERVEZETT KIESÉSEK 6 A.II ÁLLAPOT FENNTARTÁS 7 A.II.1 KARBANTARTÁS

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... 7 A.I ÜZEMELTETÉS 7 A.I.1 NEM TERVEZETT KIESÉSEK 7 A.I.2 RADIOAKTÍV HULLADÉKOK 8 A.II ÁLLAPOT

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A. NORMÁL ÜZEMMENET... 3 B. AZ ÜZEMELTETÉS BIZTONSÁGA... 5

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A. NORMÁL ÜZEMMENET... 3 B. AZ ÜZEMELTETÉS BIZTONSÁGA... 5 TARTALOMJEGYZÉK BEVEZETÉS... 2 A. NORMÁL ÜZEMMENET... 3 A.I ÜZEMELTETÉS 3 A.I.1 NEM TERVEZETT KIESÉSEK 3 A.II ÁLLAPOT FENNTARTÁS 3 A.II.1 KARBANTARTÁS 3 A.II.2 ANYAGMINŐSÉG 4 A.II.3 FIZIKAI GÁTAK ÁLLAPOTA

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK TARTALOMJEGYZÉK BEVEZETÉS...2 A WANO MUTATÓK...3 A BIZTONSÁGI MUTATÓ RENDSZER...7 A. NORMÁL ÜZEMMENET...7 A.I ÜZEMELTETÉS 7 A.I.1 NEM TERVEZETT KIESÉSEK 7 A.I.2 RADIOAKTÍV HULLADÉKOK 8 A.II ÁLLAPOT FENNTARTÁS

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET...

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... 7 A.I ÜZEMELTETÉS 7 A.I.1 NEM TERVEZETT KIESÉSEK 7 A.I.2 RADIOAKTÍV HULLADÉKOK 8 A.II ÁLLAPOT

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK

A Paksi Atomerőmű évi biztonsági mutatói TARTALOMJEGYZÉK TARTALOMJEGYZÉK BEVEZETÉS...2 A WANO MUTATÓK...3 A BIZTONSÁGI MUTATÓ RENDSZER...7 A. NORMÁL ÜZEMMENET...7 A.I ÜZEMELTETÉS 7 A.I.1 NEM TERVEZETT KIESÉSEK 7 A.I.2 RADIOAKTÍV HULLADÉKOK 8 A.II ÁLLAPOT FENNTARTÁS

Részletesebben

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET...

A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET... TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 6 A. NORMÁL ÜZEMMENET... 6 A.I ÜZEMELTETÉS 6 A.I.1 NEM TERVEZETT KIESÉSEK 6 A.II ÁLLAPOT FENNTARTÁS 7 A.II.1 KARBANTARTÁS

Részletesebben

BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... 7 B. AZ ÜZEMELTETÉS BIZTONSÁGA... 13

BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... 7 B. AZ ÜZEMELTETÉS BIZTONSÁGA... 13 TARTALOMJEGYZÉK BEVEZETÉS... 2 A WANO MUTATÓK... 3 A BIZTONSÁGI MUTATÓ RENDSZER... 7 A. NORMÁL ÜZEMMENET... 7 A.I ÜZEMELTETÉS 7 A.I.1 NEM TERVEZETT KIESÉSEK 7 A.I.2 RADIOAKTÍV HULLADÉKOK 8 A.II ÁLLAPOT

Részletesebben

SUGÁRVÉDELMI HELYZET 2003-BAN

SUGÁRVÉDELMI HELYZET 2003-BAN 1 SUGÁRVÉDELMI HELYZET 2003-BAN 1. BEVEZETÉS Az atomerőműben folyó sugárvédelemi tevékenység fő területei 2003-ban is a munkahelyi sugárvédelem és a nukleáris környezetvédelem voltak. A sugárvédelemmel

Részletesebben

SUGÁRVÉDELMI EREDMÉNYEK 2014-BEN

SUGÁRVÉDELMI EREDMÉNYEK 2014-BEN SUGÁRVÉDELMI EREDMÉNYEK 2014-BEN 1. BEVEZETÉS Az atomerőműben folyó sugárvédelemi tevékenység fő területei 2014-ben is a munkahelyi sugárvédelem és a nukleáris környezetvédelem voltak. A sugárvédelemmel

Részletesebben

TARTALOMJEGYZÉK. A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A. NORMÁL ÜZEMMENET... 3

TARTALOMJEGYZÉK. A Paksi Atomerőmű évi biztonsági mutatói BEVEZETÉS... 2 A. NORMÁL ÜZEMMENET... 3 A Paksi Atomerőmű 6. évi biztonsági mutatói TARTALOMJEGYZÉK BEVEZETÉS... A. NORMÁL ÜZEMMENET... A.I ÜZEMELTETÉS A.I. NEM TERVEZETT KIESÉSEK A.II ÁLLAPOTFENNTARTÁS A.II. KARBANTARTÁS A.II. ANYAGMINŐSÉG

Részletesebben

SUGÁRVÉDELMI EREDMÉNYEK 2016-BAN. Dr. Bujtás Tibor

SUGÁRVÉDELMI EREDMÉNYEK 2016-BAN. Dr. Bujtás Tibor SUGÁRVÉDELMI EREDMÉNYEK 2016-BAN Dr. Bujtás Tibor 1. BEVEZETÉS Az atomerőműben folyó sugárvédelemi tevékenység fő területei 2016-ban is a munkahelyi sugárvédelem és a nukleáris környezetvédelem voltak.

Részletesebben

SUGÁRVÉDELMI EREDMÉNYEK 2007-BEN

SUGÁRVÉDELMI EREDMÉNYEK 2007-BEN SUGÁRVÉDELMI EREDMÉNYEK 2007-BEN 1. BEVEZETÉS Az atomerőműben folyó sugárvédelemi tevékenység fő területei 2007-ben is a munkahelyi sugárvédelem és a nukleáris környezetvédelem voltak. A sugárvédelemmel

Részletesebben

SUGÁRVÉDELMI ÉRTÉKELÉS 2012. ÉVRE

SUGÁRVÉDELMI ÉRTÉKELÉS 2012. ÉVRE SUGÁRVÉDELMI ÉRTÉKELÉS 2012. ÉVRE 1. BEVEZETÉS Az atomerőműben folyó sugárvédelemi tevékenység fő területei 2012-ben is a munkahelyi sugárvédelem és a nukleáris környezetvédelem voltak. A sugárvédelemmel

Részletesebben

2016. november 17. Budapest Volent Gábor biztonsági igazgató. Biztonsági kultúra és kommunikáció

2016. november 17. Budapest Volent Gábor biztonsági igazgató. Biztonsági kultúra és kommunikáció 2016. november 17. Budapest Volent Gábor biztonsági igazgató Biztonsági kultúra és kommunikáció MVM Paksi Atomerőmű Zrt. jelenleg egy atomerőmű működik az országban a hazai villamosenergia-termelés több

Részletesebben

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság telefon

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság   telefon A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2010. ÉVI TEVÉKENYSÉGÉNEK HATÓSÁGI ÉRTÉKELÉSE KIVONAT 2011. JÚLIUS Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság

Részletesebben

ORSZÁGOS ATOMENERGIA HIVATAL

ORSZÁGOS ATOMENERGIA HIVATAL A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2006. ÉVI TEVÉKENYSÉGÉNEK HATÓSÁGI ÉRTÉKELÉSE KIVONAT ORSZÁGOS ATOMENERGIA HIVATAL NUKLEÁRIS BIZTONSÁGI IGAZGATÓSÁG 2007. SZEPTEMBER TARTALOMJEGYZÉK TARTALOMJEGYZÉK...

Részletesebben

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság telefon

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság   telefon A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2011. ÉVI HATÓSÁGI ÉRTÉKELÉSE KIVONAT 2012. JÚLIUS Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. Nukleáris Biztonsági Igazgatóság www.oah.hu,

Részletesebben

Atomerőmű. Radioaktívhulladék-kezelés

Atomerőmű. Radioaktívhulladék-kezelés Atomerőmű. Radioaktívhulladék-kezelés Lajos Máté lajos.mate@osski.hu OSSKI Bővített fokozatú sugárvédelmi tanfolyam 2016. október 13. Országos Közegészségügyi Központ (OKK) Országos Sugárbiológiai és Sugáregészségügyi

Részletesebben

A PAE 1-4. BLOKK HERMETIKUS TÉR SZIVÁRGÁS-KORLÁT CSÖKKENTÉS LEHETŐSÉGÉNEK VIZSGÁLATA. Az OAH-ABA-03/16-M1 kutatási jelentés rövid bemutatása

A PAE 1-4. BLOKK HERMETIKUS TÉR SZIVÁRGÁS-KORLÁT CSÖKKENTÉS LEHETŐSÉGÉNEK VIZSGÁLATA. Az OAH-ABA-03/16-M1 kutatási jelentés rövid bemutatása A PAE 1-4. BLOKK HERMETIKUS TÉR SZIVÁRGÁS-KORLÁT CSÖKKENTÉS LEHETŐSÉGÉNEK VIZSGÁLATA. Az OAH-ABA-03/16-M1 kutatási jelentés rövid bemutatása Készítette: Kapocs György PM Kft TSO szeminárium, 2017.május

Részletesebben

SAJTÓTÁJÉKOZTATÓ. 2012. január 30. az MVM Zrt. elnök-vezérigazgatója

SAJTÓTÁJÉKOZTATÓ. 2012. január 30. az MVM Zrt. elnök-vezérigazgatója SAJTÓTÁJÉKOZTATÓ 2012. január 30. Baji Csaba a PA Zrt. Igazgatóságának elnöke az MVM Zrt. elnök-vezérigazgatója Hamvas István a PA Zrt. vezérigazgatója 1 2011. évi eredmények Eredményeink: - Terven felüli,

Részletesebben

SAJTÓTÁJÉKOZTATÓ február 01. Magyar Villamos Művek Zrt. vezérigazgatója

SAJTÓTÁJÉKOZTATÓ február 01. Magyar Villamos Művek Zrt. vezérigazgatója SAJTÓTÁJÉKOZTATÓ 2011. február 01. Baji Csaba PA Zrt. Igazgatóságának elnöke Magyar Villamos Művek Zrt. vezérigazgatója Hamvas István PA Zrt. vezérigazgatója 1 A 2010. évi eredmények - Az erőmű történetének

Részletesebben

Kivonat FSU204_KIV_V02. Célja: A PA Zrt. területén történő munkavégzés alkalmával betartandó szabályok ismertetése.

Kivonat FSU204_KIV_V02. Célja: A PA Zrt. területén történő munkavégzés alkalmával betartandó szabályok ismertetése. FSU204_KIV_V02 Oldal: 1 / 7 Kivonat az FSU204 Sugárveszélyes tevékenységek felügyelete folyamatról FSU204_KIV_V02 Célja: A PA Zrt. területén történő munkavégzés alkalmával betartandó szabályok ismertetése.

Részletesebben

ORSZÁGOS ATOMENERGIA HIVATAL NUKLEÁRIS BIZTONSÁGI IGAZGATÓSÁG

ORSZÁGOS ATOMENERGIA HIVATAL NUKLEÁRIS BIZTONSÁGI IGAZGATÓSÁG A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2004. ÉVI TEVÉKENYSÉGÉNEK HATÓSÁGI ÉRTÉKELÉSE KIVONAT ORSZÁGOS ATOMENERGIA HIVATAL NUKLEÁRIS BIZTONSÁGI IGAZGATÓSÁG 2005 AUGUSZTUS TARTALOMJEGYZÉK 1. ÖSSZEFOGLALÓ

Részletesebben

A Paksi Atomerőmű 2002. évi biztonságának értékelése

A Paksi Atomerőmű 2002. évi biztonságának értékelése A Paksi Atomerőmű 22. évi biztonságának értékelése Bevezetés A korábbi évekhez hasonlóan összeállításra került a Paksi Atomerőmű éves biztonsági eredményeit, tevékenységeit összefoglaló ismertető. A biztonsági

Részletesebben

ORSZÁGOS ATOMENERGIA HIVATAL

ORSZÁGOS ATOMENERGIA HIVATAL ORSZÁGOS ATOMENERGIA HIVATAL NUKLEÁRIS BIZTONSÁGI IGAZGATÓSÁG A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2007. ÉVI TEVÉKENYSÉGÉNEK HATÓSÁGI ÉRTÉKELÉSE KIVONAT 2008. JÚLIUS TARTALOMJEGYZÉK TARTALOMJEGYZÉK...

Részletesebben

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca JÚLIUS. telefon

KIVONAT. Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca JÚLIUS.   telefon A MAGYARORSZÁGI NUKLEÁRIS LÉTESÍTMÉNYEK 2012. ÉVI HATÓSÁGI ÉRTÉKELÉSE KIVONAT 2013. JÚLIUS Országos Atomenergia Hivatal H-1036 Budapest, Fényes Adolf utca 4. www.oah.hu, telefon +36 1 436 48 00 Vezetői

Részletesebben

Az OAH nukleáris biztonsági hatósági határozatai 2013

Az OAH nukleáris biztonsági hatósági határozatai 2013 Az OAH nukleáris biztonsági hatósági határozatai 2013 Dátum 2013.01.17 HA-5611 2013.01.18 HA-5612 2013.01.15 HA-5613 2013.01.22 HA- 5615 2013.02.01 HA-5618 Átalakítási engedély az MVM Paksi Atomerőmű Zrt.

Részletesebben

A nemzeti fejlesztési miniszter. /2018. (..) NFM rendelete

A nemzeti fejlesztési miniszter. /2018. (..) NFM rendelete Melléklet a JEF/ / 2017-NFM számú előterjesztéshez A nemzeti fejlesztési miniszter /2018. (..) NFM rendelete A nukleáris létesítményben foglalkoztatott munkavállalók speciális szakmai képzéséről, továbbképzéséről

Részletesebben

TARTALOMJEGYZÉK BEVEZETÉS 3 1. AZ ERŐMŰ MŰKÖDÉSÉNEK ÉRTÉKELÉSE BIZTONSÁGI MUTATÓK 3

TARTALOMJEGYZÉK BEVEZETÉS 3 1. AZ ERŐMŰ MŰKÖDÉSÉNEK ÉRTÉKELÉSE BIZTONSÁGI MUTATÓK 3 TARTALOMJEGYZÉK BEVEZETÉS 3 1. AZ ERŐMŰ MŰKÖDÉSÉNEK ÉRTÉKELÉSE BIZTONSÁGI MUTATÓK 3 1.1. NORMÁL ÜZEMMENET 3 1.1.1. ÜZEMELTETÉS NEM TERVEZETT KIESÉSEK 3 1.1.2. ÁLLAPOT FENNTARTÁS 4 1.1.3. ESEMÉNYEK 5 1.2.

Részletesebben

Atomerőművi primerköri gépész Atomerőművi gépész

Atomerőművi primerköri gépész Atomerőművi gépész A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

A Paksi Atomerőmű 2000. évi biztonságának értékelése

A Paksi Atomerőmű 2000. évi biztonságának értékelése A Paksi Atomerőmű 2000. évi biztonságának értékelése Bevezetés Az elmúlt néhány évhez hasonlóan a 2000. évre vonatkozóan is összeállításra került a Paksi Atomerőmű biztonsági eredményeit, tevékenységeit

Részletesebben

Felkészülés a radioaktív hulladékok kezelésének hatósági ellenőrzésére

Felkészülés a radioaktív hulladékok kezelésének hatósági ellenőrzésére Országos Atomenergia Hivatal 1.22. sz. útmutató Felkészülés a radioaktív hulladékok kezelésének hatósági ellenőrzésére Verzió száma: 3. 2005. október Kiadta: Dr. Rónaky József, az OAH főigazgatója Budapest,

Részletesebben

1. TÉTEL 2. TÉTEL 3. TÉTEL

1. TÉTEL 2. TÉTEL 3. TÉTEL 1. TÉTEL 1. Ismertese az örvényszivattyúk működési elvét és felépítését (fő szerkezeti elemeit)! 2. Ismertesse a fővízköri rendszer és berendezéseinek feladatát, normál üzemi állapotát és üzemi paramétereit!

Részletesebben

A paksi atomerőmű üzemidő hosszabbítása 2. blokk

A paksi atomerőmű üzemidő hosszabbítása 2. blokk 2. melléklet Az OAH-2013-01505-0012/2014 számú jegyzőkönyvhöz OAH Közmeghallgatás A paksi atomerőmű üzemidő hosszabbítása 2. blokk Paks, 2014. május 6. Miért fontos az atomerőmű üzemidejének meghosszabbítása?

Részletesebben

Az innovációért és technológiáért felelős miniszter. /2019. (..) ITM rendelete. az egyes atomenergetikai tárgyú miniszteri rendeletek módosításáról

Az innovációért és technológiáért felelős miniszter. /2019. (..) ITM rendelete. az egyes atomenergetikai tárgyú miniszteri rendeletek módosításáról Az innovációért és technológiáért felelős miniszter /2019. (..) ITM rendelete az egyes atomenergetikai tárgyú miniszteri rendeletek módosításáról Az atomenergiáról szóló 1996. évi CXVI. törvény 68. (5)

Részletesebben

Környezetbarát elektromos energia az atomerőműből. Pécsi Zsolt Paks, november 24.

Környezetbarát elektromos energia az atomerőműből. Pécsi Zsolt Paks, november 24. Környezetbarát elektromos energia az atomerőműből Pécsi Zsolt Paks, 2011. november 24. Jövőképünk, környezetpolitikánk A Paksi Atomerőmű az elkövetkezendő évekre célul tűzte ki, hogy az erőműben a nukleáris

Részletesebben

Black start szimulátor alkalmazása a Paksi Atomerőműben

Black start szimulátor alkalmazása a Paksi Atomerőműben Black start szimulátor alkalmazása a Paksi Atomerőműben 2011 A Paksi Atomerőmű újra indítása teljes külső villamos hálózat vesztés esetén (black start) Egy igen összetett és erősen hurkolt villamos átviteli

Részletesebben

A PAKSI ATOMERŐMŰ NUKLEÁRISBALESET- ELHÁRÍTÁSI RENDSZERE SUGÁRVÉDELMI SZEMPONTBÓL

A PAKSI ATOMERŐMŰ NUKLEÁRISBALESET- ELHÁRÍTÁSI RENDSZERE SUGÁRVÉDELMI SZEMPONTBÓL Sugárvédelmi Nívódíj pályázat A PAKSI ATOMERŐMŰ NUKLEÁRISBALESET- ELHÁRÍTÁSI RENDSZERE SUGÁRVÉDELMI SZEMPONTBÓL Manga László 1, Lencsés András 1, Bana János 1, Kátai- Urbán Lajos 2, Vass Gyula 2 1 MVM

Részletesebben

Paks déli részén a 6-os számú főút és a Duna között. Ennek oka: Az atomerőmű működéséhez nagy mennyiségű víz szükséges, amit a Dunából vesznek.

Paks déli részén a 6-os számú főút és a Duna között. Ennek oka: Az atomerőmű működéséhez nagy mennyiségű víz szükséges, amit a Dunából vesznek. www.atomeromu.hu Paks déli részén a 6-os számú főút és a Duna között Ennek oka: Az atomerőmű működéséhez nagy mennyiségű víz szükséges, amit a Dunából vesznek. Az urán 235-ös izotópját lassú neutronok

Részletesebben

Budapest, február 15. Hamvas István vezérigazgató. MVM Paksi Atomerőmű Zrt. Sajtótájékoztató

Budapest, február 15. Hamvas István vezérigazgató. MVM Paksi Atomerőmű Zrt. Sajtótájékoztató Budapest, 2018. február 15. Hamvas István vezérigazgató MVM Paksi Atomerőmű Zrt. Sajtótájékoztató 2017: hármas rekord Termelés (GWh) Teljesítmény kihasználás (%) 16000 REKORD 90 REKORD 15500 2014 2015

Részletesebben

Sajtótájékoztató február 11. Kovács József vezérigazgató

Sajtótájékoztató február 11. Kovács József vezérigazgató Sajtótájékoztató 2009. február 11. Kovács József vezérigazgató 1 Témakörök 2008. év értékelése Piaci környezet Üzemidő-hosszabbítás Teljesítménynövelés 2 Legfontosabb cél: A 2008. évi üzleti terv biztonságos

Részletesebben

A PAKSI ATOMERŐMŰ NEM SUGÁR- VESZÉLYES MUNKAKÖRBEN FOGLALKOZTATOTT DOLGOZÓI ÉS LÁTOGATÓI SUGÁRTERHELÉSE

A PAKSI ATOMERŐMŰ NEM SUGÁR- VESZÉLYES MUNKAKÖRBEN FOGLALKOZTATOTT DOLGOZÓI ÉS LÁTOGATÓI SUGÁRTERHELÉSE A PAKSI ATOMERŐMŰ NEM SUGÁR- VESZÉLYES MUNKAKÖRBEN FOGLALKOZTATOTT DOLGOZÓI ÉS LÁTOGATÓI SUGÁRTERHELÉSE Kerekes Andor, Ozorai János, Ördögh Miklós, + Szabó Péter SOM System Kft., + PA Zrt. Bevezetés, előzmények

Részletesebben

FSU203_KIV_V01 Oldal: 1 / 5

FSU203_KIV_V01 Oldal: 1 / 5 FSU203_KIV_V01 Oldal: 1 / 5 FSU203_KIV_V01 Oldal: 2 / 5 KIVONAT az FSU203 jelű folyamathoz, VÁLLALKOZÓK részére 1. A folyamat célja A sugárzási viszonyok felügyeletének célja az atomerőmű technológiai

Részletesebben

1.1. Normál üzemmenet. A Paksi Atomerőmű Rt évi biztonságának értékelése BEVEZETÉS. 1. Az erőmű működésének értékelése biztonsági mutatók

1.1. Normál üzemmenet. A Paksi Atomerőmű Rt évi biztonságának értékelése BEVEZETÉS. 1. Az erőmű működésének értékelése biztonsági mutatók A Paksi Atomerőmű Rt. 2001. évi biztonságának értékelése BEVEZETÉS A korábbi évekhez hasonlóan összeállításra került a Paksi Atomerőmű éves biztonsági eredményeit, tevékenységeit összefoglaló anyag. A

Részletesebben

Sajtótájékoztató január 26. Süli János vezérigazgató

Sajtótájékoztató január 26. Süli János vezérigazgató Sajtótájékoztató 2010. január 26. Süli János vezérigazgató 1 A 2009. évi üzleti terv Legfontosabb cél: biztonságos üzemeltetés stratégiai projektek előkészítésének és megvalósításának folytatása Megnevezés

Részletesebben

A paksi atomerőmű. Készítette: Szanyi Zoltán RJQ7J0

A paksi atomerőmű. Készítette: Szanyi Zoltán RJQ7J0 A paksi atomerőmű Készítette: Szanyi Zoltán RJQ7J0 Történelmi áttekintés 1896 Rádióaktivitás felfedezése 1932 Neutron felfedezése magátalakulás vizsgálata 1934 Fermi mesterséges transzurán izotópot hozott

Részletesebben

A Budapesti Erőmű ZRt. 2014. évi környezeti tényező értékelés eredményének ismertetése az MSZ EN ISO 14001:2005 szabvány 4.4.

A Budapesti Erőmű ZRt. 2014. évi környezeti tényező értékelés eredményének ismertetése az MSZ EN ISO 14001:2005 szabvány 4.4. A Budapesti Erőmű ZRt. 214. évi környezeti tényező értékelés eredményének ismertetése az MSZ EN SO 141:25 szabvány 4.4.3 fejezet alapján 215. április A fenntartható fejlődés szellemében folyamatosan törekszünk

Részletesebben

A Célzott Biztonsági Felülvizsgálat (CBF) intézkedési tervének aktuális helyzete

A Célzott Biztonsági Felülvizsgálat (CBF) intézkedési tervének aktuális helyzete A Célzott Biztonsági Felülvizsgálat (CBF) intézkedési tervének aktuális helyzete XII. MNT Nukleáris Technikai Szimpózium, 2013. dec. 5-6. Vilimi András 71 A paksi atomerőmű látképe 500 MW 500 MW 500 MW

Részletesebben

Sugárvédelmi szervezet változása a Paksi Atomerőműben

Sugárvédelmi szervezet változása a Paksi Atomerőműben Sugárvédelmi szervezet változása a Paksi Atomerőműben Bujtás Tibor Paksi Atomerőmű Zrt. Sugár- és Környezetvédelmi Hajdúszoboszló, 2010. április 27. Történeti áttekintés A Sugárvédelmi (SVO) vezetői: -

Részletesebben

A sugárvédelem alapelvei. dr Osváth Szabolcs Fülöp Nándor OKK OSSKI

A sugárvédelem alapelvei. dr Osváth Szabolcs Fülöp Nándor OKK OSSKI A sugárvédelem alapelvei dr Osváth Szabolcs Fülöp Nándor OKK OSSKI A sugárvédelem célja A sugárvédelem célkitűzései: biztosítani hogy determinisztikus hatások ne léphessenek fel, és hogy a sztochasztikus

Részletesebben

Atomerőművi primerköri gépész Atomerőművi gépész

Atomerőművi primerköri gépész Atomerőművi gépész A /2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

A REAKTORCSARNOKI SZELLŐZTETÉS HATÁSA SÚLYOS ATOMERŐMŰI BALESETNÉL

A REAKTORCSARNOKI SZELLŐZTETÉS HATÁSA SÚLYOS ATOMERŐMŰI BALESETNÉL A pályamű a SOMOS Alapítvány támogatásával készült A REAKTORCSARNOKI SZELLŐZTETÉS HATÁSA SÚLYOS ATOMERŐMŰI BALESETNÉL Deme Sándor 1, Pázmándi Tamás 1, C. Szabó István 2, Szántó Péter 1 1 MTA Energiatudományi

Részletesebben

1. TÉTEL. 1. A.) Ismertesse a 4. számú víztisztító (VT) rendszer kialakítását, kapcsolását, berendezéseinek feladatát, felépítését!

1. TÉTEL. 1. A.) Ismertesse a 4. számú víztisztító (VT) rendszer kialakítását, kapcsolását, berendezéseinek feladatát, felépítését! 2 1. TÉTEL 1. A.) Ismertesse a 2. számú víztisztító (VT) rendszer kialakítását, kapcsolását, berendezéseinek feladatát és felépítését! Ismertesse a karbantartó szellőző rendszer feladatát, kapcsolását,

Részletesebben

A Budapesti Erőmű ZRt évi környezeti tényező értékelés eredményének ismertetése az MSZ EN ISO 14001:2005 szabvány 4.4.

A Budapesti Erőmű ZRt évi környezeti tényező értékelés eredményének ismertetése az MSZ EN ISO 14001:2005 szabvány 4.4. A Budapesti Erőmű ZRt. 215. évi környezeti tényező értékelés eredményének ismertetése az MSZ EN SO 141:25 szabvány 4.4.3 fejezet alapján 216. április Budapesti Erőmű ZRt. 215. évi környezeti tényező értékelés

Részletesebben

Tervezett üzemidő lejártát követő üzemeltetés a Paksi Atomerőmű 2. számú blokkján

Tervezett üzemidő lejártát követő üzemeltetés a Paksi Atomerőmű 2. számú blokkján 3. melléklet Az OAH-2013-01505-0012/2014 számú jegyzőkönyvhöz Tervezett üzemidő lejártát követő üzemeltetés a Paksi Atomerőmű 2. számú blokkján Az engedélyezési eljárás összefoglaló ismertetése Közmeghallgatás,

Részletesebben

20/1996. (III. 28.) IKM rendelet

20/1996. (III. 28.) IKM rendelet 20/1996. (III. 28.) IKM rendelet az ipari és kereskedelmi szakképesítések szakmai és vizsgakövetelményeiről szóló 18/1995. (VI. 6.) IKM rendelet módosításáról A szakképzésről szóló 1993. évi LXXVI. törvény

Részletesebben

Mi történt a Fukushimában? A baleset lefolyása

Mi történt a Fukushimában? A baleset lefolyása Mi történt a Fukushimában? A baleset lefolyása Dr. Petőfi Gábor főosztályvezető-helyettes Országos Atomenergia Hivatal XXXVI. Sugárvédelmi Továbbképző Tanfolyam 2011. május 3-5., Hajdúszoboszló www.oah.hu

Részletesebben

Sajtótájékoztató. Baji Csaba Elnök-vezérigazgató, MVM Zrt. az MVM Paksi Atomerőmű Zrt. Igazgatóságának elnöke

Sajtótájékoztató. Baji Csaba Elnök-vezérigazgató, MVM Zrt. az MVM Paksi Atomerőmű Zrt. Igazgatóságának elnöke Sajtótájékoztató Baji Csaba Elnök-vezérigazgató, Zrt. az Igazgatóságának elnöke Hamvas István vezérigazgató Budapest, 2015. február 4. stratégia Küldetés Gazdaságpolitikai célok megvalósítása Az Csoport

Részletesebben

Telephely vizsgálati és értékelési program Közmeghallgatás - tájékoztató

Telephely vizsgálati és értékelési program Közmeghallgatás - tájékoztató Telephely vizsgálati és értékelési program Közmeghallgatás - tájékoztató Eck József projektmenedzsment igazgató MVM Paks II. Zrt. Paks, 2014. május 5. Tartalom Törvényi háttér Telephely bemutatása Telephely

Részletesebben

Az építészeti öregedéskezelés rendszere és alkalmazása

Az építészeti öregedéskezelés rendszere és alkalmazása DR. MÓGA ISTVÁN -DR. GŐSI PÉTER Az építészeti öregedéskezelés rendszere és alkalmazása Magyar Energetika, 2007. 5. sz. A Paksi Atomerőmű üzemidő hosszabbítása előkészítésének fontos feladata annak biztosítása

Részletesebben

Energia, kockázat, kommunikáció 7. előadás: Kommunikáció nukleáris veszélyhelyzetben

Energia, kockázat, kommunikáció 7. előadás: Kommunikáció nukleáris veszélyhelyzetben Energia, kockázat, kommunikáció 7. előadás: Kommunikáció nukleáris veszélyhelyzetben Boros Ildikó Budapesti Műszaki és Gazdaságtudományi Egyetem Nukleáris Technikai Intézet Atomerőművi kríziskommunikáció

Részletesebben

Radioaktív hulladékok kezelése az atomerőműben

Radioaktív hulladékok kezelése az atomerőműben Radioaktív kezelése az atomerőműben 1 Elter Enikő, Feil Ferenc MVM Paksi Atomerőmű Zrt. Tartalom Célok, feladatmegosztás Hulladékkezelési koncepciók Koncepció megvalósítás folyamata A kis és közepes aktivitású

Részletesebben

Az OAH nukleáris biztonsági hatósági határozatai 2012

Az OAH nukleáris biztonsági hatósági határozatai 2012 Az OAH nukleáris biztonsági hatósági határozatai 2012 Dátum Határozat száma* A határozat tárgyának részletes megnevezése Hatályos 2012.01.10 HA5436 Engedély kiadása a Paksi Atomerőmű Zrt. részére az 1-4.

Részletesebben

A határozat tárgyának részletes megnevezése

A határozat tárgyának részletes megnevezése Dátum Határozat száma A határozat tárgyának részletes megnevezése Hatályos 2014. 01. 15. HA5747 2014. 01. 08. HA5757 2013. 12. 20. HA5764 2014. 01. 07. HA5766 2014. 01. 15. HA5769 2014. 01. 29. HA5773

Részletesebben

Hatósági ellenőrzés. Tűzvédelmi szabálytalanság

Hatósági ellenőrzés. Tűzvédelmi szabálytalanság Hatósági ellenőrzés szabálytalanság legkisebb legnagyobb 1. előírás megszegése, ha az tüzet idézett elő 100 000 1 000 000 2. szabály megszegése, ha az tüzet idézett elő és az oltási 200 000 3 000 000 tevékenységben

Részletesebben

Atomerőművek biztonsága

Atomerőművek biztonsága Mit is jelent a biztonság? A biztonság szót nagyon gyakran használjuk a köznapi életben is. Hogy mit is értünk alatta általánosságban, illetve technikai rendszerek esetén, azt a következő magyarázat szerint

Részletesebben

SZERVEZETI ÖNÉRTÉKELÉSI EREDMÉNYEK ALAKULÁSA 2013 ÉS 2017 KÖZÖTT

SZERVEZETI ÖNÉRTÉKELÉSI EREDMÉNYEK ALAKULÁSA 2013 ÉS 2017 KÖZÖTT SZERVEZETI ÖNÉRTÉKELÉSI EREDMÉNYEK ALAKULÁSA 213 ÉS 217 KÖZÖTT A dokumentum a szervezeti önértékelés 217-es felmérési eredményeit veti össze a 213-as értékelés eredményeivel. 213-ban csak az oktató/kutató

Részletesebben

A tűzvédelmi bírságok rendszere A kötelezően bírságolandó tételek sorszámát színes háttérrel emeltük ki! között

A tűzvédelmi bírságok rendszere A kötelezően bírságolandó tételek sorszámát színes háttérrel emeltük ki! között 1. 2. 3. 4. 5. 6. 7. A tűzvédelmi bírságok rendszere A kötelezően bírságolandó tételek sorszámát színes háttérrel emeltük ki! 2016.01.01-2016.02.14. között 2016.02.15-től Tűzvédelmi szabálytalanság Tűzvédelmi

Részletesebben

6. Az üzemidő hosszabbítás előkészítéséhez köthető környezeti hatások

6. Az üzemidő hosszabbítás előkészítéséhez köthető környezeti hatások 6. Az üzemidő hosszabbítás előkészítéséhez köthető környezeti hatások 6. fejezet 2006.02.20. TARTALOMJEGYZÉK 6. AZ ÜZEMIDŐ HOSSZABBÍTÁS ELŐKÉSZÍTÉSÉHEZ KÖTHETŐ KÖRNYEZETI HATÁSOK... 1 6.1. Radiológiai

Részletesebben

PAKS NPP GENERAL OVERVIEW OF THE WWER-440 TECHNOLOGY

PAKS NPP GENERAL OVERVIEW OF THE WWER-440 TECHNOLOGY PAKS NPP GENERAL OVERVIEW OF THE WWER-440 TECHNOLOGY October 2012 Vietnami szakemberek képzése a paksi atomerőműben Bodnár Róbert, Kiss István MVM Paksi Atomerőmű Zrt. Attila Szőke Head of Section Paks

Részletesebben

Osztályozó és javító vizsga formája és követelményei Munkahelyi egészség és biztonságtantárgyból

Osztályozó és javító vizsga formája és követelményei Munkahelyi egészség és biztonságtantárgyból Osztályozó és javító vizsga formája és követelményei Munkahelyi egészség és biztonságtantárgyból A vizsga formája: Írásbeli vizsga. A vizsga időtartama: 60 perc A vizsga leírása: A vizsgázó feladatlapot

Részletesebben

A Paksi Atomerőmű üzemidő hosszabbításához. kábelek üzemzavari minősítő vizsgálata

A Paksi Atomerőmű üzemidő hosszabbításához. kábelek üzemzavari minősítő vizsgálata A Paksi Atomerőmű üzemidő hosszabbításához (ÜH) kapcsolódó, biztonsági funkciót ellátó kábelek üzemzavari minősítő vizsgálata Ferenczi Zoltán VEIKI-VNL Kft. IX. Szigetelésdiagnosztikai Konferencia Siófok,

Részletesebben

AZ ÁLTALÁNOS KÖRNYEZETI VESZÉLYHELYZET LÉTREJÖTTÉT BEFOLYÁSOLÓ TÉNYEZŐK VIZSGÁLATA

AZ ÁLTALÁNOS KÖRNYEZETI VESZÉLYHELYZET LÉTREJÖTTÉT BEFOLYÁSOLÓ TÉNYEZŐK VIZSGÁLATA A pályamű a SOMOS Alapítvány támogatásával készült AZ ÁLTALÁNOS KÖRNYEZETI VESZÉLYHELYZET LÉTREJÖTTÉT BEFOLYÁSOLÓ TÉNYEZŐK VIZSGÁLATA Deme Sándor 1, Pázmándi Tamás 1, C. Szabó István 2, Szántó Péter 1

Részletesebben

ÉVINDÍTÓ SA JTÓTÁ JÉKOZTATÓ OAH évindító sajtótájékoztató

ÉVINDÍTÓ SA JTÓTÁ JÉKOZTATÓ OAH évindító sajtótájékoztató ÉVINDÍTÓ SA JTÓTÁ JÉKOZTATÓ 2015.01.27. OAH évindító sajtótájékoztató 1 Biztonság Megelőzés Kiemelten fontos a biztonságos üzemelés, az események, üzemzavarok és balesetek megelőzése a létesítményekben.

Részletesebben

Radioaktív hulladékok osztályozása (javaslat a szabályozás fejlesztésére)

Radioaktív hulladékok osztályozása (javaslat a szabályozás fejlesztésére) Radioaktív hulladékok osztályozása (javaslat a szabályozás fejlesztésére) Sebestyén Zsolt Nukleáris biztonsági felügyelő 1 Tartalom 1. Feladat forrása 2. VLLW kategória indokoltsága 3. Az osztályozás hazai

Részletesebben

A belügyminiszter. Az R. 1. melléklet I. fejezet 2.4. pont d) és i) alpontja helyébe a következő rendelkezés lép:

A belügyminiszter. Az R. 1. melléklet I. fejezet 2.4. pont d) és i) alpontja helyébe a következő rendelkezés lép: A belügyminiszter /2017. ( ) BM rendelete az atomenergia alkalmazásával kapcsolatos sajátos tűzvédelmi követelményekről és a hatóságok tevékenysége során azok érvényesítésének módjáról szóló 5/2015 (II.27.)

Részletesebben

5. Témakör TARTALOMJEGYZÉK

5. Témakör TARTALOMJEGYZÉK 5. Témakör A méretpontosság technológiai biztosítása az építőiparban. Geodéziai terv. Minőségirányítási terv A témakör tanulmányozásához a Paksi Atomerőmű tervezési feladataiból adunk példákat. TARTALOMJEGYZÉK

Részletesebben

RADIOAKTÍV ANYAGOK SZÁLLÍTÁSÁNAK ENGEDÉLYEZÉSE hatósági fórum OAH székház, 2016.szeptember 19.

RADIOAKTÍV ANYAGOK SZÁLLÍTÁSÁNAK ENGEDÉLYEZÉSE hatósági fórum OAH székház, 2016.szeptember 19. RADIOAKTÍV ANYAGOK SZÁLLÍTÁSÁNAK ENGEDÉLYEZÉSE hatósági fórum OAH székház, 2016.szeptember 19. a szállításra vonatkozó sugárvédelmi programmal szemben támasztott elvárások, a sugárvédelmi szempontok egységes

Részletesebben

Paksi tervek: Üzemidő-hosszabbítás, célzott biztonsági felülvizsgálat, új blokkok. Volent Gábor biztonsági igazgató

Paksi tervek: Üzemidő-hosszabbítás, célzott biztonsági felülvizsgálat, új blokkok. Volent Gábor biztonsági igazgató Paksi tervek: Üzemidő-hosszabbítás, célzott biztonsági felülvizsgálat, új blokkok Volent Gábor biztonsági igazgató Balatonalmádi, 2012. március 22-23. 1 Tények a paksi atomerőműről. Korszerűsítések eredményeképpen

Részletesebben

Kivonat. a Nem megfelelőségek kezelése folyamatról IOP004_KIV_V03

Kivonat. a Nem megfelelőségek kezelése folyamatról IOP004_KIV_V03 Kivonat a Nem megfelelőségek kezelése folyamatról IOP004_KIV_V03 Célja: Az MVM Paksi Atomerőmű Zrt. területén történő munkavégzés alkalmával betartandó szabályok ismertetése. Hatálya: Jelen kivonat a hivatkozott

Részletesebben

PannErgy Nyrt. NEGYEDÉVES TERMELÉSI JELENTÉS II. negyedévének időszaka július 15.

PannErgy Nyrt. NEGYEDÉVES TERMELÉSI JELENTÉS II. negyedévének időszaka július 15. PannErgy Nyrt. NEGYEDÉVES TERMELÉSI JELENTÉS II. negyedévének időszaka július 15. PannErgy Nyrt. Negyedéves termelési jelentés II. negyedév Bevezető: A PannErgy Nyrt. zöld energia termelését és hasznosítását

Részletesebben

Hidrogén előállító, tároló és gázelosztó rendszer üzemeltetése

Hidrogén előállító, tároló és gázelosztó rendszer üzemeltetése 2 Hidrogén előállító, tároló és gázelosztó rendszer üzemeltetése 1. Ismertesse az üzemelő hidrogénfejlesztő működését, fő paramétereit! 2. Ismertesse a kiegyenlítő tartályok utántöltését és a tartályváltás

Részletesebben

Új felállás a MAVIR diagnosztika területén. VII. Szigetelésdiagnosztikai Konferencia 2007 Siófok

Új felállás a MAVIR diagnosztika területén. VII. Szigetelésdiagnosztikai Konferencia 2007 Siófok Új felállás a MAVIR diagnosztika területén VII. Szigetelésdiagnosztikai Konferencia 2007 Siófok Állapotfelmérés, -ismeret 1 Célja: Karbantartási, felújítási, rekonstrukciós döntések megalapozása, Üzem

Részletesebben

Írta: MTbiztonsag szeptember 28. szombat, 18:45 - Módosítás: április 05. szombat, 21:24

Írta: MTbiztonsag szeptember 28. szombat, 18:45 - Módosítás: április 05. szombat, 21:24 Amikor a tűzvédelem fontosságáról beszélünk, akkor mindenki úgy gondolja, hogy a leégő hatalmas épületek rémképe és a várható pusztulás eléggé visszatartja a cégeket és a dolgozókat a hanyagságtól. Mivel

Részletesebben

Paksi Atomerőmű Zrt. termelői működési engedélyének 7. sz. módosítása

Paksi Atomerőmű Zrt. termelői működési engedélyének 7. sz. módosítása 1081 BUDAPEST, KÖZTÁRSASÁG TÉR 7. ÜGYSZÁM: VEFO-414/ /2009 ÜGYINTÉZŐ: HORVÁTH KÁROLY TELEFON: 06-1-459-7777; 06-1-459-7774 TELEFAX: 06-1-459-7764; 06-1-459-7770 E-MAIL: eh@eh.gov.hu; horvathk@eh.gov.hu

Részletesebben

A gazdasági szereplők és a felsőoktatás kapcsolódási pontjai a Paksi Atomerőműben

A gazdasági szereplők és a felsőoktatás kapcsolódási pontjai a Paksi Atomerőműben A gazdasági szereplők és a felsőoktatás kapcsolódási pontjai a Paksi Atomerőműben Dr. Kovács Antal kommunikációs igazgató A régió felsőoktatásának jelene és jövője konferencia Pécs, 2013. május 6. 1 Energiaellátási

Részletesebben

Biztonság, tapasztalatok, tanulságok. Mezei Ferenc, MTA r. tagja Technikai Igazgató European Spallation Source, ESS AB, Lund, SE

Biztonság, tapasztalatok, tanulságok. Mezei Ferenc, MTA r. tagja Technikai Igazgató European Spallation Source, ESS AB, Lund, SE Biztonság, tapasztalatok, tanulságok Mezei Ferenc, MTA r. tagja Technikai Igazgató European Spallation Source, ESS AB, Lund, SE European Spallation Source (Lund): biztonsági követelmények 5 MW gyorsitó

Részletesebben

Erőművi armatúra karbantartó Erőművi karbantartó Erőművi biztonságiszelep Erőművi karbantartó

Erőművi armatúra karbantartó Erőművi karbantartó Erőművi biztonságiszelep Erőművi karbantartó A 10/07 (II. 27.) SzMM rendelettel módosított 1/06 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

Tavaszi hatósági kerekasztal

Tavaszi hatósági kerekasztal Tavaszi hatósági kerekasztal A veszélyes üzemek és a nukleáris biztonság szakterület Mesics Zoltán tűzoltó alezredes mb. főosztályvezető Budapest, 2017. március 21. Veszélyes üzemek szakterület Főbb feladatok,

Részletesebben

Sugárvédelmi feladatok az egészségügyben. Speciális munkakörökben dolgozók munkavégzésére vonatkozó általános és különös szabályok.

Sugárvédelmi feladatok az egészségügyben. Speciális munkakörökben dolgozók munkavégzésére vonatkozó általános és különös szabályok. Sugárvédelmi feladatok az egészségügyben. Speciális munkakörökben dolgozók munkavégzésére vonatkozó általános és különös szabályok. Dr. Kóbor József,biofizikus, klinikai fizikus, PTE Sugárvédelmi Szolgálat

Részletesebben

RADIOLÓGIAI FELMÉRÉS A PAKSI ATOMERŐMŰ LESZERELÉSI TERVÉNEK AKTUALIZÁLÁSÁHOZ

RADIOLÓGIAI FELMÉRÉS A PAKSI ATOMERŐMŰ LESZERELÉSI TERVÉNEK AKTUALIZÁLÁSÁHOZ Nagy Gábor 1, Zsille Ottó 1, Csurgai József 1, Pintér István 1, Bujtás Tibor 2, Bacskó Gábor 3, Nős Bálint 3, Kerekes Andor 4, Solymosi József 1 1 SOMOS Kft., Budapest 2 Sugár- és Környezetvédelmi Főosztály,

Részletesebben

RADIOLÓGIAI FELMÉRÉS A PAKSI ATOMERŐMŰ LESZERELÉSI TERVÉNEK AKTUALIZÁLÁSÁHOZ

RADIOLÓGIAI FELMÉRÉS A PAKSI ATOMERŐMŰ LESZERELÉSI TERVÉNEK AKTUALIZÁLÁSÁHOZ Nagy Gábor SOMOS Kft., Budapest RADIOLÓGIAI FELMÉRÉS A PAKSI ATOMERŐMŰ LESZERELÉSI TERVÉNEK AKTUALIZÁLÁSÁHOZ (DIPLOMAMUNKA BEMUTATÁSA) XLII. Sugárvédelmi Továbbképző Tanfolyam Hajdúszoboszló, 2017. április

Részletesebben

VÁLTOZÁSOK A PAKSI ATOMERŐMŰ OPERATÍV DOZIMETRIAI RENDSZERÉBEN

VÁLTOZÁSOK A PAKSI ATOMERŐMŰ OPERATÍV DOZIMETRIAI RENDSZERÉBEN VÁLTOZÁSOK A PAKSI ATOMERŐMŰ OPERATÍV DOZIMETRIAI RENDSZERÉBEN MAKOVECZ GYULA XXXVI. SUGÁRVÉDELMI TOVÁBBKÉPZŐ TANFOLYAM, 2011. május 3-5., Hajdúszoboszló Személyi dozimetriai ellenőrzés Forrásai: Külső

Részletesebben

Energetikai mérnökasszisztens Mérnökasszisztens

Energetikai mérnökasszisztens Mérnökasszisztens A 10/07 (II. 27.) SzMM rendelettel módosított 1/06 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

Az Országos Atomenergia Hivatal évindító sajtótájékoztatója OAH évindító sajtótájékoztató 1

Az Országos Atomenergia Hivatal évindító sajtótájékoztatója OAH évindító sajtótájékoztató 1 Az Országos Atomenergia Hivatal évindító sajtótájékoztatója 2017.01.18. OAH évindító sajtótájékoztató 1 BIZTONSÁG MINDENEKELŐTT! Az OAH elsődleges feladata az atomenergia biztonságos alkalmazásának hatósági

Részletesebben

1. TÉTEL 2. TÉTEL 3. TÉTEL 4. TÉTEL

1. TÉTEL 2. TÉTEL 3. TÉTEL 4. TÉTEL 2 1. TÉTEL 1. Ismertesse a nagynyomású levegőrendszer feladatát, a nagynyomású levegő fogyasztóit! 2. Ismertesse a kisnyomású kompresszorok felépítését, üzemi paramétereit! 3. Ismertesse az üzemelő hidrogénfejlesztő

Részletesebben

Közérthető összefoglaló. a KKÁT üzemeltetési engedélyének módosításáról. Kiégett Kazetták Átmeneti Tárolója

Közérthető összefoglaló. a KKÁT üzemeltetési engedélyének módosításáról. Kiégett Kazetták Átmeneti Tárolója Közérthető összefoglaló a KKÁT üzemeltetési engedélyének módosításáról Kiégett Kazetták Átmeneti Tárolója Bevezetés A világ iparilag fejlett országaihoz hasonlóan a nukleáris technológiát Magyarországon

Részletesebben

Sugárbiztonságot növelő műszaki megoldások a Paksi Atomerőmű Zrt. Sugárfizikai Laboratóriumában

Sugárbiztonságot növelő műszaki megoldások a Paksi Atomerőmű Zrt. Sugárfizikai Laboratóriumában XXXVII. Sugárvédelmi Továbbképző Tanfolyam, 2012. április 24-26. Hajdúszoboszló Sugárbiztonságot növelő műszaki megoldások a Paksi Atomerőmű Zrt. Sugárfizikai Laboratóriumában Készítette: Orbán Mihály

Részletesebben

Tűzjelzés, Tűzriadó Terv, Biztonsági felülvizsgálatok

Tűzjelzés, Tűzriadó Terv, Biztonsági felülvizsgálatok Tűzjelzés, Tűzriadó Terv, Biztonsági felülvizsgálatok TŰZVÉDELEM 2 Tűzjelzés Az a személy, aki tüzet vagy annak közvetlen veszélyét észleli, köteles azt haladéktalanul jelezni a tűzoltóságnak, vagy ha

Részletesebben
