1. Mintafeladat megoldása MS Office Project 2007 szoftverrel

Méret: px
Mutatás kezdődik a ... oldaltól:

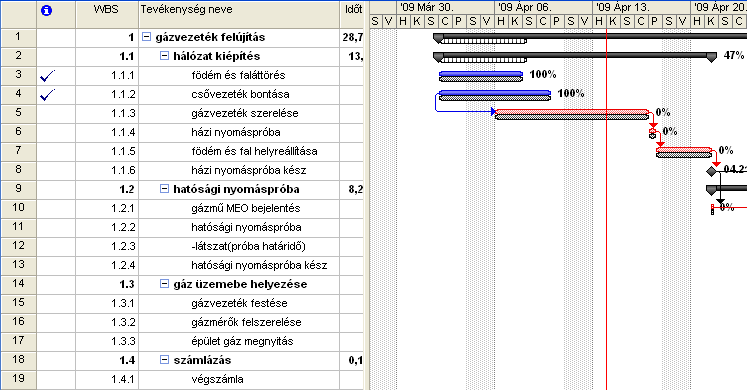

Download "1. Mintafeladat megoldása MS Office Project 2007 szoftverrel"

Átírás

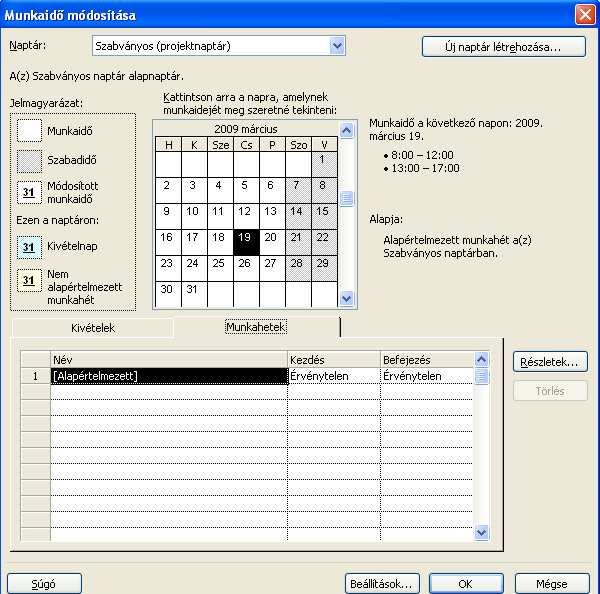

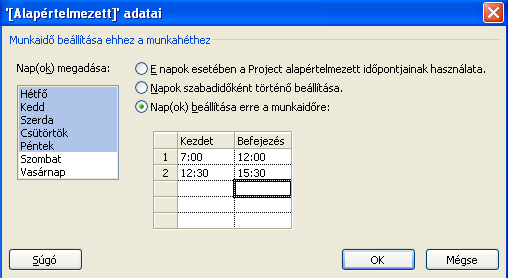

1 1. Mintafeladat megoldása MS Office Project 2007 szoftverrel 1. A mintafeladat kiírása Készítsük el a következı gázvezeték-felújítás projekttervét! A projekt kezdési dátuma: április 2. A projektben részvevı emberek munkaideje: hétköznaponként reggel 7 órától ig tart ig ebédszünetet tartanak. Az erıforrások munkaóra- és túlóradíja a következı: Erıforrás neve Alapdíj Túlóradíj kımőves 2 000,00 Ft/óra 2 500,00 Ft/óra mőszaki ellenır 3 500,00 Ft/óra 3 500,00 Ft/óra gázmő munkatárs 5 000,00 Ft/óra 0,00 Ft/óra gázszerelı 2 500,00 Ft/óra 3 500,00 Ft/óra festı 2 100,00 Ft/óra 2 600,00 Ft/óra gázmő meós 8 000,00 Ft/óra 0,00 Ft/óra A gázvezeték-felújítás tevékenységei: 1 Födém és faláttörés 4 nap 2 csıvezeték bontása 6 nap 3 gázvezeték szerelése 9 nap 4 házi nyomáspróba 4 óra 5 födém és fal helyreállítása 2 nap 6 gázmő MEO bejelentés 2 óra 7 hatósági nyomáspróba 3 óra 8 gázvezeték festése 4 nap 9 gázmérık felszerelése 4 óra 10 épület gáz megnyitás 4 óra 11 végszámla 1 óra Hozza létre a következı szerkezetet! 1. Gázvezeték-felújítás 1.1. Hálózatkiépítés födém és faláttörés csıvezeték bontása gázvezeték szerelése házi nyomáspróba födém és fal helyreállítása 1.2. Hatósági nyomáspróba gázmő MEO bejelentés hatósági nyomáspróba

2 1.3. Gáz üzembe helyezése gázvezeték festése gázmérık felszerelése épület gáz megnyitás 1.4. Számlázás végszámlázás Hozza létre a kapcsolatokat: 1. A födém és faláttörés, csıvezeték bontása tevékenységek azonnal indulnak a munka kezdetekor. 2. A gázvezeték szerelése a csıvezeték bontása tevékenység megkezdése után 2 nappal kezdhetı meg. 3. A gázvezeték szerelésének befejezése után kezdhetı el a házi nyomáspróba tevékenység. 4. A házi nyomáspróbát követi a födém és fal helyreállítása tevékenység. 5. A helyreállítás után mondhatjuk, hogy a házi nyomáspróba kész. Jelölje a terven! 6. A házi nyomáspróba kész tevékenység után kezdhetı meg a hatósági nyomáspróba elsı tevékenysége a gázmő MEO bejelentés. 7. A hatósági nyomáspróbát a gázmő MEO bejelentés befejezése után 2 nap múlva kezdhetik meg. Majd 8 nap próba határidı eltelte után fejezıdhet be a nyomáspróba. Ha szükséges vegyen fel tevékenységet! 8. A 8 napos próba határidı után a hatósági nyomáspróba kész. 9. A gázvezeték festése tevékenység a házi nyomáspróba kész és a hatósági nyomáspróba kész tevékenység után kezdıdhet. 10. A festés befejezése után 2 napot várva kezdhetı el a gázmérık felszerelése tevékenység. 11. A hatósági nyomáspróba és a gázmérık felszerelése után az épület gáz megnyitása megkezdıdhet. 12. Végül a végszámlázás a gázmérık felszerelése után elindulhat. Az erıforrások hozzárendelése a következı: csıvezeték bontása gázvezeték szerelése házi nyomáspróba födém és fal helyreállítása gázmő MEO bejelentés hatósági nyomáspróba gázvezeték festése gázmérık felszerelése épület gáz megnyitás végszámla gázszerelı gázszerelı gázszerelı; mőszaki ellenır kımőves mőszaki ellenır gázmő meós; gázszerelı; mőszaki ellenır festı gázmő munkatárs gázmő munkatárs mőszaki ellenır Keresse meg van-e túlterhelt erıforrás? Ha talált, írja le, melyik tevékenységen van túlterhelve? Szüntesse meg a túlterhelést, vegyen fel egy új erıforrást a csıvezeték bontására, de ezt a munkát csak 1000 Ft-os óradíjjal fizesse ki. Vegyen fel egy gázszerelı2 erıforrást, óradíja: 2000 Ft. Rendelje hozzá a tevékenyéghez, adja meg az óradíját külön erre a tevékenységre! Kérdezzük le a projekt befejezésének dátumát, költségét! Jelenítsük meg a Nyomon követési nézetet! Rögzítsük az alaptervet!

3 Állítsuk be az állapotdátumot: április 13-ra! A födém és faláttörés tevékenység, valamint a csıvezeték bontása tevékenység kész. Jelölje a terven! A gázvezeték szerelése a terv szerint halad, jelölje a terven! A födém és a fal helyreállítása az anyag hiánya miatt, csak április 20-án kezdıdhet el. Jelezze ezt a terven! Mikorra várható a tényleges befejezés? 2. A mintafeladat megoldása 0. lépésünk a feladat megoldása elıtt: Ellenırizzük, le az Erıforrás-terhelés simítása az Eszközök menüben Kézi beállításon legyen! Kezdhetjük a munkát! A tevékenységek felvitele és az idıtartam megadása: A leggyorsabb, ha a tevékenység neve oszlopba begépeljük a tevékenységeket és a mellette lévı idıtartam oszlopban kitöltjük az idıtartamokat. Mivel eltérık az idıtartamok, most az idıtartam oszlopba mértékegységet is kell írni, ahol nem napba van megadva. Tudja, miért csak a naptól eltérınél kell begépelni a mértékegységet? Tekintsük meg az Eszközök/Beállítások/Ütemezés fülön az Idıtartam beviteli egységet! Most az értéke: napra van állítva, ezért ahol számot írunk az idıtartamhoz, annak a mértékegysége nap lesz. A 4. tevékenység ideje 4 óra, felvihetjük, úgyhogy 4 óra, vagy 4 ó. Viszont jelenlegi beállítások esetén az idıtartam oszlopban 4 ó fog megjelenni, mivel az Eszközök/Beállítások/Szerkesztés fülön a megjelenítésre ó van beállítva. Azonosító Tevékenység neve Idıtartam 1 födém és faláttörés 4 nap 2 csıvezeték bontása 6 nap 3 gázvezeték szerelése 9 nap 4 házi nyomáspróba 4 ó 5 födém és fal helyreállítása 2 nap 6 gázmő MEO bejelentés 2 ó 7 hatósági nyomáspróba 3 ó 8 gázvezeték festése 4 nap 9 gázmérık felszerelése 4 ó 10 épület gáz megnyitás 4 ó 11 végszámla 1 ó

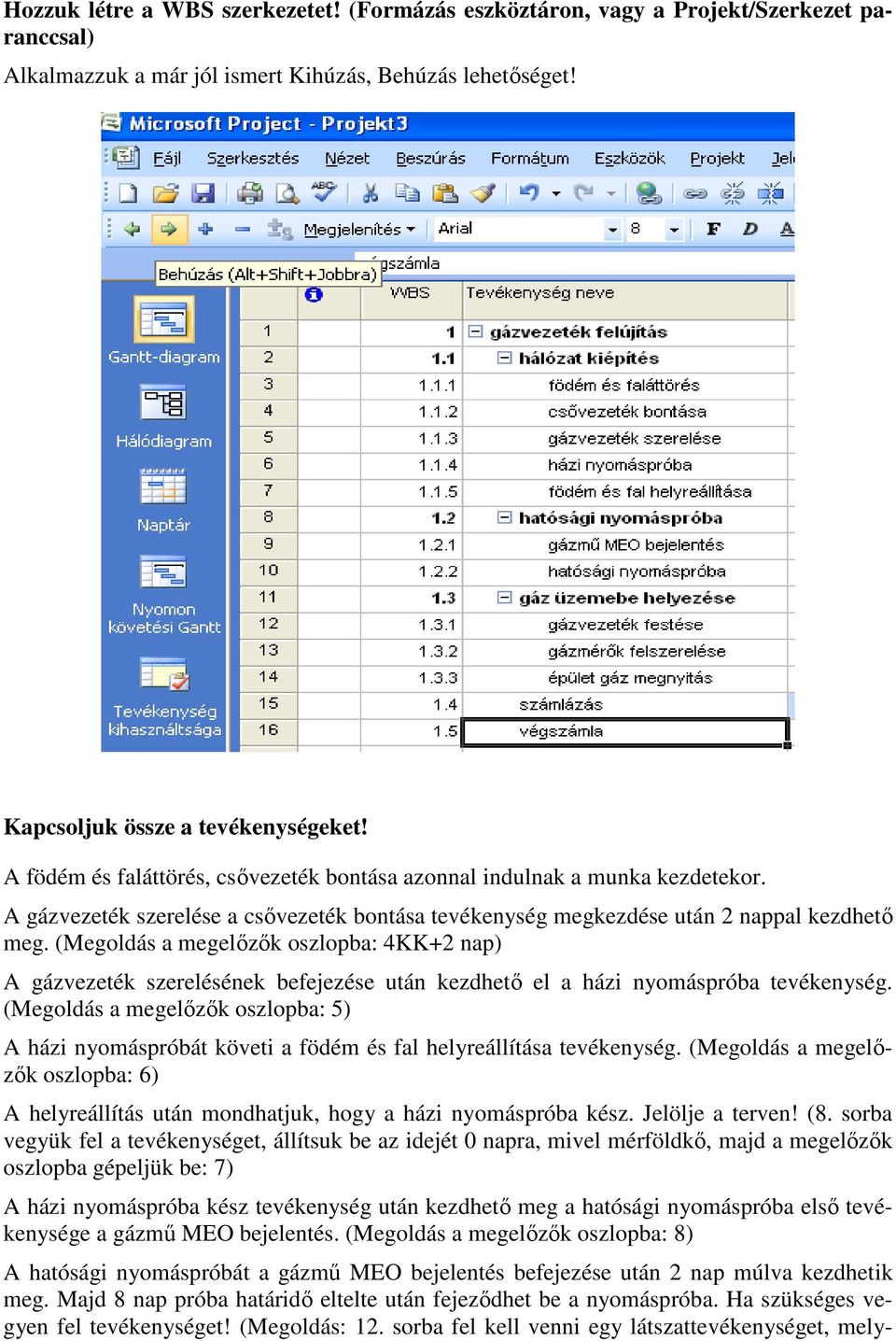

4 Hozzuk létre a WBS szerkezetet! (Formázás eszköztáron, vagy a Projekt/Szerkezet paranccsal) Alkalmazzuk a már jól ismert Kihúzás, Behúzás lehetıséget! Kapcsoljuk össze a tevékenységeket! A födém és faláttörés, csıvezeték bontása azonnal indulnak a munka kezdetekor. A gázvezeték szerelése a csıvezeték bontása tevékenység megkezdése után 2 nappal kezdhetı meg. (Megoldás a megelızık oszlopba: 4KK+2 nap) A gázvezeték szerelésének befejezése után kezdhetı el a házi nyomáspróba tevékenység. (Megoldás a megelızık oszlopba: 5) A házi nyomáspróbát követi a födém és fal helyreállítása tevékenység. (Megoldás a megelızık oszlopba: 6) A helyreállítás után mondhatjuk, hogy a házi nyomáspróba kész. Jelölje a terven! (8. sorba vegyük fel a tevékenységet, állítsuk be az idejét 0 napra, mivel mérföldkı, majd a megelızık oszlopba gépeljük be: 7) A házi nyomáspróba kész tevékenység után kezdhetı meg a hatósági nyomáspróba elsı tevékenysége a gázmő MEO bejelentés. (Megoldás a megelızık oszlopba: 8) A hatósági nyomáspróbát a gázmő MEO bejelentés befejezése után 2 nap múlva kezdhetik meg. Majd 8 nap próba határidı eltelte után fejezıdhet be a nyomáspróba. Ha szükséges vegyen fel tevékenységet! (Megoldás: 12. sorba fel kell venni egy látszattevékenységet, mely-

5 nek ideje: 0 nap, megelızı oszlopába: 10BB+8nap; a 11. sorban található hatósági nyomáspróba kapcsolata pedig 10BK+2nap és12bb, mivel a látszattal is össze kell kötni.) A 8 napos próba határidı után a hatósági nyomáspróba kész. (Megoldás a megelızık oszlopba: 12) A gázvezeték festése tevékenység a házi nyomáspróba kész és a hatósági nyomáspróba kész tevékenység után kezdıdhet. (Megoldás a megelızık oszlopba: 8;13) A festés befejezése után 2 napot várva kezdhetı el a gázmérık felszerelése tevékenység. (Megoldás a megelızık oszlopba: 15BK+2nap) A hatósági nyomáspróba és a gázmérık felszerelése után az épület gáz megnyitása megkezdıdhet. (Megoldás a megelızık oszlopba: 11;16) Végül a végszámlázás a gázmérık felszerelése után elindulhat. (Megoldás a megelızık oszlopba: 16) WBS Tevékenység neve Idıtartam Megelızık 1 gázvezeték felújítás 28,75 nap 1.1 hálózat kiépítés 13,5 nap födém és faláttörés 4 nap csıvezeték bontása 6 nap gázvezeték szerelése 9 nap 4KK+2 nap házi nyomáspróba 4 ó födém és fal helyreállítása 2 nap házi nyomáspróba kész 0 nap hatósági nyomáspróba 8,25 nap gázmő MEO bejelentés 2 ó hatósági nyomáspróba 3 ó 10BK+2 nap;12bb látszat(próba határidı) 0 nap 10BB+8 nap hatósági nyomáspróba kész 0 nap gáz üzemebe helyezése 7 nap gázvezeték festése 4 nap 8; gázmérık felszerelése 4 ó 15BK+2 nap épület gáz megnyitás 4 ó 11; számlázás 0,13 nap végszámla 1 ó 16

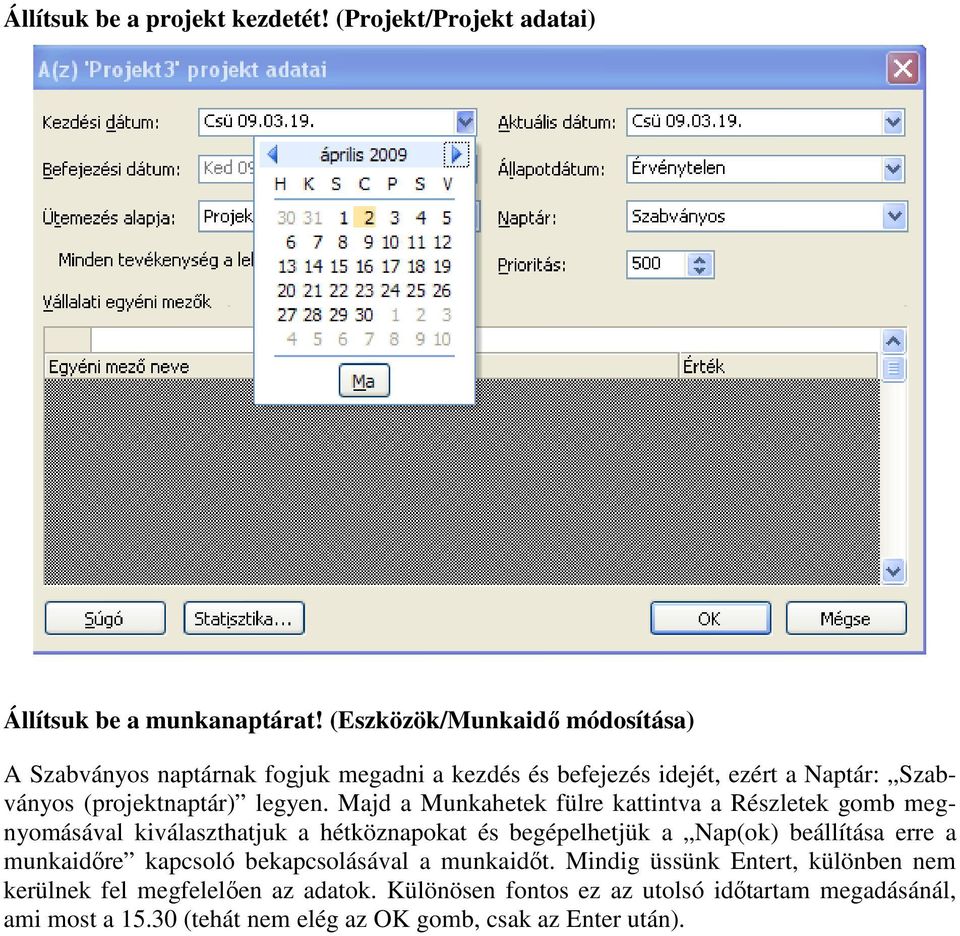

6 Állítsuk be a projekt kezdetét! (Projekt/Projekt adatai) Állítsuk be a munkanaptárat! (Eszközök/Munkaidı módosítása) A Szabványos naptárnak fogjuk megadni a kezdés és befejezés idejét, ezért a Naptár: Szabványos (projektnaptár) legyen. Majd a Munkahetek fülre kattintva a Részletek gomb megnyomásával kiválaszthatjuk a hétköznapokat és begépelhetjük a Nap(ok) beállítása erre a munkaidıre kapcsoló bekapcsolásával a munkaidıt. Mindig üssünk Entert, különben nem kerülnek fel megfelelıen az adatok. Különösen fontos ez az utolsó idıtartam megadásánál, ami most a (tehát nem elég az OK gomb, csak az Enter után).

7

8 Vegyük fel az erıforrásokat! Váltsunk a Nézet sávon az Erıforrás lap nézetre és vigyük fel az adatokat! Rendeljük hozzá az erıforrásokat a tevékenységekhez! Ha nem kell a mennyiséget beállítani, akkor a leggyorsabb Gantt nézetben az Erıforrás nevei oszlopban kiválasztani a legördülı listából a tevékenységhez rendelt erıforrást.

9 A hozzárendelés eredménye: Túlterhelés ellenırzése Váltsunk az Erıforrás lapra, vagy az Erıforrás kihasználtsága lapra, és ha talál olyan erıforrást, amelynek az indikátor oszlopában megjelenik a jel és piros is, akkor az túlterhelt. Az erıforrás kihasználtsága lapon bıvebb információ áll rendelkezésünkre, ha gondoljuk, még érdemes beszúrni a Túlterhelt oszlopot is. Látszik, hogy április 06 és 10-e között egyszerre két tevékenységen dolgoztatnánk a gázszerelıt, ezért adódik a túlterhelés.

10 Túlterhelés kezelése új erıforrás felvételével! Vegyünk fel egy új erıforrást a túlterhelés megszüntetésére! Kattintsunk az Erıforrás lapra a Nézet sávban, majd vegyük fel az új erıforrás nevét és alapdíját: 2000 Ft/óra. Költségtábla létrehozása Az Erıforrás adatai lapon (kettıt kattintva a tevékenységen vagy eszközsorból kiválasztva) a Költségek regiszterfülön beállítható az egyéni óradíj, melynek összege 1000 Ft/óra. Rendeljük a csıvezeték bontása tevékenységhez a gázszerelı2 erıforrást, adjuk meg a csökkentett óradíjat a tevékenységhez!

11 Váltsunk a Tevékenység kihasználtsága lapra a Nézet sávon, majd a csıvezeték bontása tevékenységre kettıt kattintva a Tevékenység adatai ablakban az Erıforrások lapon javítsuk át gázszerelı2 erıforrásra a hozzárendelést.

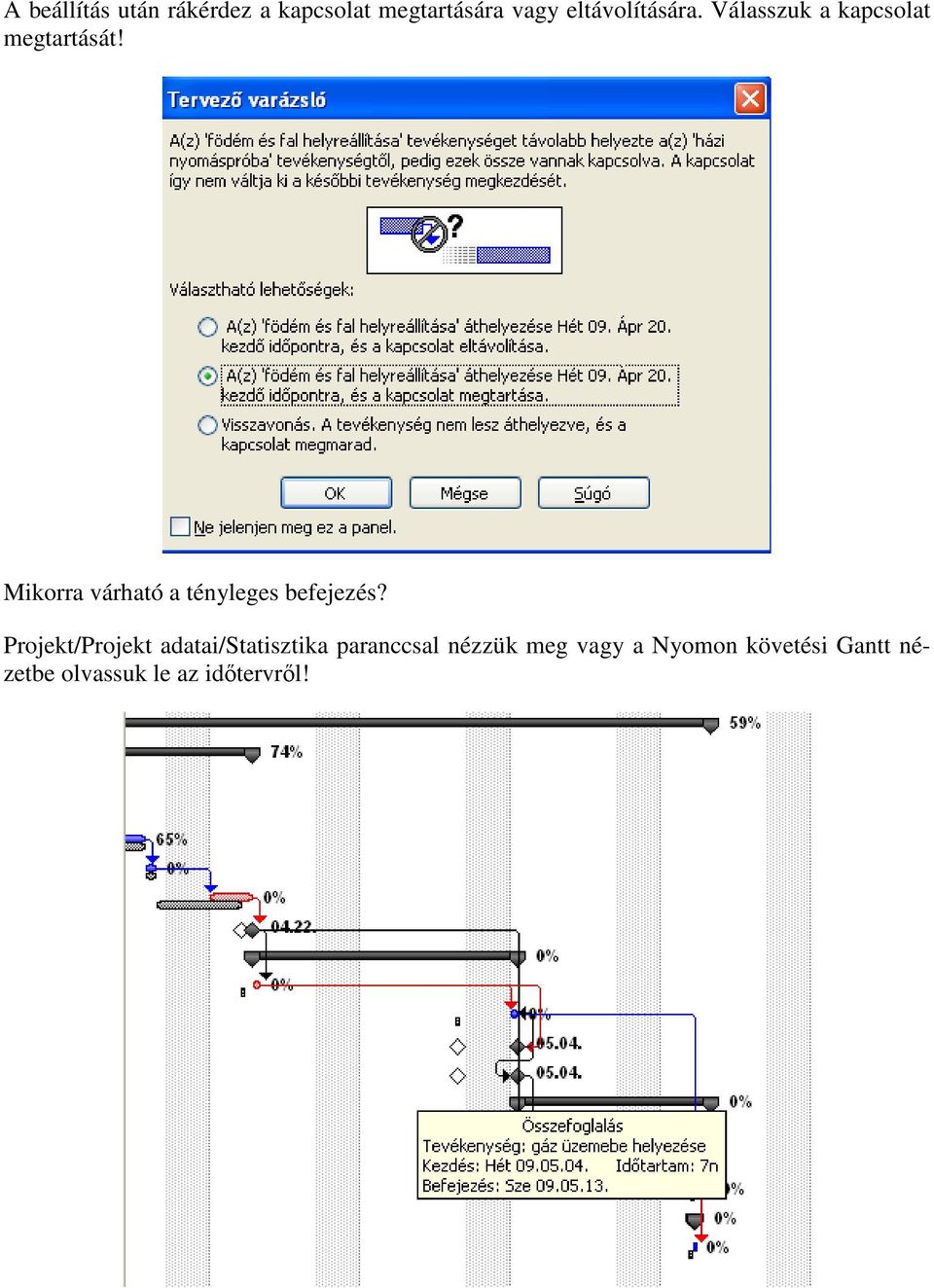

12 Így már meg is szőnt a túlterhelés.

13 Nincs más dolgunk, mint a Tevékenység kihasználtsága lapon a csıvezeték bontása tevékenység alatti gázszerlı2 erıforrásra kettıt kattintva a Hozzárendelés adatai lapon a Díjtábla átállítása B-re. Kérdezzük le a projekt befejezésének dátumát, költségét! Lehetıségünk van a Projekt/Projekt adatai ablakban megtekinteni a Statisztika gombra kattintva, valamint a jelentéseket megtekintve (Jelentés/Jelentések/Áttekintés/Projekt összefoglalása vagy Jelentés/Jelentések/Költségek/Pénzáramlás vagy Költségvetés).

14

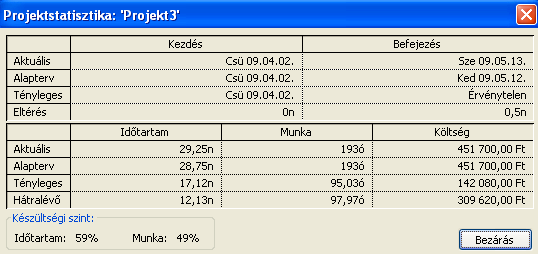

15 Jelenítsük meg a Nyomon követési nézetet! Ehhez a Nézet sávból ki kell választani a Nyomon követési Gantt nézetet. Rögzítsük az alaptervet! Eszközök/Nyomon követés/alapterv beállítására kattintva a teljes tervet rögzítsük. Állítsuk be az állapotdátumot április 13-ra!

16 Jelenítsük meg az állapotdátum vonalát: a Nyomon követési Gantt diagram rajzos területén a helyi menübıl (az egér jobb gombjával kattintva érhetı el) válasszuk ki a Rácsvonalak parancsot és keressük ki a Módosítandó vonalakból az Állapotdátumot és adjuk meg a vonal stílusát! A födém és faláttörés tevékenység, valamint a csıvezeték bontása tevékenység kész. Jelölje a terven!

17 Jelöljük ki a két tevékenységet és a helyi menübıl vagy az eszközsorból a Tevékenység adatai parancsra kattintva az Általános lapon a Készültségi szintet állítsuk 100%-ra.

18 Beállítás eredménye: A gázvezeték szerelése a terv szerint halad, jelölje a terven! A gázvezeték szerelése tevékenység idıtervén a tevékenység elejére húzva az egeret az egér alakja megváltozik:. Húzzuk az egeret a 13-a dátumig. A födém és a fal helyreállítása az anyag hiánya miatt, csak április 20-án kezdıdhet el. Jelezze ezt a terven! Most a tevékenységet az egérrel elhúzzuk a kívánt dátumig, amikor az egér alakja: indikátor oszlopban megjelenik egy Legkorábbi kezdés korlát április 20-i dátummal.. Az

19 A beállítás után rákérdez a kapcsolat megtartására vagy eltávolítására. Válasszuk a kapcsolat megtartását! Mikorra várható a tényleges befejezés? Projekt/Projekt adatai/statisztika paranccsal nézzük meg vagy a Nyomon követési Gantt nézetbe olvassuk le az idıtervrıl!

20 0,5 nap eltérés lett az Alapterv és az Aktuális terv között.

Mintafeladat megoldása MS Office Project 2007 szoftverrel

Mintafeladat megoldása MS Office Project 2007 szoftverrel Mintafeladat megoldása MS Office Project 2007 szoftverrel 1. A mintafeladat kiírása Készítsük el a következı weboldal fejlesztésének projekttervét! A projekt kezdési dátuma: 2009. szeptember 2-a. A projektben

Részletesebben

Az OpenProj ingyenes program ismertetése

Az OpenProj ingyenes program ismertetése Az OpenProj ingyenes program ismertetése Az teljesen nyílt forrású OpenProj program letölthetı a http://openproj.org/ weboldalról. A weboldal szerint teljes értékően helyettesíti a Microsoft Project programot,

Részletesebben

Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő

Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

1 http://courses.smepro.eu

1 http://courses.smepro.eu Naptárak A programban mind a tevékenységek, mind az erőforrások ütemezése naptárak alapján történik. Négyféle naptárat tudunk megkülönböztetni, ezek: Alapnaptár: három eltérő munkarendet leíró naptár (szabványos,

Részletesebben

Prezentáció Microsoft PowerPoint XP

Prezentáció Microsoft PowerPoint XP Prezentáció Microsoft PowerPoint XP Megoldások 1. A program indításakor a Munkaablakban válasszuk az Előadás-tervező varázslóval hivatkozást! A Varázsló segítségével hozzuk létre a bemutatót! A kész bemutatót

Részletesebben

WIFI elérés beállítása Windows 7 Felhasználó azonosítással

WIFI elérés beállítása Windows 7 Felhasználó azonosítással WIFI elérés beállítása Windows 7 Felhasználó azonosítással Pattantyús-Ábrahám Géza Ipari Szakközépiskola és Általános Művelődési Központ Készítette: Jászberényi József, 2011 1/14 A PÁGISZ WIFI hálózathoz

Részletesebben

Rácsvonalak parancsot. Válasszuk az Elsődleges függőleges rácsvonalak parancs Segédrácsok parancsát!

Rácsvonalak parancsot. Válasszuk az Elsődleges függőleges rácsvonalak parancs Segédrácsok parancsát! Konduktometriás titrálás kiértékelése Excel program segítségével (Office 2007) Alapszint 1. A mérési adatokat írjuk be a táblázat egymás melletti oszlopaiba. Az első oszlopba kerül a fogyás, a másodikba

Részletesebben

E-mail postafiók beállításai az e-szignó archívum szolgáltatáshoz

E-mail postafiók beállításai az e-szignó archívum szolgáltatáshoz E-mail postafiók beállításai az e-szignó archívum szolgáltatáshoz Tartalomjegyzék 1. MS Outlook Express... 3 2. MS Outlook 2003... 7 3. Mozilla Thunderbird... 10 Bevezetés Ez a dokumentum az e-szignó archívum

Részletesebben

Számlázó program kezelési leírása

Számlázó program kezelési leírása Számlázó program kezelési leírása 1. Program telepítése: A letöltött számla.exe futtatása. Ajánlott a nem rendszer partícióra telepíteni, mivel új installáláskor ebben az esetben nem vesznek el a számlák.

Részletesebben

WIFI elérés beállítása Windows XP tanúsítvánnyal

WIFI elérés beállítása Windows XP tanúsítvánnyal WIFI elérés beállítása Windows XP tanúsítvánnyal Pattantyús-Ábrahám Géza Ipari Szakközépiskola és Általános Művelődési Központ Készítette: Jászberényi József, 2011 1/24 A PÁGISZ WIFI hálózathoz kétféle

Részletesebben

1.1.1 Dátum és idő függvények

1.1.1 Dátum és idő függvények 1.1.1 Dátum és idő függvények Azt már tudjuk, hogy két dátum különbsége az eltelt napok számát adja meg, köszönhetően a dátum tárolási módjának az Excel-ben. Azt is tudjuk a korábbiakból, hogy a MA() függvény

Részletesebben

Szakrendelések nyitva tartásának nyilvántartása

Szakrendelések nyitva tartásának nyilvántartása Szakrendelések nyitva tartásának nyilvántartása Alapok, Munkahelyek nyitva tartás sorra kattintva megjelenik az alábbi ablak: A Lista fülön, jelöljük ki azt a munkahelyet, amelynek a nyitvatartási rendjén

Részletesebben

Microsoft Office PowerPoint 2007 fájlműveletei

Microsoft Office PowerPoint 2007 fájlműveletei Microsoft Office PowerPoint 2007 fájlműveletei Program megnyitása Indítsuk el valamelyik tanult módszerrel a 2007-es verziót. Figyeljük meg, hogy most más felületet kapunk, mint az eddigi megszokott Office

Részletesebben

MUNKAANYAG. Pölöskeiné Hegedüs Helén. Projektirányítás számítógéppel I. A követelménymodul megnevezése: Gazdálkodás, projektvezetés

MUNKAANYAG. Pölöskeiné Hegedüs Helén. Projektirányítás számítógéppel I. A követelménymodul megnevezése: Gazdálkodás, projektvezetés Pölöskeiné Hegedüs Helén Projektirányítás számítógéppel I. A követelménymodul megnevezése: Gazdálkodás, projektvezetés A követelménymodul száma: 1181-06 A tartalomelem azonosító száma és célcsoportja:

Részletesebben

Forgalom nyilvántartó program Kezelési útmutató

Forgalom nyilvántartó program Kezelési útmutató Forgalom nyilvántartó program Kezelési útmutató 1. A program telepítése. Futtatási környezet: PIV számítógép, min. 256Mbyte RAM, min. 20mByte szabad terület, Windows-XP operációs rendszer. A telepítıprogram

Részletesebben

Támogatás / Excel / Excel 2010 súgó és útmutató / Diagramok / Diagramok formázása Hibasáv felvétele, módosítása és eltávolítása diagramban

Támogatás / Excel / Excel 2010 súgó és útmutató / Diagramok / Diagramok formázása Hibasáv felvétele, módosítása és eltávolítása diagramban Page 1 of 6 Támogatás / Excel / Excel 2010 súgó és útmutató / Diagramok / Diagramok formázása Hibasáv felvétele, módosítása és eltávolítása diagramban Hatókör: Microsoft Excel 2010, Outlook 2010, PowerPoint

Részletesebben

A dátum adatokban csak szám és az elválasztó pont billetyő engedélyezett.

A dátum adatokban csak szám és az elválasztó pont billetyő engedélyezett. #$K+ Új szállítólevél Itt készitheti el a szállítólevelet. A szállítólevélen szereplı vevı, szállító (szállítólevelet kiállító,kibocsátó) és a szállítón szereplı mezı megnevezések nyelve (forditása) gombra

Részletesebben

QB-Suli Felhasználói útmutató verziószám: 4.0.2.6. 2015. március 4.

QB-Suli Felhasználói útmutató verziószám: 4.0.2.6. 2015. március 4. Felhasználói útmutató verziószám: 4.0.2.6. 2015. március 4. Készítette: Quadro Byte Zrt. Tartalomjegyzék: 1. Bevezető...3 2. QB-SULI Help...3 3. Regisztráció...3 4. Bejelentkezés...4 4.1. Elfelejtette

Részletesebben

1. A NÉPESSÉGNYILVÁNTARTÓ PROGRAM TELEPÍTÉSI FELTÉTELE. A

1. A NÉPESSÉGNYILVÁNTARTÓ PROGRAM TELEPÍTÉSI FELTÉTELE. A 1. A NÉPESSÉGNYILVÁNTARTÓ PROGRAM TELEPÍTÉSI FELTÉTELE. A következıkben leírt telepítési lépések, csak azokon a gépeken végezhetık el, ahol elızıleg is üzemelt már a DECÉRT rendszer, mivel a programhoz

Részletesebben

K o m m u n i k á c i ó

K o m m u n i k á c i ó K o m m u n i k á c i ó T a r t a l o m Mintafeladatok... 434 01. Feladat... 434 Megoldás... 434 02. Feladat... 435 Megoldás... 435 03. Feladat... 436 Megoldás... 436 04. Feladat... 437 Megoldás... 437

Részletesebben

Projektmenedzsment eszközök Projektirányítás számítógéppel

Projektmenedzsment eszközök Projektirányítás számítógéppel Moduláris korszerű szakmai gyakorlatok informatika területre Projektmenedzsment eszközök Projektirányítás számítógéppel I/13. évfolyam tanulói jegyzet A TISZK rendszer továbbfejlesztése Petrik TISZK TÁMOP-2.2.3-07/1-2F-2008-0011

Részletesebben

Gépelje be felhasználó nevét és jelszavát. Ha nem emlékszik az azonosítókra lépjen kapcsolatba ügyfélszolgálatunkkal az alábbi elérhetőségeken:

Gépelje be felhasználó nevét és jelszavát. Ha nem emlékszik az azonosítókra lépjen kapcsolatba ügyfélszolgálatunkkal az alábbi elérhetőségeken: Bejelentkezés Gépelje be felhasználó nevét és jelszavát. Ha nem emlékszik az azonosítókra lépjen kapcsolatba ügyfélszolgálatunkkal az alábbi elérhetőségeken: email: concordetrader@con.hu telefon: (+36

Részletesebben

Prezentáció, Diagramok, rajzolt objektumok. Szervezeti diagram

Prezentáció, Diagramok, rajzolt objektumok. Szervezeti diagram A szervezeti diagram fogalma A szervezet egy többé-kevésbé állandó tagsággal rendelkező, emberekből álló csoport, melynek van egy vezető rétege. (forrás: Dr. Sediviné Balassa Ildikó: Szervezési Ismeretek

Részletesebben

CÍMLISTA HASZNÁLATA. Címlista alapok

CÍMLISTA HASZNÁLATA. Címlista alapok CÍMLISTA HASZNÁLATA Címlista alapok Címlista elemnek hívunk minden személyt és céget amit a címlista modulban tárolunk. Két típusát különböztetjük meg: cég és személy. Személyekhez és a cégekhez különböző

Részletesebben

Előleg számlák feladása RAXLA-ból NTAX rendszerbe

Előleg számlák feladása RAXLA-ból NTAX rendszerbe Előleg számlák feladása RAXLA-ból NTAX rendszerbe Adott előlegek Ahhoz, hogy a RAXLA-ban (Számlázási rendszer) kiállított adott előleg számlák, kiegyenlítésük és végszámlába történő beszámításuk átadásra

Részletesebben

A Vizsgálóhelyi nyilvántartó program Online Telepítıje

A Vizsgálóhelyi nyilvántartó program Online Telepítıje 3Sz-s Kft. 1158 Budapest, Jánoshida utca 15. Tel: (06-1) 416-1835 / Fax: (06-1) 419-9914 e-mail: zk@3szs.hu / web: http://www.3szs.hu A Vizsgálóhelyi nyilvántartó program Online Telepítıje Tisztelt Felhasználó!

Részletesebben

A beszámoló készítés lépéseinek bemutatása egy mintacég Egyszerű Kft. segítségével

A beszámoló készítés lépéseinek bemutatása egy mintacég Egyszerű Kft. segítségével A beszámoló készítés lépéseinek bemutatása egy mintacég Egyszerű Kft. segítségével 1. A vizsgált cég állományának létrehozása (II.1.2) Egyszerű Kft. 2010. évi állományának létrehozása: DigitAudit főmenü

Részletesebben

VARIO Face 2.0 Felhasználói kézikönyv

VARIO Face 2.0 Felhasználói kézikönyv VARIO Face 2.0 Felhasználói kézikönyv A kézikönyv használata Mielőtt elindítaná és használná a szoftvert kérjük olvassa el figyelmesen a felhasználói kézikönyvet! A dokumentum nem sokszorosítható illetve

Részletesebben

Függvények II. Indítsuk el az Excel programot! A minta alapján vigyük be a Munka1 munkalapra a táblázat adatait! 1. ábra Minta az adatbevitelhez

Függvények II. Indítsuk el az Excel programot! A minta alapján vigyük be a Munka1 munkalapra a táblázat adatait! 1. ábra Minta az adatbevitelhez Bevezetés Ebben a fejezetben megismerkedünk a Logikai függvények típusaival és elsajátítjuk alkalmazásukat. Jártasságot szerzünk bonyolultabb feladatok megoldásában, valamint képesek leszünk a függvények

Részletesebben

Tabulátorok, felsorolás, stílusok Tabulátorok

Tabulátorok, felsorolás, stílusok Tabulátorok Tabulátorok, felsorolás, stílusok Tabulátorok A szöveg a bekezdésben balra, jobbra sorkizártan vagy középre igazodik, a bekezdés igazításától függően. Ekkor a bekezdés valamennyi és teljes sora eszerint

Részletesebben

Közfoglalkoztatás támogatás megállapítását segítő segédtábla használati útmutatója

Közfoglalkoztatás támogatás megállapítását segítő segédtábla használati útmutatója Közfoglalkoztatás támogatás megállapítását segítő segédtábla használati útmutatója 1.) Általános tudnivalók: A segédtábla két méretben készül, 10, és 50 sort lehet kitölteni. A tábla megnevezéséből amit

Részletesebben

Tájékoztató a kollégiumi internet beállításához

Tájékoztató a kollégiumi internet beállításához Tájékoztató a kollégiumi internet beállításához V 1.3 A támogatott operációs rendszerekhez tartozó leírás hamarosan bıvülni fog, jelenleg a következı leírásokat tartalmazza: Windows XP, Windows Vista,

Részletesebben

Készítsünk weblapot könnyedén! A Google Sites használata. Weboldal készítés Google Sites szolgáltatás segítségével, web-fejlesztési ismeretek nélkül!

Készítsünk weblapot könnyedén! A Google Sites használata. Weboldal készítés Google Sites szolgáltatás segítségével, web-fejlesztési ismeretek nélkül! Készítsünk weblapot könnyedén! A Google Sites használata Weboldal készítés Google Sites szolgáltatás segítségével, web-fejlesztési ismeretek nélkül! Készítette: Tratnyek Csilla 2010.03.01. Készítsünk weblapot

Részletesebben

BIT-SOFT KFT. BITHEGYEZİ BITWIN ÜGYVITELI RENDSZER HÁZIPÉNZTÁR MODUL FUNKCIÓK. Verziószám: 1. 0. Bithegyezı Házipénztár modul. 2009. január 26.

BIT-SOFT KFT. BITHEGYEZİ BITWIN ÜGYVITELI RENDSZER HÁZIPÉNZTÁR MODUL FUNKCIÓK. Verziószám: 1. 0. Bithegyezı Házipénztár modul. 2009. január 26. BIT-SOFT KFT. BITHEGYEZİ BITWIN ÜGYVITELI RENDSZER HÁZIPÉNZTÁR MODUL FUNKCIÓK Verziószám: 1. 0 2009. január 26. Tel.:(68) 510-530, Fax.: (68) 414-174, E-mail / Web: bitsoft@bitsoft.hu / www.bitsoft.hu

Részletesebben

11.4.1 Laborgyakorlat: Hálózati kártya telepítése

11.4.1 Laborgyakorlat: Hálózati kártya telepítése 11.4.1 Laborgyakorlat: Hálózati kártya telepítése Bevezetés Nyomtasd ki a laborgyakorlatot és oldd meg a feladatokat! Ezen a laborgyakorlaton hálózati kártyát fogunk telepíteni, ellenőrizzük a működését,

Részletesebben

TipTime Web Access. Munkaidı-nyilvántartó szoftver felhasználói leírás. http://ellenorzottmunkaido.hu

TipTime Web Access. Munkaidı-nyilvántartó szoftver felhasználói leírás. http://ellenorzottmunkaido.hu TipTime Web Access Munkaidı-nyilvántartó szoftver felhasználói leírás http://ellenorzottmunkaido.hu 1. Bevezetı... 2 1.1 A program általános tulajdonságai... 2 1.2 Adatgyőjtı készülékek... 2 2. A program

Részletesebben

Lakóház tervezés ADT 3.3-al. Segédlet

Lakóház tervezés ADT 3.3-al. Segédlet Lakóház tervezés ADT 3.3-al Segédlet A lakóház tervezési gyakorlathoz főleg a Tervezés és a Dokumentáció menüket fogjuk használni az AutoDesk Architectural Desktop programból. A program centiméterben dolgozik!!!

Részletesebben

Számla /ALT-S/ COMMADE SOFTWARE KFT. 7623 PÉCS, TOMPA MIHÁLY U. 31.

Számla /ALT-S/ COMMADE SOFTWARE KFT. 7623 PÉCS, TOMPA MIHÁLY U. 31. Számla /ALT-S/ A kimenő és a beérkező számlák készítését támogató menü. Első öt pontja a kimenő számlákra, a következő négy a bejövő számlákra vonatkozik. A könyvelés feladással foglalkozó három menüpont

Részletesebben

Ellenıri jelentés kitöltési útmutató Játékvezetı ellenır és megyei adminisztrátorok számára

Ellenıri jelentés kitöltési útmutató Játékvezetı ellenır és megyei adminisztrátorok számára Ellenıri jelentés kitöltési útmutató Játékvezetı ellenır és megyei adminisztrátorok számára Használati útmutató az MLSZ ügyviteli rendszeréhez (2009. július 20- állapot) Készítette: Czett Szabolcs 2009.07.20-i

Részletesebben

SharePoint Designer 2007

SharePoint Designer 2007 SharePoint Designer 2007 Az elsı lépés, Programok/Microsoft Office/SharePoint Designer 2007 Az üres lapot rögtön el kell menteni, értelemszerően a feladat által megadott néven és helyre. A kiterjesztése

Részletesebben

Általános e-mail fiók beállítási útmutató

Általános e-mail fiók beállítási útmutató Általános e-mail fiók beállítási útmutató Ennek az összeállításnak az a célja, hogy segítséget nyújtsunk azon Ügyfeleink számára, akik az IntroWeb Kft. által nyújtott e-mail szolgáltatáshoz be szeretnék

Részletesebben

A Microsoft Office 2013 újdonságai

A Microsoft Office 2013 újdonságai Molnár Mátyás A Microsoft Office 2013 újdonságai Angol nyelvi verzió Tanfolyami jegyzet Csak a lényeg érthetően! Az Excel 2013 újdonságai AZ EXCEL PROGRAMABLAK FELÉPÍTÉSE A címsorban középen látjuk a munkafüzet

Részletesebben

PDF DOKUMENTUMOK LÉTREHOZÁSA

PDF DOKUMENTUMOK LÉTREHOZÁSA PDF DOKUMENTUMOK LÉTREHOZÁSA A Portable Document Format (PDF) az Adobe Systems által kifejlesztett bináris fájlformátum. Ebben a formátumban dokumentumok tárolhatók, amelyek különbözı szoftverekkel, hardverekkel

Részletesebben

KATRO-FL rendszer 4CH MOBIL DVR. PC-s visszatekintő program használati utasítása

KATRO-FL rendszer 4CH MOBIL DVR. PC-s visszatekintő program használati utasítása KATRO-FL rendszer 4CH MOBIL DVR PC-s visszatekintő program használati utasítása Tartalomjegyzék Hogyan kell kivenni a memóriakártyát? 3 Szoftver installálás 3 Az adatok visszanyerése 5 Az adatok megjelenése

Részletesebben

A PC Connect számlázó program kezelése.

A PC Connect számlázó program kezelése. A PC Connect számlázó program kezelése. A PC Connect számlázó program egy kifejezetten kis vállalatok számára kifejlesztett számlázó program. A számlázót az asztalon található PC Connect számlázó ikonnal

Részletesebben

ÁVF oktatási és közösségi portál

ÁVF oktatási és közösségi portál 2011 --- Általános Vállalkozási Fıiskola --- ÁVF oktatási és közösségi portál A portált azért hoztuk létre, hogy az elektronikus oktatástámogatás modern eszközei mellett közösségi és karrierépítési lehetıségeket

Részletesebben

Útmutató a MATARKA adatbázisból való adatátvételhez

Útmutató a MATARKA adatbázisból való adatátvételhez Útmutató a MATARKA adatbázisból való adatátvételhez A MATARKA - Magyar folyóiratok tartalomjegyzékeinek kereshetı adatbázisa a következı címrıl érhetı el: http://www.matarka.hu/ A publikációs lista kinyerése

Részletesebben

Mobil Telefonon Keresztüli Felügyelet Felhasználói Kézikönyv

Mobil Telefonon Keresztüli Felügyelet Felhasználói Kézikönyv Mobil Telefonon Keresztüli Felügyelet Felhasználói Kézikönyv Tartalomjegyzék 1. Symbian rendszer...2 1.1 Funkciók és követelmények...2 1.2 Telepítés és használat...2 2. Windows Mobile rendszer...6 2.1

Részletesebben

Kifizetések kezelése. 1 Kifizetési dátumok megadása pénzügyi kódokhoz

Kifizetések kezelése. 1 Kifizetési dátumok megadása pénzügyi kódokhoz Kifizetések kezelése 1 Kifizetési dátumok megadása pénzügyi kódokhoz 1.1 Pénzügyi kódok menüponttól indulva Pénzügyek (kék menüpont, csak lenyitni + jelnél)(78600)/kifizetési jogcímek (jogcím kiválasztása)

Részletesebben

A Mozilla Thunderbird levelezés beállítása

A Mozilla Thunderbird levelezés beállítása A Mozilla Thunderbird levelezés beállítása 1. Program Megnyitás Nyissa meg a Mozilla Thunderbird-öt, mely általában a Start menü Minden program/programok menü Mozilla Thunderbird menüben megtalálható.

Részletesebben

A Microsoft Outlook 2003 levelezés beállítása

A Microsoft Outlook 2003 levelezés beállítása A Microsoft Outlook 2003 levelezés beállítása 1. Program megnyitása Nyissa meg a Microsoft Outlook 2003-at, mely általában a Start menü Minden program/programok menü Microsoft Office menü listájában megtalálható.

Részletesebben

2010. évi fejlesztési támogatás elszámolása. Kitöltési útmutató. A segédprogram letöltése után válassza az adatszolgáltatás készítése ablakot.

2010. évi fejlesztési támogatás elszámolása. Kitöltési útmutató. A segédprogram letöltése után válassza az adatszolgáltatás készítése ablakot. 2010. évi fejlesztési támogatás elszámolása Kitöltési útmutató A segédprogram letöltése után válassza az adatszolgáltatás készítése ablakot. Intézményi adatok felvitele: Besorolás: a legördülő ablak segítségével

Részletesebben

TERKA Törvényességi Ellenőrzési Rendszer Kiegészítő Alkalmazás

TERKA Törvényességi Ellenőrzési Rendszer Kiegészítő Alkalmazás TERKA Törvényességi Ellenőrzési Rendszer Kiegészítő Alkalmazás Felhasználói kézikönyv 1.0.0.8 verzió A dokumentum készült: 2004. május 28. Utolsó módosítás időpontja: 2005. június. 21. E-Group Magyarország

Részletesebben

3.1.5 Laborgyakorlat: Egyszerű egyenrangú hálózat építése

3.1.5 Laborgyakorlat: Egyszerű egyenrangú hálózat építése Otthoni és kisvállalati hálózatok kezelése 3.1.5 Laborgyakorlat: Egyszerű egyenrangú hálózat építése Célkitűzések Egyszerű egyenrangú hálózat tervezése és kiépítése az oktató által biztosított keresztkötésű

Részletesebben

Egyszerűbb a Google keresőbe beírni a Sharepoint Designer 2007 letöltés kulcsszavakat és az első találat erre a címre mutat.

Egyszerűbb a Google keresőbe beírni a Sharepoint Designer 2007 letöltés kulcsszavakat és az első találat erre a címre mutat. A feladat megoldásához a Sharepoint Designer 2007 programot használjuk, mely ingyenesen letölthető a Microsoft weboldaláról. Az érettségi aktuális szoftverlistája alapján az Expression Web 2, az Expression

Részletesebben

ADATSZOLGÁLTATÁS központi honlap használata esetén

ADATSZOLGÁLTATÁS központi honlap használata esetén ADATSZOLGÁLTATÁS központi honlap használata esetén 1. A 18/2005. IHM rendelet melléklete alapján össze kell állítani a közérdekű adatokat 2. Az elkészített dokumentumok feltöltése a központi honlapra:

Részletesebben

EBBEN A VIZSGARÉSZBEN A VIZSGAFELADAT ARÁNYA

EBBEN A VIZSGARÉSZBEN A VIZSGAFELADAT ARÁNYA Az Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről szóló 133/2010. (IV. 22. ) Korm. rendelet alapján. Szakképesítés, szakképesítés-elágazás, rész-szakképesítés,

Részletesebben

ÚTMUTATÓ. az MTA Akadémiai Adattárba (AAT) való regisztrációhoz és adatkitöltéshez, adatfrissítéshez

ÚTMUTATÓ. az MTA Akadémiai Adattárba (AAT) való regisztrációhoz és adatkitöltéshez, adatfrissítéshez ÚTMUTATÓ az MTA Akadémiai Adattárba (AAT) való regisztrációhoz és adatkitöltéshez, adatfrissítéshez Amennyiben Ön már rendelkezik az Akadémiai Adattárba szóló regisztrációval, a pályázat benyújtásához

Részletesebben

Netlock Kft. által kibocsátott elektronikus aláírás telepítése Windows XP SP3 Internet Explorer 8 böngészőbe

Netlock Kft. által kibocsátott elektronikus aláírás telepítése Windows XP SP3 Internet Explorer 8 böngészőbe Netlock Kft. által kibocsátott elektronikus aláírás telepítése Windows XP SP3 Internet Explorer 8 böngészőbe 1. Indítsa el az Internet Explorer 8-as böngészőt. (Windows XP esetén: Start menü > Internet

Részletesebben

Felhasználói útmutató (Adott programverzióhoz érvényes)

Felhasználói útmutató (Adott programverzióhoz érvényes) CalcSystem Számlarendszer Felhasználói útmutató (Adott programverzióhoz érvényes) M City Kft. Miskolc Tel/fax: 46/ 560-268 Mobil: 30/9458-718 Felhasználói útmutató Menürendszer A mellékelt főmenü szerkezete

Részletesebben

Belépés Éles és Demo számlára

Belépés Éles és Demo számlára Belépés Éles és Demo számlára Gépelje be felhasználó nevét és jelszavát. Ha nem emlékszik az azonosítókra lépjen kapcsolatba Ügyfélszolgálatunkkal. E-mail: : concordetrader@con.hu Telefon: : (+36 1) 489

Részletesebben

Felhasználói kézikönyv a Víziközmű Adatbeviteli Felülethez 2012. augusztus

Felhasználói kézikönyv a Víziközmű Adatbeviteli Felülethez 2012. augusztus Felhasználói kézikönyv a Víziközmű Adatbeviteli Felülethez 2012. augusztus 1 1. Bevezetés Az adatbekérő felület célja, hogy a Magyar Energia Hivatal (továbbiakban: Hivatal) a víziközműszolgáltatásról szóló

Részletesebben

Bevezetés a táblázatok használatába és az Excel program

Bevezetés a táblázatok használatába és az Excel program Bevezetés a táblázatok használatába és az Excel program kezelésébe Bevezetés A táblázatok készítését, használatát támogató számítógépes szoftverek közül tananyagunkban a Microsoft Excel programmal foglalkozunk

Részletesebben

EAV v2.0 szoftver verzió újdonságok a v1.8.20 verzióhoz képest

EAV v2.0 szoftver verzió újdonságok a v1.8.20 verzióhoz képest EAV v2.0 szoftver verzió újdonságok a v1.8.20 verzióhoz képest Betegek keresése... 2 Csatolmány a betegkartonhoz... 2 Mérések összehasonlítása...3 Fejpontok... 4 Allergia teszt... 4 Balancer... 5 Étrend

Részletesebben

Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő

Informatikai alkalmazásfejlesztő alkalmazásfejlesztő 54 481 02 0010 54 02 Információrendszer-elemző és - Informatikai alkalmazásfejlesztő A 10/2007 (II. 27.) SzMM rendelettel módosított 1/2006 (II. 17.) OM rendelet Országos Képzési Jegyzékről és az Országos Képzési Jegyzékbe történő felvétel és törlés eljárási rendjéről alapján. Szakképesítés,

Részletesebben

CLEAN-PRECÍZ Integrált ügyviteli rendszer. T25. Előleg és végszámla kezelése

CLEAN-PRECÍZ Integrált ügyviteli rendszer. T25. Előleg és végszámla kezelése CLEAN-PRECÍZ Integrált ügyviteli rendszer T25. Előleg és végszámla kezelése Tartalom Alapbeállítások Globális változó beállítása... 3 Előleg és végszámla formátum... 4 Előleg napló beállításai... 4 Előleg-

Részletesebben

ivms-4200 kliensszoftver

ivms-4200 kliensszoftver ivms-4200 kliensszoftver Felhasználói segédlet v1.02 2012.11.21. HU 1. TARTALOM 1. Tartalom... 2 2. Bevezető... 2 2.1. Felhasználás... 2 2.2. Hardverigény... 2 3. Használat... 3 3.1. Vezérlőpult... 3 3.2.

Részletesebben

Záradékozás. Lukácsi András

Záradékozás. Lukácsi András Záradékozás Lukácsi András Mit és kinek kell? Osztályzóvizsga of Ugrás Javítóvizsgára mehet of külön ppt-ben Tovább haladás of Ugrás Évismétlésre bukott of Ugrás Tanulmányait befejezte of Ugrás Kiléptetés

Részletesebben

A LOGO MOTION TANÍTÁSA

A LOGO MOTION TANÍTÁSA A LOGO MOTION TANÍTÁSA ÍRTA: SZABÓ JÁNOS TANÍTÓ 2010, KECEL LOGO MOTION TANÍTÁSA KÉSZÍTETTE: SZABÓ JÁNOS TANÍTÓ 2010. 1 1. FOGLALKOZÁS Kattintsunk a Logo motion ikonjára. A Színes teki. Ez a program ablaka.

Részletesebben

revol Express Webáruház kapcsolat telepítése és használata

revol Express Webáruház kapcsolat telepítése és használata revol Express Webáruház kapcsolat telepítése és használata Tartalom Fontos tudnivalók... 3 A revol Express program beállítása... 4 Joomla 1.5 verzió... 5 Webáruház komponens telepítésének lépései... 5

Részletesebben

Android Commander Felhasználói kézikönyv

Android Commander Felhasználói kézikönyv Android Commander Felhasználói kézikönyv A kézikönyv használata Mielőtt elindítaná és használná a szoftvert kérjük olvassa el figyelmesen a felhasználói kézikönyvet! A dokumentum nem sokszorosítható illetve

Részletesebben

Microsec Zrt. által kibocsátott elektronikus aláírás telepítése Windows 7 (x86/x64) Internet Explorer 9 (32 bites) böngészőbe

Microsec Zrt. által kibocsátott elektronikus aláírás telepítése Windows 7 (x86/x64) Internet Explorer 9 (32 bites) böngészőbe Microsec Zrt. által kibocsátott elektronikus aláírás telepítése Windows 7 (x86/x64) Internet Explorer 9 (32 bites) böngészőbe 1. Indítsa el az Internet Explorer 9 (32 bites) böngészőt. (Start menü > Internet

Részletesebben

SAP Business One. Alapfunkciók, alapbeállítások. Mosaic Business System Kft.; Support: +36 1 253-0526

SAP Business One. Alapfunkciók, alapbeállítások. Mosaic Business System Kft.; Support: +36 1 253-0526 Alapfunkciók, alapbeállítások Mosaic Business System Kft.; Support: +36 1 253-0526 Bejelentkezés az -ba Alapfunkciók, a rendszer használata Menüsor és ikonsor Jelszóváltás Környezet kiválasztása Bejelentkezés

Részletesebben

MARKETING ELEMZÉS TERVEZÉS PROGRAM ISMERTETİ

MARKETING ELEMZÉS TERVEZÉS PROGRAM ISMERTETİ MARKETING ELEMZÉS TERVEZÉS PROGRAM ISMERTETİ 1 Marketing elemzés tervezés program ismertetı A Marketing elemzés tervezés Microsoft Excel munkafüzet 27-27 egymásba ágyazott Excel táblázatot tartalmaz, amelyeket

Részletesebben

Egyszerű számlázó program kezdő vállalkozások részére

Egyszerű számlázó program kezdő vállalkozások részére PENCART ZRT. Egyszerű számlázó program kezdő vállalkozások részére Használati útmutató Tartalomjegyzék Bevezetés... 2 1. A számlázó program telepítése, regisztrálása, rendszerkövetelmények... 3 2. Funkciók

Részletesebben

ElektrO-ParT elektronikai alkatrész nyilvántartó program leírás.

ElektrO-ParT elektronikai alkatrész nyilvántartó program leírás. ElektrO-ParT elektronikai alkatrész nyilvántartó program leírás. 1. ábra A program, indítás után az 1. ábra szerint fog megjelenni. Ebben az ablakban tudunk új alkatrészt felvinni vagy meglévőt módosítani.

Részletesebben

Programkezelıi leírás, Kimutatások

Programkezelıi leírás, Kimutatások Programkezelıi leírás, Kimutatások Számlázás modul Az általános forgalmi adóról szóló törtvény 43. elıírja a számlaadási kötelezettséget, a modul használatával szeretnénk egyszerőbbé, könnyebbé tenni a

Részletesebben

einvoicing Elektronikus számlázás Ügyfélportál Felhasználói kézikönyv Ügyfélportál V5.9 2012.04.18. Page 1 of 12

einvoicing Elektronikus számlázás Ügyfélportál Felhasználói kézikönyv Ügyfélportál V5.9 2012.04.18. Page 1 of 12 Elektronikus számlázás Felhasználói kézikönyv V5.9 2012.04.18. Page 1 of 12 Tartalomjegyzék: 1.0 Általános áttekintés 3 2.0 Email értesítés 4 3.0 Bejelentkezés 4 4.0 Számlafelület 5 5.0 Számla keresése

Részletesebben

KÉPZÉS NEVE: Informatikai statisztikus és gazdasági tervezı TANTÁRGY CÍME: Projektmenedzsment. Készítette: Dr. Sediviné Balassa Ildikó

KÉPZÉS NEVE: Informatikai statisztikus és gazdasági tervezı TANTÁRGY CÍME: Projektmenedzsment. Készítette: Dr. Sediviné Balassa Ildikó Leonardo da Vinci Kísérleti projekt által továbbfejlesztett Szakmai program KÉPZÉS NEVE: Informatikai statisztikus és gazdasági tervezı TANTÁRGY CÍME: Projektmenedzsment Készítette: Dr. Sediviné Balassa

Részletesebben

Raiffeisen DirektNet, Internet Banking. Felhasználói kézikönyv - Új funkciók

Raiffeisen DirektNet, Internet Banking. Felhasználói kézikönyv - Új funkciók Raiffeisen DirektNet, Internet Banking Felhasználói kézikönyv - Új funkciók TARTALOM 1. LEJÁRT TARTOZÁSOK MEGJELENÍTÉSE LAKOSSÁGI ÜGYFELEKNEK... 2 2. FORINTÁTUTALÁS HITELKÁRTYASZÁMLÁRÓL MAGÁNSZEMÉLYEKNEK...

Részletesebben

Felhasználói kézikönyv: Az ügyfelek számára készített felhasználói kézikönyv a www.antsz.hu fıoldalának alján található és letölthetı.

Felhasználói kézikönyv: Az ügyfelek számára készített felhasználói kézikönyv a www.antsz.hu fıoldalának alján található és letölthetı. TÁJÉKOZTATÓ az OTH Szakrendszeri Információs Rendszer használatához a veszélyes anyagokkal, veszélyes keverékkel történı tevékenység bejelentése esetén a veszélyes anyagokkal és a veszélyes készítményekkel

Részletesebben

Online naptár használata

Online naptár használata Online naptár használata WEB: https://www.google.com/calendar A Google naptár egy olyan Google-fiókhoz kötött szolgáltatás, melynek használatával a felhasználók egy ingyenes, online rendszerben tárolhatják

Részletesebben

Tájékoztató az elszámolások benyújtásához. Nyílászáró és kazán pályázatok elszámolása

Tájékoztató az elszámolások benyújtásához. Nyílászáró és kazán pályázatok elszámolása Tájékoztató az elszámolások benyújtásához Nyílászáró és kazán pályázatok elszámolása Tartalomjegyzék Általános... 3 Belépés az oldalra... 3 Nyílászáró pályázatok elszámolása... 5 Csatolandó fájlok... 7

Részletesebben

TÁMOP Pár Társadalmi Infrastruktúra Operatív Program

TÁMOP Pár Társadalmi Infrastruktúra Operatív Program MC Helyettesítse be a megfelelő fogalmakat a megfelelő helyre az alábbi mondatba: A projekttervező szoftver az általunk E és A által B és H egy valós projekt reakcióját. Válasz A - összefüggések HELYES

Részletesebben

Microsoft Dynamics NAV ANYAGME RLEG. Felhaszna lo i ke ziko nyv

Microsoft Dynamics NAV ANYAGME RLEG. Felhaszna lo i ke ziko nyv ANYAGME RLEG Felhaszna lo i ke ziko nyv 2013. június 17. A.1. Anyagmérleg szerepe Az anyagmérleg segítségével a kívánt időszakra megtekinthetjük az egyes cikkekre vonatkozó időszaki összesített adatokat

Részletesebben

18. Szövegszerkesztők

18. Szövegszerkesztők 18. Szövegszerkesztők A szövegszerkesztés olyan számítógépes művelet, amelynek során később nyomtatásban megjelenő szövegegységeket, dokumentumokat hozunk létre, majd azokat papírra kinyomtatjuk. A különböző

Részletesebben

Internetes Elıjegyzés Elıjegyzési Központon keresztül

Internetes Elıjegyzés Elıjegyzési Központon keresztül Internetes Elıjegyzés Elıjegyzési Központon keresztül EKPortal (IxWebEk) felhasználói súgó (infomix Kft) Bizalmas 1. oldal 2008.03.28. Tartalomjegyzék Tartalomjegyzék... 2 1 Portál elérhetısége... 3 1.1

Részletesebben

A másolás folyamata VAGY. Xerox WorkCentre 5845/5855/5865/5875/5890. Vezérlőpanel. Dokuadagoló opció. Dokuüveg opció

A másolás folyamata VAGY. Xerox WorkCentre 5845/5855/5865/5875/5890. Vezérlőpanel. Dokuadagoló opció. Dokuüveg opció Xerox WorkCentre 8/8/8/8/890 A másolás folyamata Szolgáltatások kezdőlap Munkaállapot Érintőképernyő Start Összes törlése Leállítás. A dokumentumokat nyomtatott oldallal felfelé helyezze a dokuadagoló

Részletesebben

Több oldalas dokumentum készítése. MS Word 2010 szövegszerkesztővel

Több oldalas dokumentum készítése. MS Word 2010 szövegszerkesztővel Több oldalas dokumentum készítése MS Word 2010 szövegszerkesztővel Egy többoldalas dokumentummal szemben támasztott követelmények (példa feladaton keresztül bemutatva) Készítsünk hat oldalas dokumentumot,

Részletesebben

Rövid útmutató az első lépésekhez

Rövid útmutató az első lépésekhez Rövid útmutató az első lépésekhez A Microsoft Project 2013 megjelenése eltér a korábbi verziókétól, így ezzel az útmutatóval szeretnénk segíteni a megismerését. Gyorselérési eszköztár Ezt a területet testre

Részletesebben

Wifi segédlet Windows 7 operációs rendszer esetén

Wifi segédlet Windows 7 operációs rendszer esetén Wifi segédlet Windows 7 operációs rendszer esetén Könyvtárunkban bevezetésre került a wifi rendszer, melyet az olvasók az olvasótermekben tudnak igénybe venni hozott laptoppal az eduroam keretében. Eduroamra

Részletesebben

FŐMENÜ... 2 BEVÉTELEZÉS...

FŐMENÜ... 2 BEVÉTELEZÉS... 1. FŐMENÜ...2 2. BEVÉTELEZÉS...2 2.1. ÚJ BEVÉTELEZÉS...2 2.2. BEVÉTEK LISTÁJA...3 3. SZÁLLÍTÓLEVÉL...3 3.1. ÚJ SZÁLLÍTÓ (ÚJ SZÁLLÍTÓLEVÉL)...3 3.2. SZÁLLÍTÓK LISTÁJA (SZÁLLÍTÓLEVELEK LISTÁJA)...4 4. SZÁMLA...4

Részletesebben

Útmutató a nyilvántartói rendszer használatához

Útmutató a nyilvántartói rendszer használatához Útmutató a nyilvántartói rendszer használatához 1.) Akik már regisztráltak a KPI honlapján pályázóként, azoknak nem kell újból feliratkozzanak, csupán át kell állítsák, bejelentkezés után, az Alapadatoknál

Részletesebben

BODROGKOZ.COM / HASZNÁLATI ÚTMUTATÓ

BODROGKOZ.COM / HASZNÁLATI ÚTMUTATÓ BODROGKOZ.COM / HASZNÁLATI ÚTMUTATÓ 1. Adminisztrációs felület elérhetősége: http://www.bodrogkoz.com/wp-admin/ vagy http://www.bodrogkoz.com/wp-login.php A honlap tesztidőszak alatt az alábbi címen érhető

Részletesebben

viadat Web 1.54 Készítette: TrendCom Kft.

viadat Web 1.54 Készítette: TrendCom Kft. Felhasználói kézikönyv az elektronikus adatszolgáltatáshoz viadatweb önkormányzati adatbanki rendszer viadat Web 1.54 Készítette: TrendCom Kft. 2010 Tartalomjegyzék Bevezetés... 3 Technikai feltételek

Részletesebben

Tanév indítása iskolák esetén. Mielőtt elkezdi a tanév indítását, legalább egyszer olvassa át az egész segédletet, hogy lássa az összefüggéseket.

Tanév indítása iskolák esetén. Mielőtt elkezdi a tanév indítását, legalább egyszer olvassa át az egész segédletet, hogy lássa az összefüggéseket. Tanév indítása iskolák esetén A LÉPÉSEK SORRENDJE NAGYON FONTOS, EZÉRT KÉRJÜK SZIGORÚAN BETARTANI! Mielőtt elkezdi a tanév indítását, legalább egyszer olvassa át az egész segédletet, hogy lássa az összefüggéseket.

Részletesebben

Vodafone Mobile Connect telepítése

Vodafone Mobile Connect telepítése Vodafone Mobile Connect telepítése Kérjük ne csatlakoztassa a Vodafone Mobile Connect eszközt a Mac számítógépéhez. Ha esetleg már csatlakoztatta az adatkártyát vagy a modemet a Mac számítógépéhez, akkor

Részletesebben

Parancsok megtalálása a menüszalagon Minden menüszalaglapon csoportok vannak, és a csoportok összetartozó parancsokat tartalmaznak.

Parancsok megtalálása a menüszalagon Minden menüszalaglapon csoportok vannak, és a csoportok összetartozó parancsokat tartalmaznak. Első lépések A Microsoft Excel 2013 külsőre kicsit más, mint elődei, ezért ezzel az útmutatóval szeretnénk megkönnyíteni a program megismerését. Parancsok felvétele a gyorselérési eszköztárra Kedvenc parancsait

Részletesebben

WYWdent Dental 4.8 kiegészítő dokumentáció

WYWdent Dental 4.8 kiegészítő dokumentáció 1. Adatmentés WYWdent Dental 4.8 kiegészítő dokumentáció A WYWdent Dental 4.8 frissítés telepítése előtt felétlenül készítsen mentést a programról, így ha bármilyen probléma esetén bármikor visszaállítható

Részletesebben

Diákigazolvány. Belépés> Adminisztráció> Iskolai oktatás képes menü> diákigazolvány> diákigazolvány igénylés

Diákigazolvány. Belépés> Adminisztráció> Iskolai oktatás képes menü> diákigazolvány> diákigazolvány igénylés Tartalom Új diákigazolvány igénylés folyamata... 2 1. IAR feltöltéshez szükséges jogosultságok beállítása... 2 2. Token kérés... 2 3. Új igénylés feladása... 2 Igénylések keresése, szinkronizálása... 4

Részletesebben
